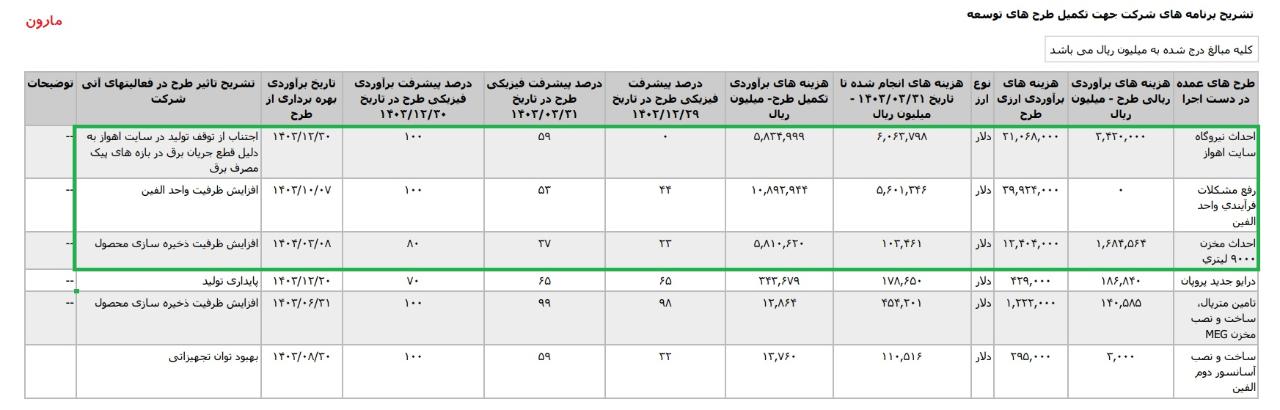

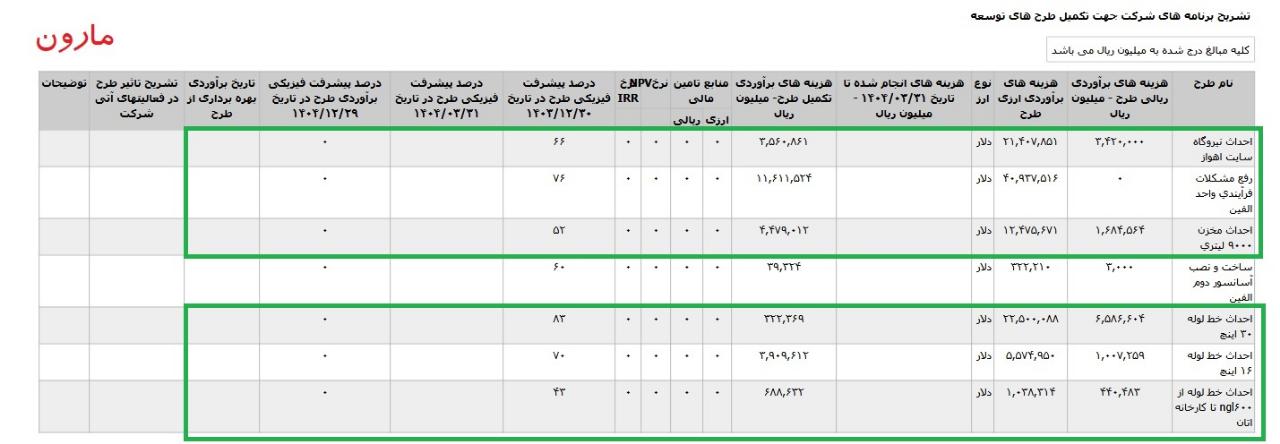

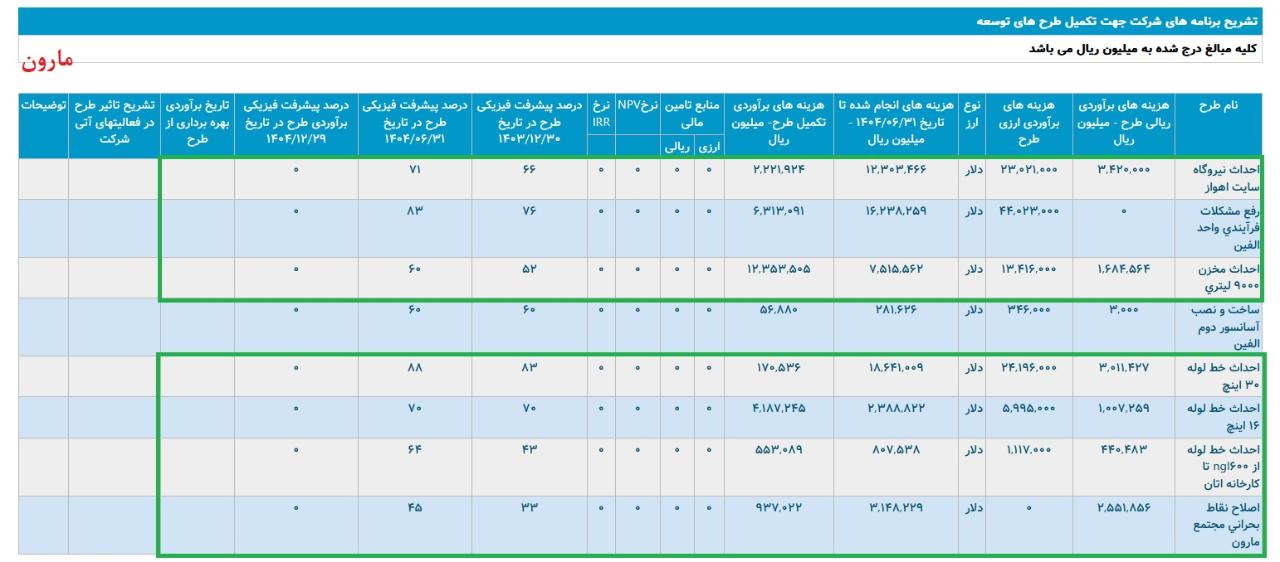

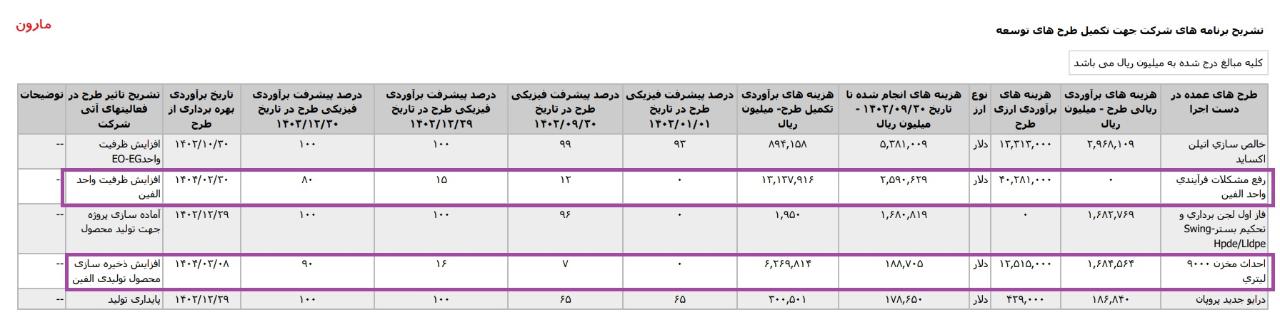

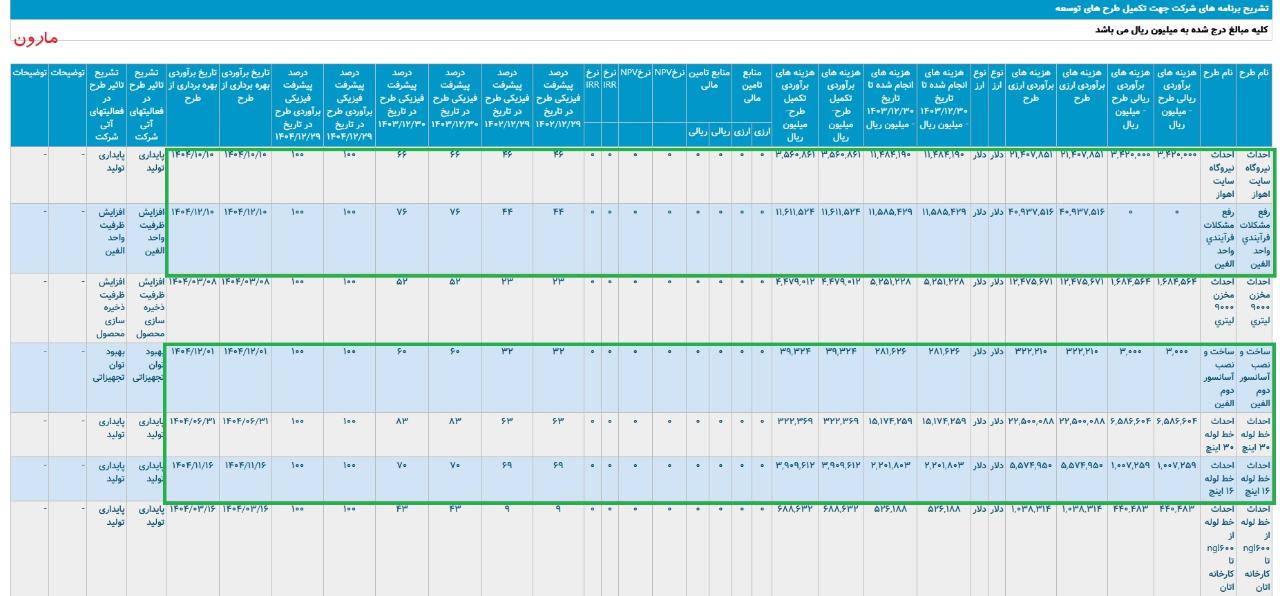

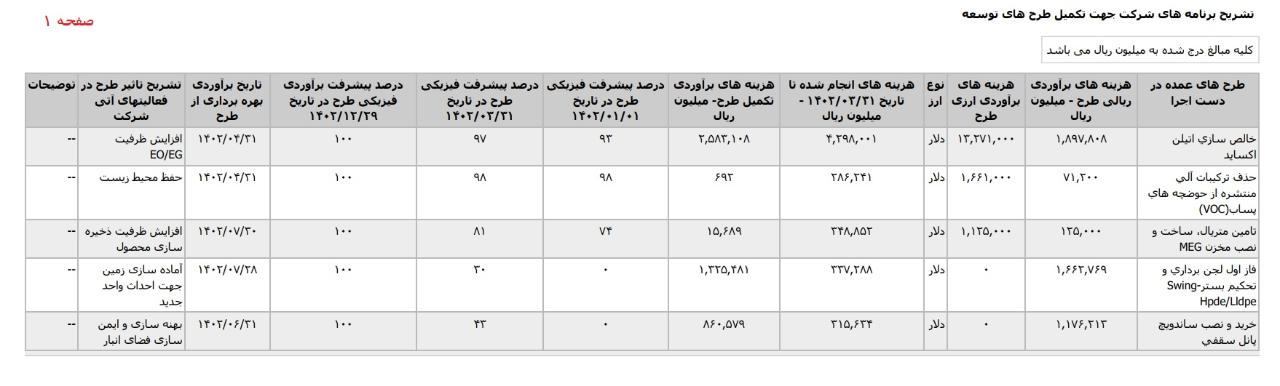

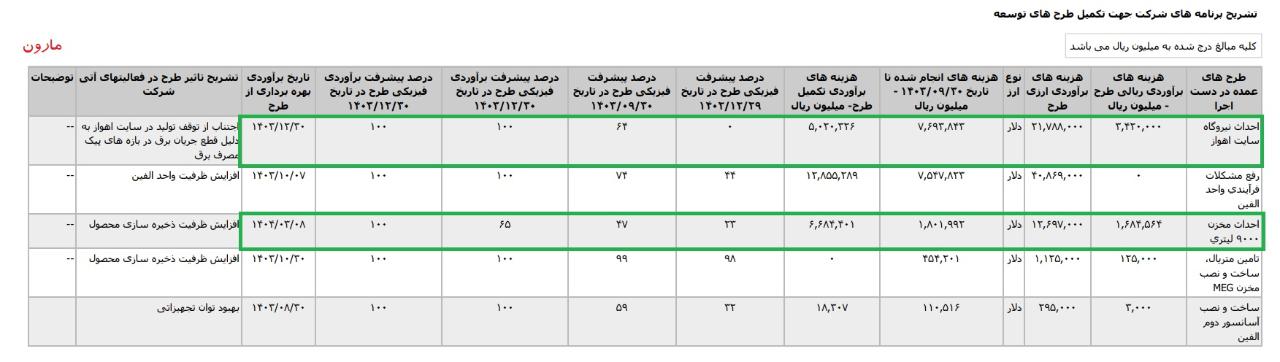

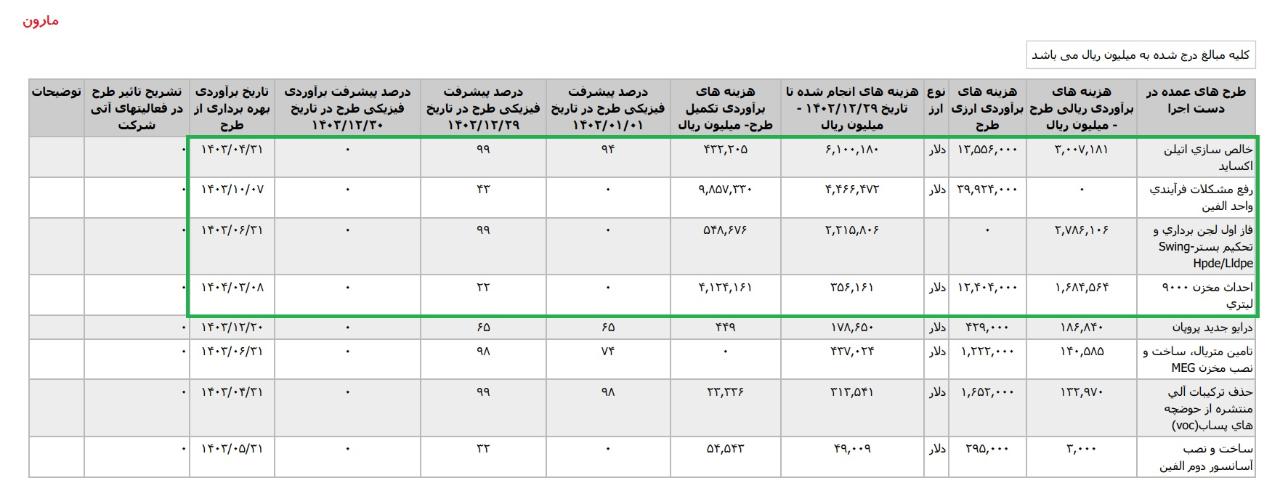

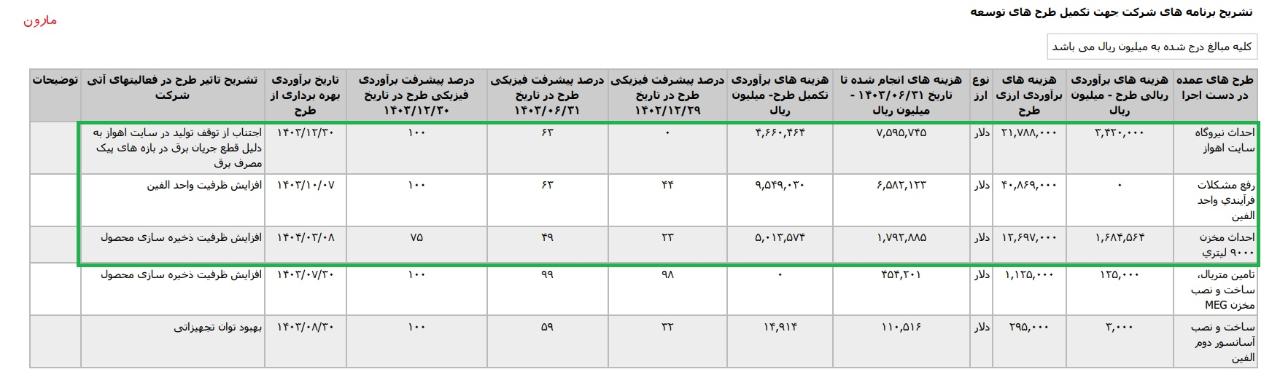

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1405.03.27 *احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 204 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 866 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. * احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 2.098 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. * ساخت و نصب آسانسور دوم الفین، با هزینه ی برآوردی تکمیل طرح معادل 9 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 19 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1405 اعلام شده است. * احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 700 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1405 اعلام شده است *احداث خط لوله از 600nglتا کارخانه اتان، با هزینه ی برآوردی تکمیل طرح معادل 159 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

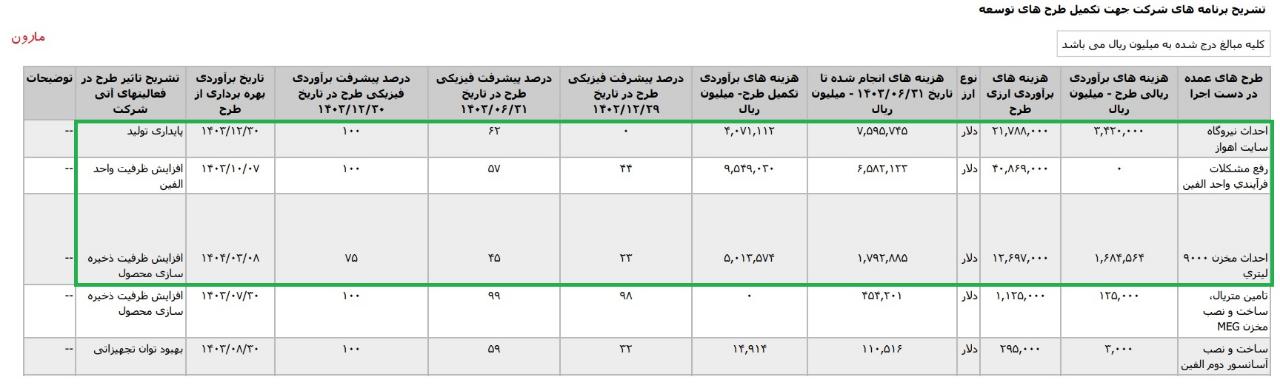

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اصلاحیه صورتهای مالی سال مالی منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.04.02 *احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 204 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 866 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 2.098 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. ساخت و نصب آسانسور دوم الفین، با هزینه ی برآوردی تکمیل طرح معادل 9 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 19 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 700 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *احداث خط لوله از 600nglتا کارخانه اتان، با هزینه ی برآوردی تکمیل طرح معادل 159 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *اصلاح نقاط بحرانی مجتمع مارون، با هزینه ی برآوردی تکمیل طرح معادل 213 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

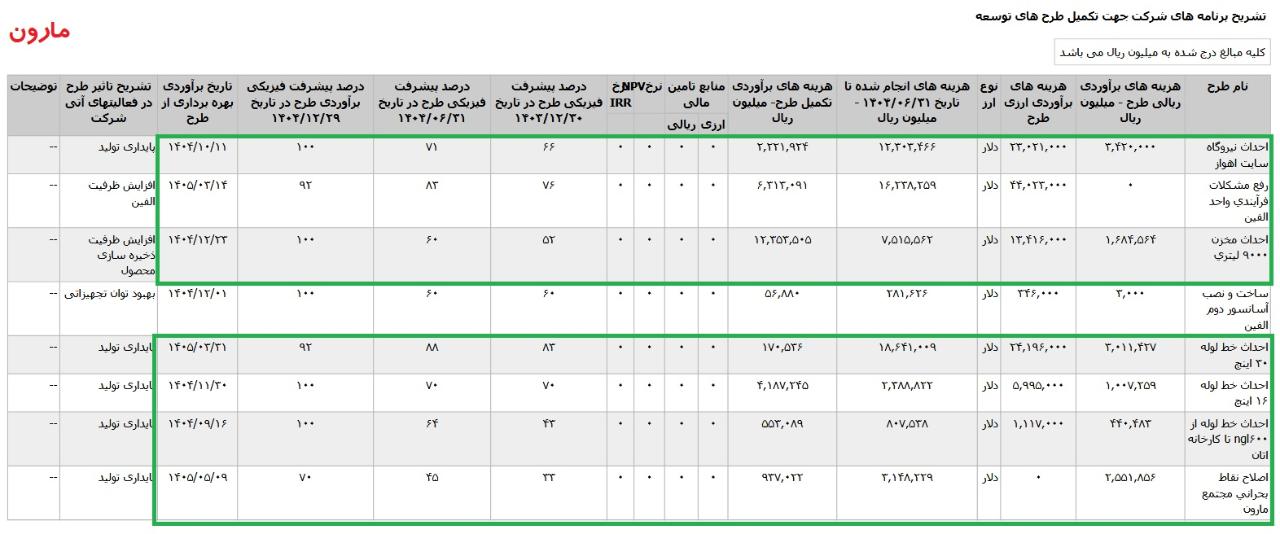

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده دراطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.09.12 *احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 222 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 631 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 1.235 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 17 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 419 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *احداث خط لوله از 600nglتا کارخانه اتان، با هزینه ی برآوردی تکمیل طرح معادل 55 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *اصلاح نقاط بحرانی مجتمع مارون، با هزینه ی برآوردی تکمیل طرح معادل 94 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده دراطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30 *احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 222 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1404 اعلام شده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 631 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است. * احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 1.235 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است. *احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 17 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است. * احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 419 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1404 اعلام شده است. *احداث خط لوله از 600nglتا کارخانه اتان، با هزینه ی برآوردی تکمیل طرح معادل 55 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1404 اعلام شده است. *اصلاح نقاط بحرانی مجتمع مارون، با هزینه ی برآوردی تکمیل طرح معادل 94 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مرداد1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

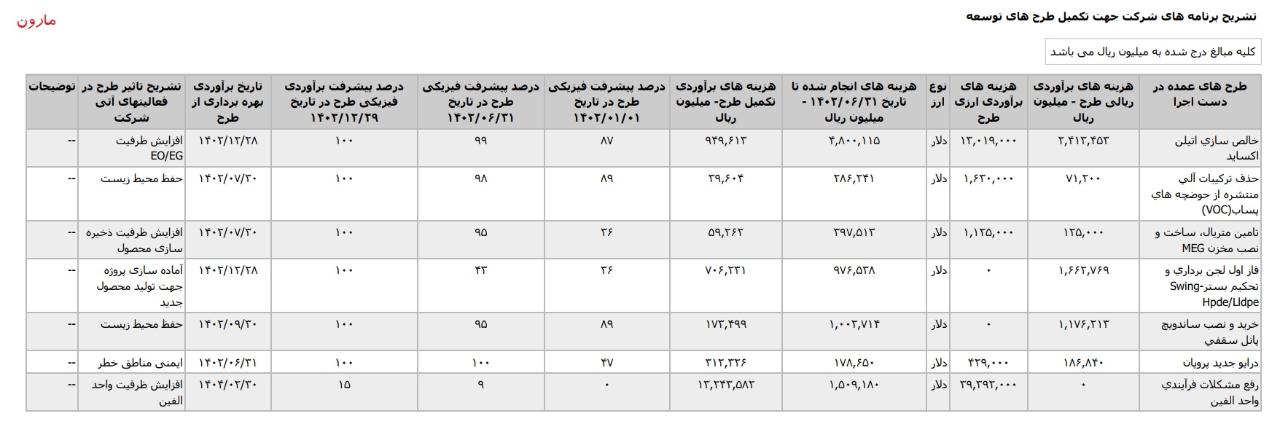

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده دراطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.05.01 *احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 356 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 1.161 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 448 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 32 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 391 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *احداث خط لوله از 600nglتا کارخانه اتان، با هزینه ی برآوردی تکمیل طرح معادل 69 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

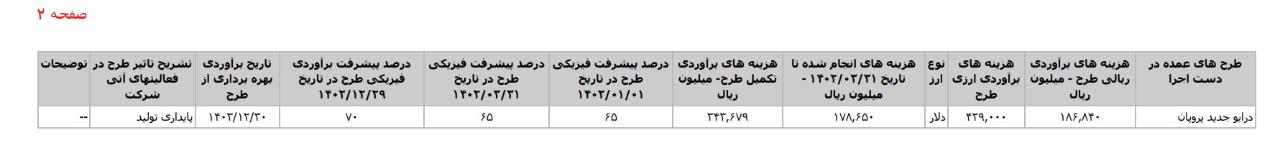

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده دراصلاحیه صورتهای مالی تلفیقی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.24 *احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 356 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1404 اعلام شده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 1.161 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است. * احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 448 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر 1404 اعلام شده است. *احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 32 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1404 اعلام شده است. * احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 391 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

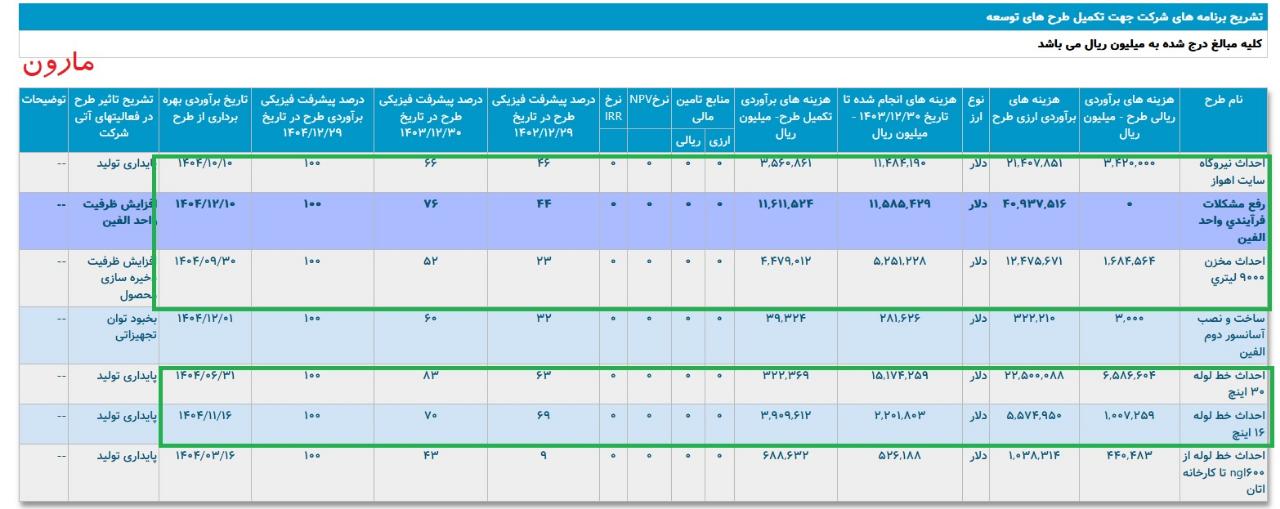

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده دراصلاحیه صورتهای مالی تلفیقی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.03.22 *احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 356 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1404 اعلام شده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 1.161 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است. *احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 32 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1404 اعلام شده است. * احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 391 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1403.10.30 *احداث نيروگاه سايت اهواز،با هزینه ی برآوردی تکمیل طرح معادل 502 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. *احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 668 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1403.06.31 حسابرسیشده ، تاریخ انتشار در کدال 1403.09.14 *احداث نيروگاه سايت اهواز،با هزینه ی برآوردی تکمیل طرح معادل 407 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 955 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی1403 اعلام شده است. *احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 501 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30 *احداث نيروگاه سايت اهواز،با هزینه ی برآوردی تکمیل طرح معادل 466 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 955 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی1403 اعلام شده است. *احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 501 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.04.30 *احداث نيروگاه سايت اهواز،با هزینه ی برآوردی تکمیل طرح معادل 583 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. *رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 1.089 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی1403 اعلام شده است. *احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 581 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

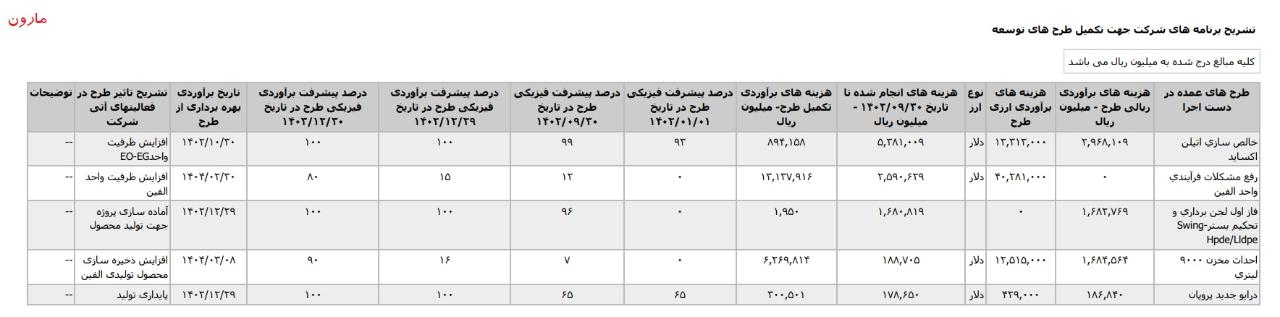

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.03.22 *خالص سازي اتيلن اکسايد ،با هزینه ی برآوردی تکمیل طرح معادل 43 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1403 اعلام شده است. * رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 986 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی1403 اعلام شده است. *فاز اول لجن برداري و تحکيم بستر-Swing HpdeLldpe ، با هزینه ی برآوردی تکمیل طرح معادل 55 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1403 اعلام شده است. *احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 412 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 *رفع مشکلات فرآيندي واحد الفين ،با هزینه ی برآوردی تکمیل طرح معادل 1.314 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اردیبهشت1404 اعلام شده است. * احداث مخزن ۹۰۰۰ ليتري، با هزینه ی برآوردی تکمیل طرح معادل 627 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در خرداد 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 * رفع مشکلات فرآيندي واحد الفين ،با تاریخ برآوردی بهره برداری از طرح در اردیبهشت ماه 1404 که درصد پیشرفت فیزیکی طرح در پایان آذر1402 به 12% رسیده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت،به افزایش ظرفیت واحد الفین می توان اشاره کرد. * فاز اول لجن برداري و تحکيم بستر-Swing HpdeLldpe ، که درصد پیشرفت فیزیکی طرج در پایان آذر1402 به 96% افزایش داشته است. *احداث مخزن ۹۰۰۰ ليتري ، با تاریخ برآوردی بهره برداری از طرح در خردادماه 1404 که درصد پیشرفت فیزیکی طرح در پایان آذر1402 معادل 7% بوده است. * درايو جديد پروپان ، که درصد پیشرفت فیزیکی طرح در پایان آذر1402 به 65% افزایش داشته است. #طرح_توسعه #طرح_توسعه_مارون

ادامه

آپدیت تشریح برنامه های #مارون جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1402.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1402.07.30 *خالص سازي اتيلن اکسايد ، با تاریخ برآوردی اسفند1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل99% است. *فاز اول لجن برداري و تحکيم بستر-Swing HpdeLldpe، با تاریخ برآوردی بهره برداری از طرح در اسفند1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل43% می باشد. #طرح_توسعه #طرح_توسعه_مارون

ادامه

تشریح برنامه های #مارون جهت تکمیل طرح های توسعه * تامين متريال، ساخت و نصب مخزن MEG ،با تاریخ برآوردی بهره برداری از طرح در مهر 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت،افزایش ظرفیت ذخیره سازی محصول عنوان شده است. * فاز اول لجن برداري و تحکيم بستر-Swing HpdeLldpe ، با تاریخ برآوردی بهره برداری از طرح در مهر ماه 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت،آماده سازی زمین جهت احداث واحد جدید عنوان شده است. * درايو جديد پروپان ، با تاریخ برآوردی بهره برداری از طرح در پایان سال 1402که درصد پیشرفت فیزیکی طرح در پایاین سال 1402 معادل 70% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، پایداری تولید عنوان شده است. #طرح_توسعه #طرح_توسعه_مارون

ادامه
