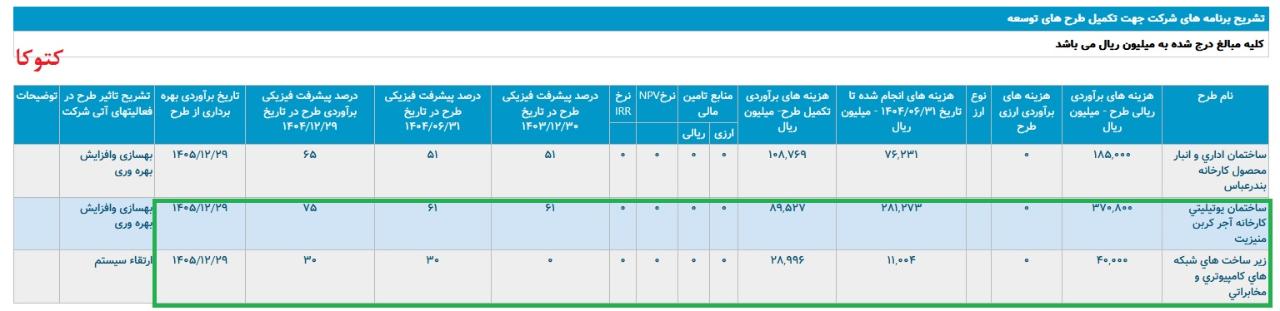

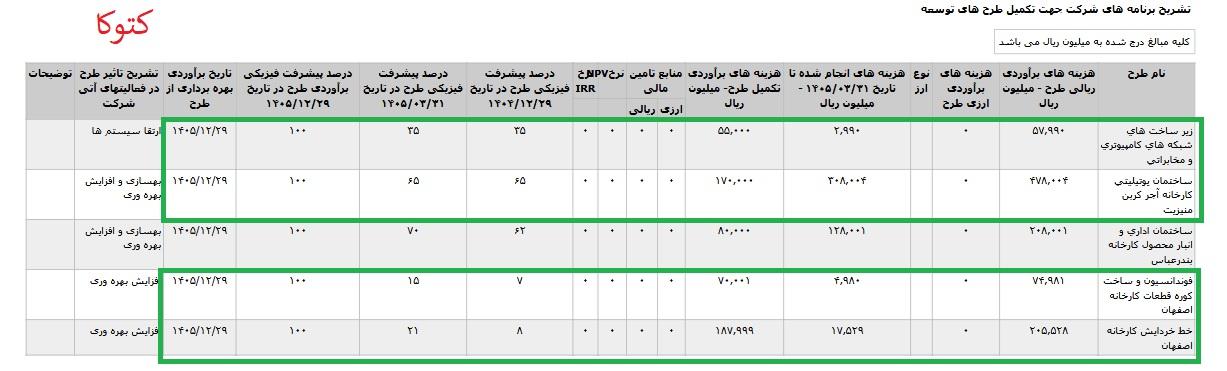

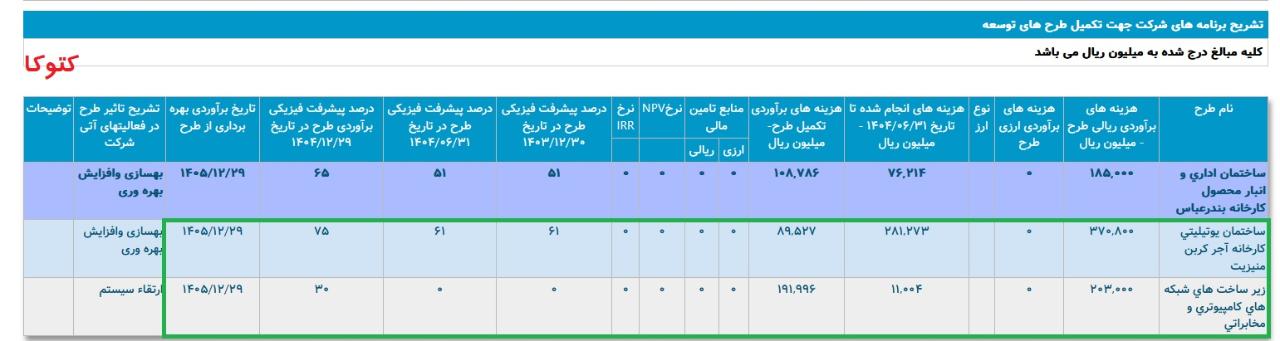

آپدیت تشریح برنامه های #کتوکا جهت تکمیل طرح های توسعه در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1405.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1405.04.30 *زير ساخت هاي شبکه هاي کامپيوتري و مخابراتي ،با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند 1405 اعلام شده است. *ساختمان یوتیلیتی کارخانه آجر کربن منیزیت، با هزینه ی برآوردی تکمیل طرح معادل 17 میلیارد تومان که تاریخ برآورده بهره برداری از طرح اسفند 1405 اعلام شده است. *فوندانسیون و ساخت کوره قطعات کارخانه اصفهان، با هزینه ی برآوردی تکمیل طرح معادل 7 میلیارد تومان که تاریخ برآورده بهره برداری از طرح اسفند 1405 اعلام شده است. *خط خردایش کارخانه اصفهان، با هزینه ی برآوردی تکمیل طرح معادل 19 میلیارد تومان که تاریخ برآورده بهره برداری از طرح اسفند 1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_کتوکا
