برچسب

#طرح_توسعه_پکویرحذف فیلترشما بگویید

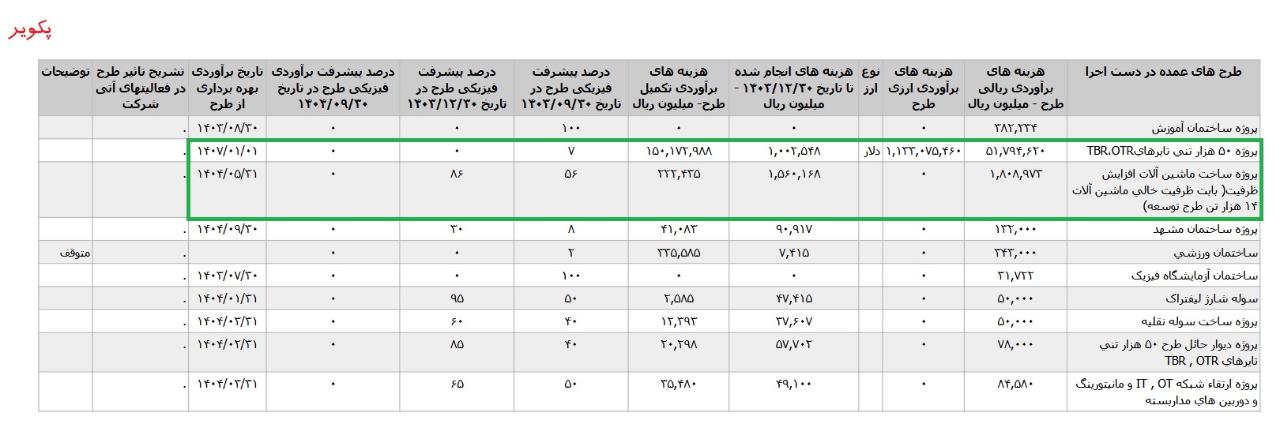

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1405.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1405.04.30 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 32.398 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین1408 اعلام شده است. *پروژه ساخت ماشین آلات افزایش ظرفیت{ بابت ظرفیت خالی ماشین آلات 14 هزار تن طرح توسعه}،با هزینه ی برآوردی تکمیل طرح معادل 8 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد 1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

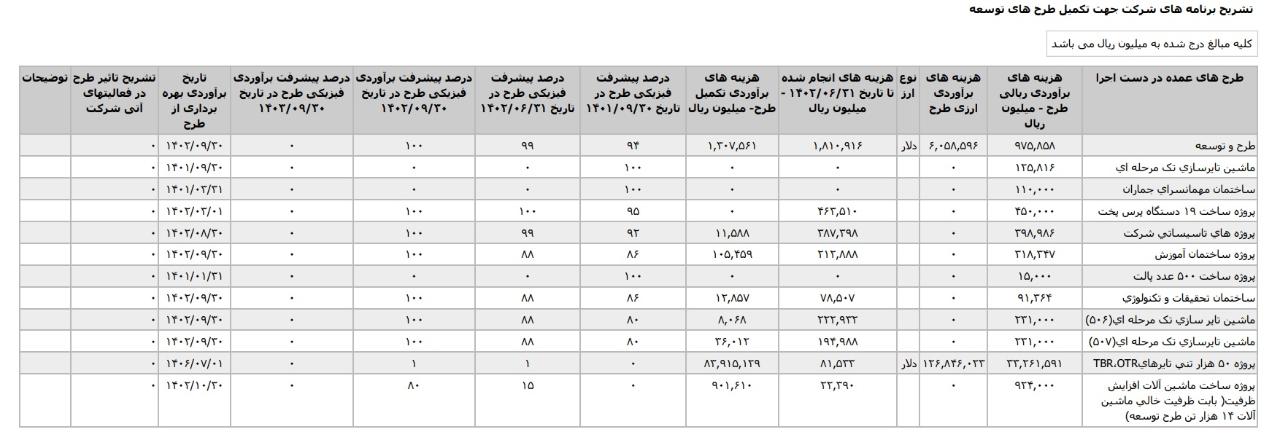

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.01.30 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 32.409 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین1408 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

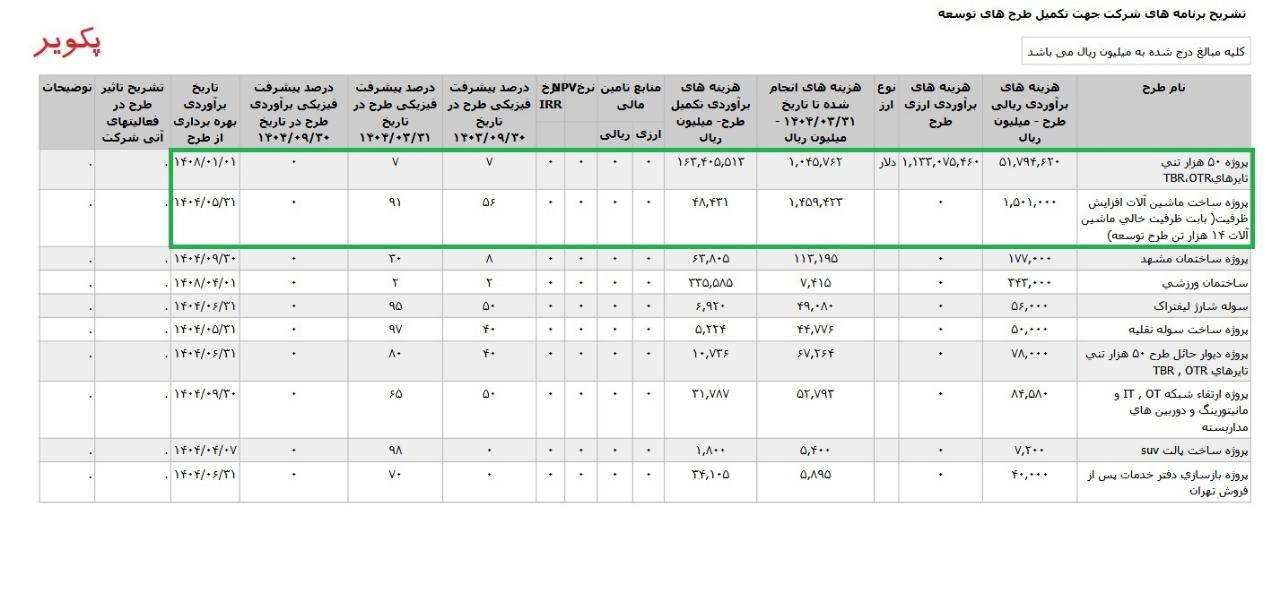

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.23 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 16.016 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین1408 اعلام شده است. * پروژه ساخت ماشين آلات افزايش ظرفيت- بابت ظرفيت خالي ماشين آلات ۱۴ هزار تن طرح توسعه، با هزینه ی برآوردی تکمیل طرح معادل 4 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آبان1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

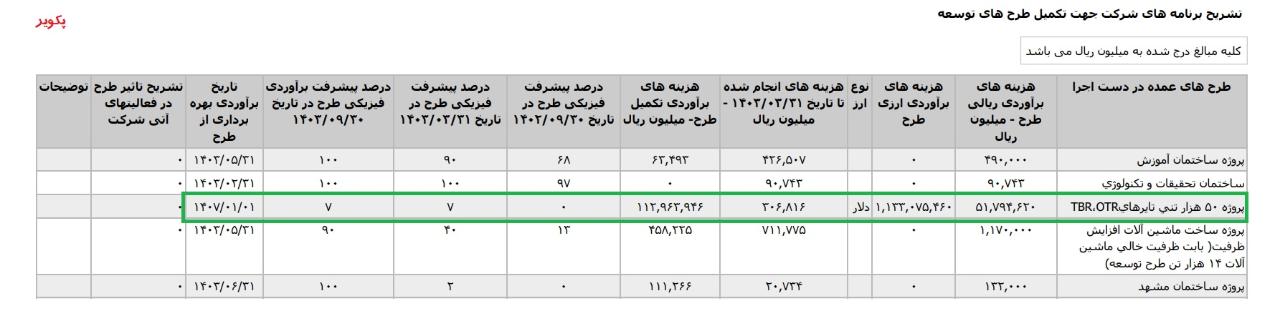

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.03.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.06.09 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 16.024 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مهر1408 اعلام شده است. * پروژه ساخت ماشين آلات افزايش ظرفيت- بابت ظرفيت خالي ماشين آلات ۱۴ هزار تن طرح توسعه، با هزینه ی برآوردی تکمیل طرح معادل 5 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

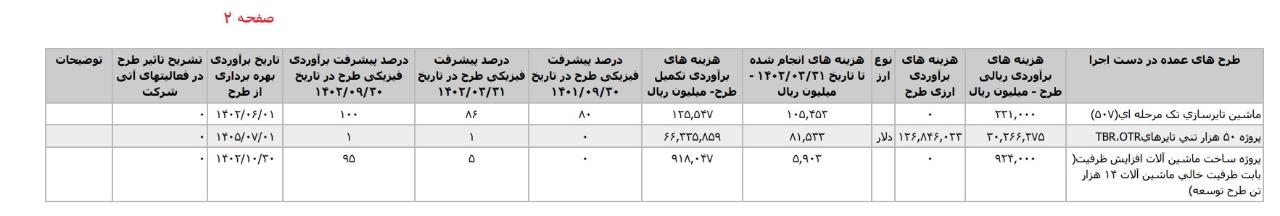

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.29 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 16.341 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین1408 اعلام شده است. * پروژه ساخت ماشين آلات افزايش ظرفيت- بابت ظرفيت خالي ماشين آلات ۱۴ هزار تن طرح توسعه، با هزینه ی برآوردی تکمیل طرح معادل 5 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

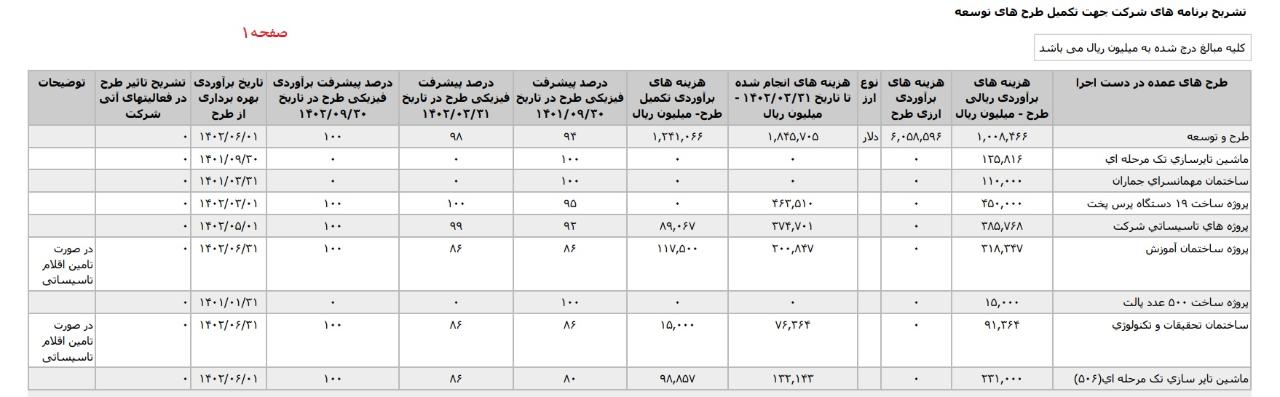

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.01.30 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 15.0179 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین1407 اعلام شده است. * پروژه ساخت ماشين آلات افزايش ظرفيت- بابت ظرفيت خالي ماشين آلات ۱۴ هزار تن طرح توسعه، با هزینه ی برآوردی تکمیل طرح معادل 22 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

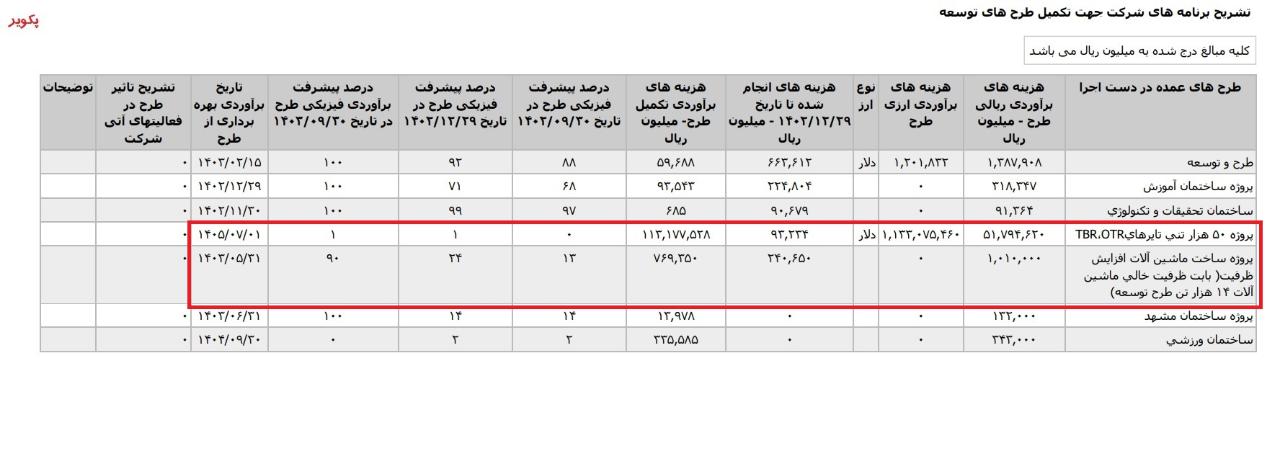

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.6.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.29 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 12.229 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین1407 اعلام شده است. * پروژه ساخت ماشين آلات افزايش ظرفيت- بابت ظرفيت خالي ماشين آلات ۱۴ هزار تن طرح توسعه، با هزینه ی برآوردی تکمیل طرح معادل 98 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در بهمن1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

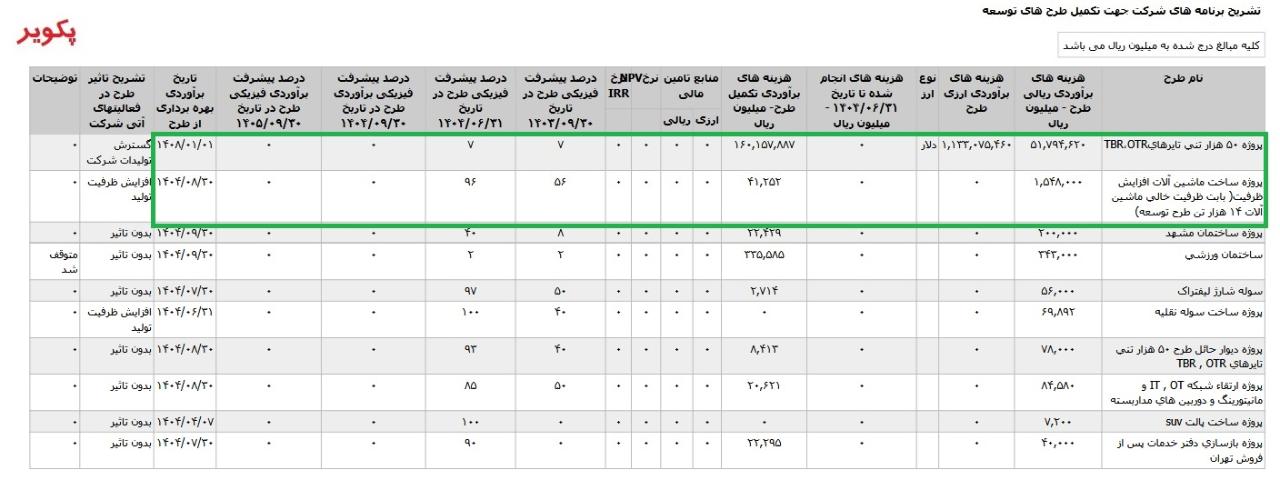

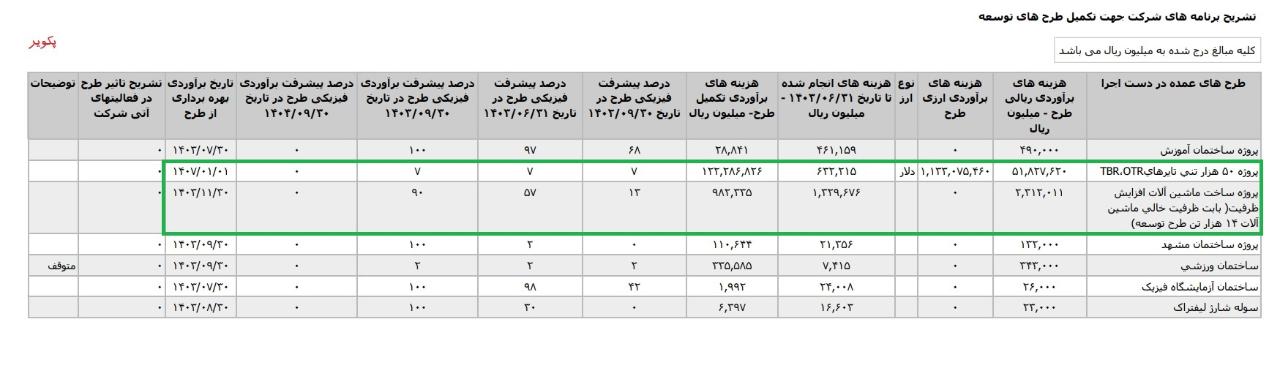

تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.01.29 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 11.296 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مهر1407 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.01.29 *پروژه ۵۰ هزار تني تايرهايTBR،OTR،با هزینه ی برآوردی تکمیل طرح معادل 11.318میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مهر1405 اعلام شده است. * پروژه ساخت ماشين آلات افزايش ظرفيت{ بابت ظرفيت خالي ماشين آلات ۱۴ هزار تن طرح توسعه} ، با هزینه ی برآوردی تکمیل طرح معادل 77 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

آپدیت تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه منتشر شده در اصلاحیه اطلاعات و صورتهای مالی دوره 9 ماهه منتهی به 1402.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1402.07.30 * ماشين تاير سازي تک مرحله اي506، با تاریخ ّراوردی بهره برداری از طرح در آذرماه1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور1402 معادل88% در نظر گرفته شده است. * ماشين تايرسازي تک مرحله اي(۵۰۷) ، با تاریخ براوردی بهره برداری از طرح در پایان آذر1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور1402 معادل 88% در نظر گرفته شده است. *پروژه ۵۰ هزار تني تايرهايTBR،OTR ، با تاریخ برآوردی بهره برداری از طرح در مهر ماه 1406 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل1% در نظر گرفته شده است. * پروژه ساخت ماشين آلات افزايش ظرفيت{ بابت ظرفيت خالي ماشين آلات ۱۴ هزار تن طرح توسعه} با تاریخ برآوردی بهره برداری از طرح در دی ماه 1402 در نظر گرفته شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه

تشریح برنامه های #پکویر جهت تکمیل طرح های توسعه 1- پروژه ساختمان آموزش، با تاریخ برآوردی بهره برداری از طرح 1402.06.31 ، درصد پیشرفت فیزیکی طرح در تاریخ 1401.09.30 عادل86% در تاریخ 1402.03.31 معادل86% و در تاریخ 1402.09.30 معادل100% بوده است.{ البته این طرح در صورت تامین اقلام تاسیساتی به بهره برداری خواهد رسید} 2- ساختمان تحقیقات و تکنولوژی ، با تاریخ برآوردی بهره برداری 1402.06.31 و درصد پیشرفت فیزیکی طرح در تاریخ 1401.09.30 معادل 86% و در تاریخ 1402.03.31 معادل86% و در تاریخ 1402.09.30 معادل100% در نظر گرفته شده است { البته این طرح در صورت تامین اقلام تاسیساتی به بهره برداری خواهد رسید} 3-پروژه 50 هزار تنی تایر های TBR،OTR با تاریخ برآوردی بهره برداری 1405.0701 که درصد پیشرفت فیزیکی طرح در 1401.09.30 0 و در تاریخهای 1402.03.31 و 1401.12.29معادل1% بوده است. 4-پروژه ساخت ماشین آلات افزایش ظرفیت {بابت ظرفیت خالی ماشین آلات 14 هزار تن طر توسعه} با تاریخ برآوردی بهره برداری 1402.1.30 و درصد پیشرفت فیزیکی معادل0% در تاریخ 1401.09.30 و در تاریخ 1402.03.31 معادل5% و در تاریخ 1402.12.29 معادل 95% در نظر گرفته شده است. #طرح_توسعه #طرح_توسعه_پکویر

ادامه
