برچسب

#طرح_توسعه_مبینحذف فیلترشما بگویید

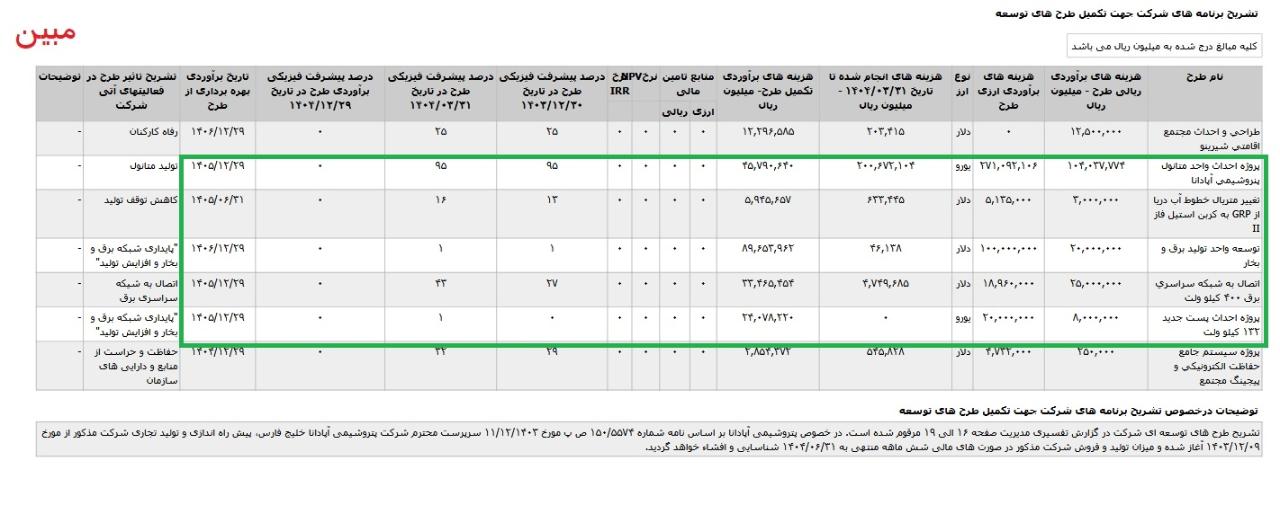

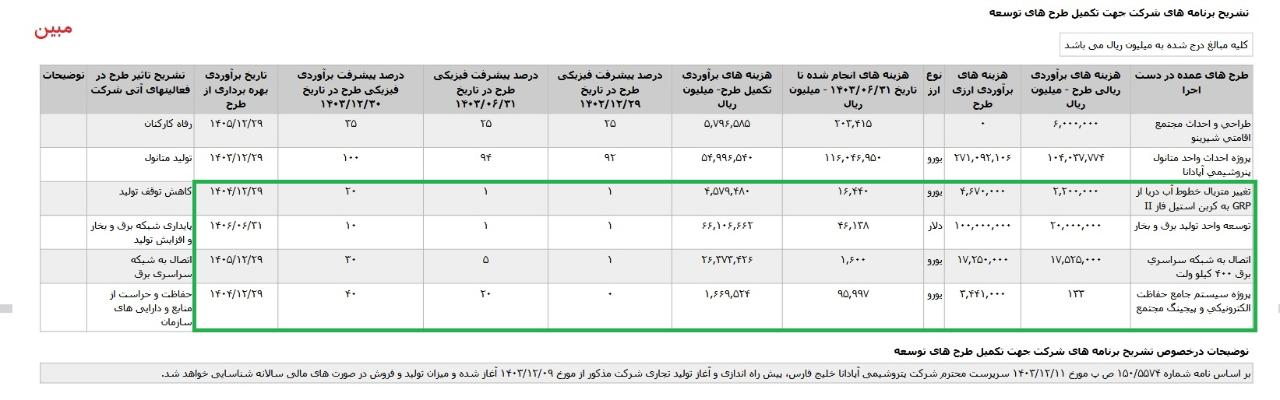

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1405.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1405.05.26 *پروژه ی احداث واحد متانول پتروشیمی آپادانا،با هزینه ی برآوردی تکمیل طرح معادل 8.630 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1406 اعلام شده است. *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 527 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

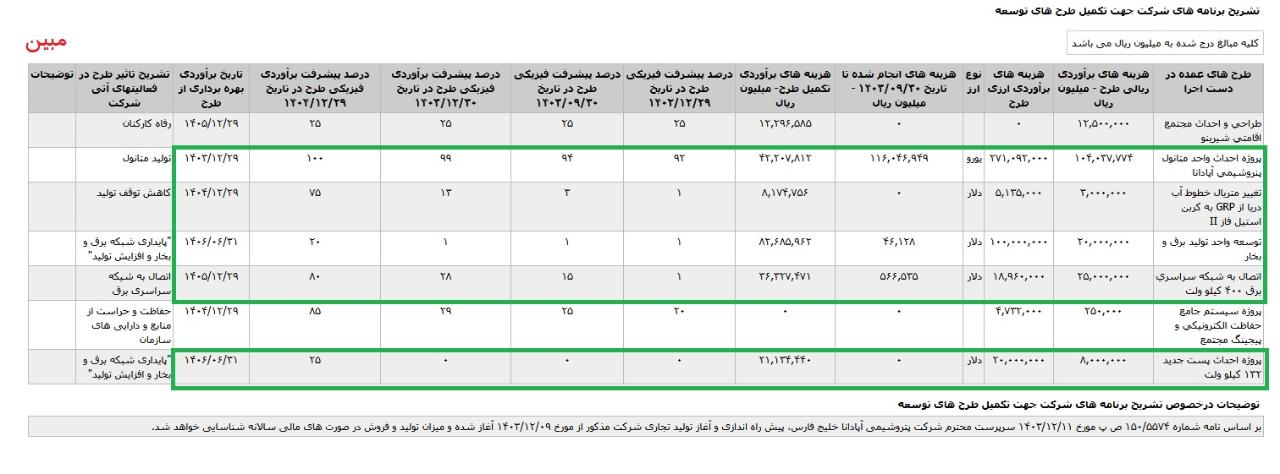

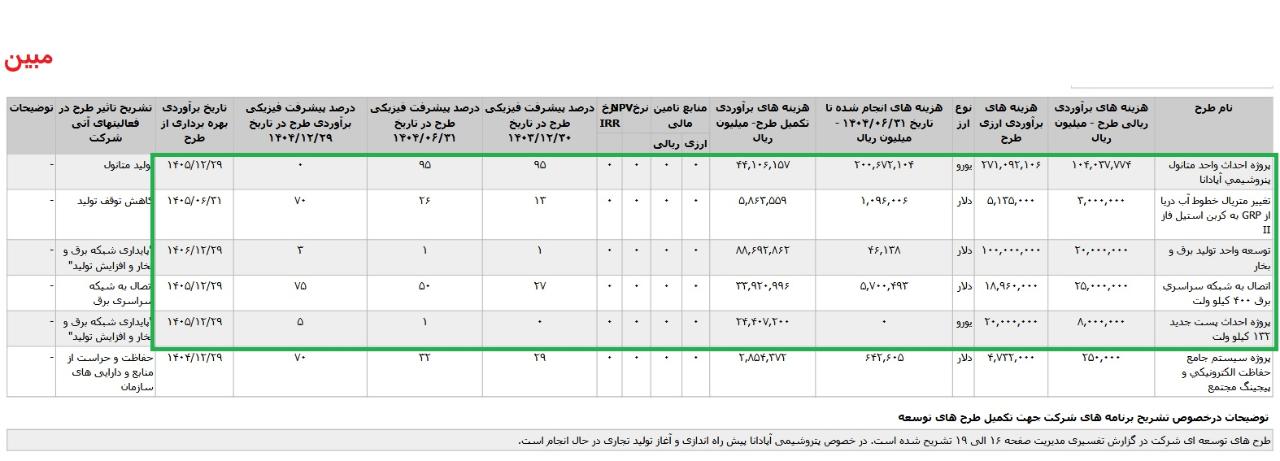

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1405.04.08 *پروژه ی احداث واحد متانول پتروشیمی آپادانا،با هزینه ی برآوردی تکمیل طرح معادل 8.630 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خردا 1406 اعلام شده است. *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 593 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 15.744 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1408 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 3.044 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *پروژه احداث پست جدید 132 کیلو وات، با هزینه ی برآوردی تکمیل طرح معادل 3.969 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

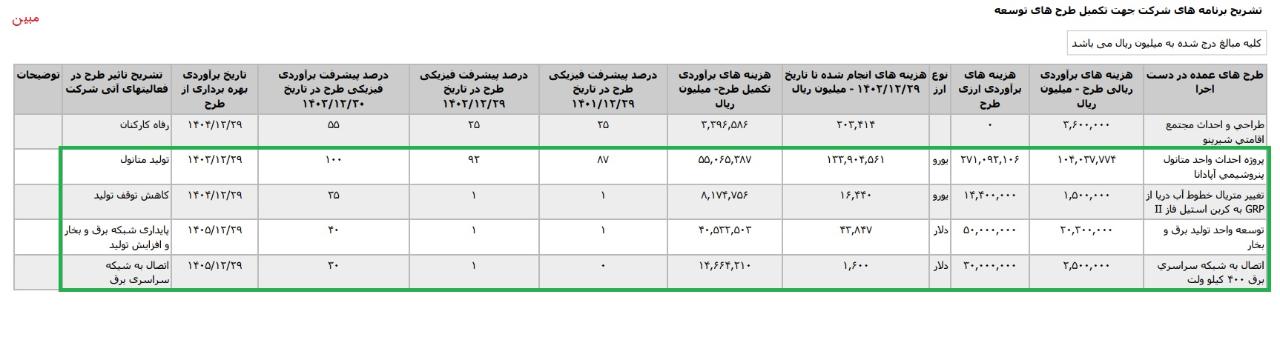

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.03.27 *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 528 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 15.744 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 2.897 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *پروژه احداث پست جدید 132 کیلو وات، با هزینه ی برآوردی تکمیل طرح معادل 3.969 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

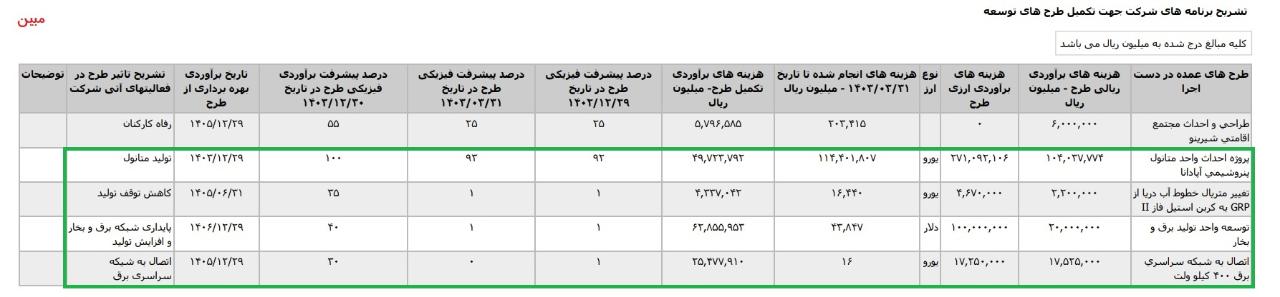

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30 *پروژه احداث واحد متانول پتروشیمی آپادانا،با هزینه ی برآوردی تکمیل طرح معادل 4.411 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 586 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1405 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 8.869 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 3.392 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *پروژه احداث پست جدید 132 کیلو وات، با هزینه ی برآوردی تکمیل طرح معادل 2.441 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

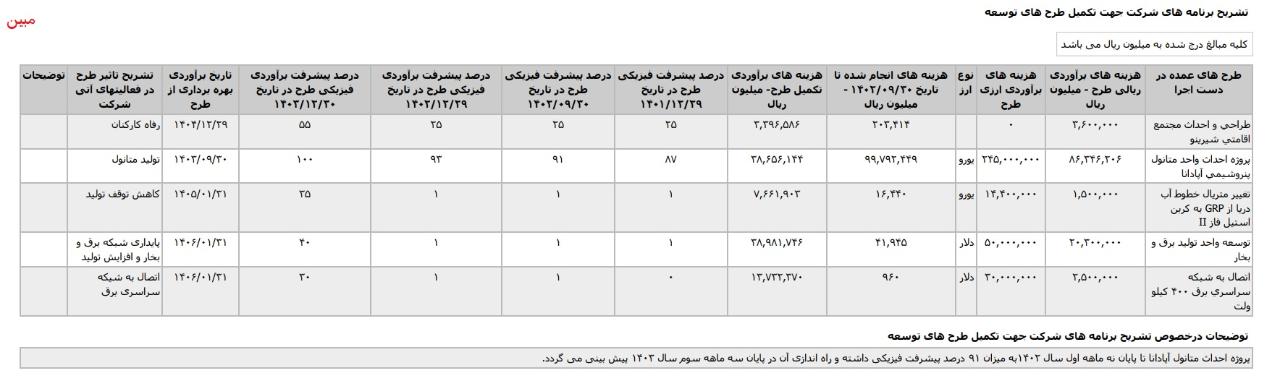

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.30 *پروژه احداث واحد متانول پتروشیمی آپادانا،با هزینه ی برآوردی تکمیل طرح معادل 4.579 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 595 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1406 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 8.965 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 3.347 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *پروژه احداث پست جدید 132 کیلو وات، با هزینه ی برآوردی تکمیل طرح معادل 2.408 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

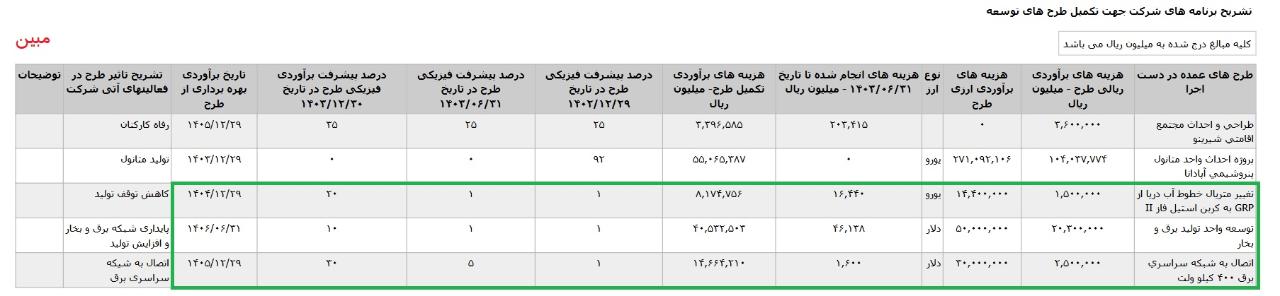

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1403.12.30 حسابرسی شده ، تاریخ انتشار در کدال 1404.04.26 *پروژه احداث واحد متانول پتروشیمی آپادانا،با هزینه ی برآوردی تکمیل طرح معادل 4.411 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 586 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1406 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 8.806 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 3.633 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *پروژه احداث پست جدید 132 کیلو وات، با هزینه ی برآوردی تکمیل طرح معادل 2.302 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

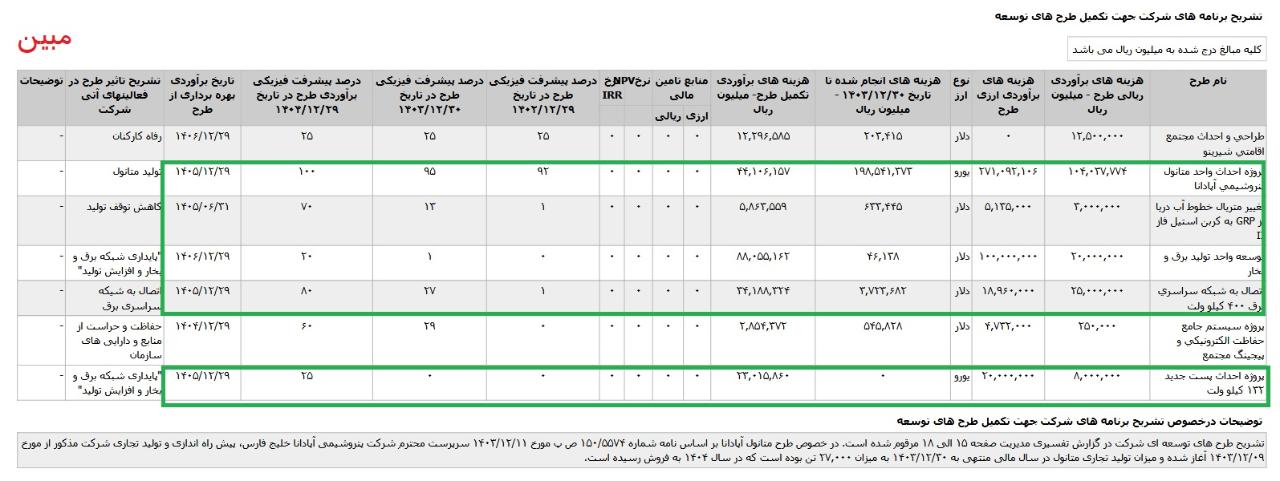

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.9.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.02.22 *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 817 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 8.269 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 3.633 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *پروژه احداث پست جدید 132 کیلو وات، با هزینه ی برآوردی تکمیل طرح معادل 2.113 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریو 1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

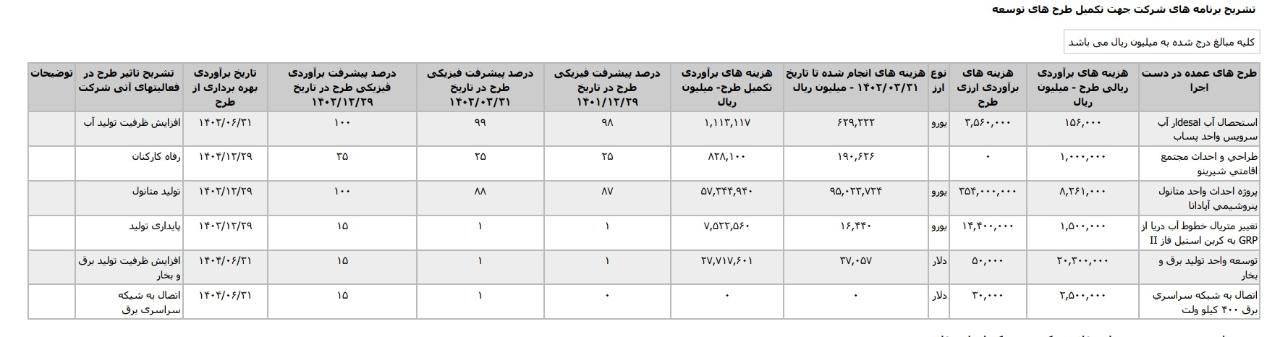

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1403.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.02.17 *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 458 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 6.611 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 2.637 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

پدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.29 *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 817 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 4.053 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 1.466 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

پدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1403.07.01 *پروژه احداث واحد متانول پنروشيمي آپادانا ، با هزینه ی برآوردی تکمیل طرح معادل 5.507 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 4817 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 4.053 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 1.466 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره3 ماهه منتهی به 1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.04.30 *پروژه احداث واحد متانول پنروشيمي آپادانا ، با هزینه ی برآوردی تکمیل طرح معادل 4.972 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. *تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ،با هزینه ی برآوردی تکمیل طرح معادل 434 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1405 اعلام شده است. *توسعه واحد توليد برق و بخار ،با هزینه ی برآوردی تکمیل طرح معادل 6.286 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1406 اعلام شده است. *اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ،با هزینه ی برآوردی تکمیل طرح معادل 2.548 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه

آپدیت تشریح برنامه های #مبین جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 *پروژه احداث واحد متانول پنروشيمي آپادانا ، که درصد پیشرفت فیزیکی طرح به 91% افزایش داشته است. #طرح_توسعه #طرح_توسعه_مبین

تشریح برنامه های #مبین جهت تکمیل طرح های توسعه * پروژه احداث واحد متانول پتروشيمي آپادانا ، با تاریخ برآوردی بهره برداری از طرح در پایان سال 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معدال 100% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، تولید متانول عنوان شده است. * تغيير متريال خطوط آب دريا از GRP به کربن استيل فاز II ، با تاریخ برآوردی بهره برداری از طرح در پایان سال 1403 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 15% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، پایداری تولید عنوان شده است. * توسعه واحد توليد برق و بخار ،با تاریخ برآوردی بهره برداری از طرح در پایان شهریور 1404 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 15% ذکر شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت افزایش ظرفیت تولید برق و بخار ذکر شده است. * اتصال به شبکه سراسري برق ۴۰۰ کيلو ولت ، با تاریخ برآوردی بهره برداری از طرح در شهریور ماه 1404 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 15% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، اتصال به شبکه سراسری برق عنوان شده است. #طرح_توسعه #طرح_توسعه_مبین

ادامه
