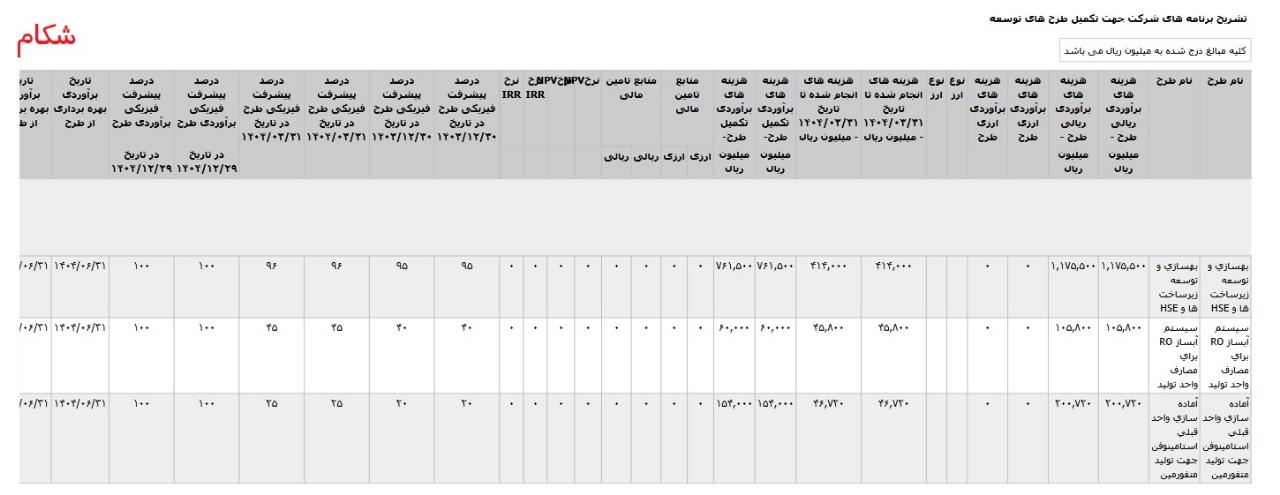

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1405.03.31 حسابرسی نشده، تاریخ انتشار در کدال 1405.04.30 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 49 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. *سیستم آبساز RO برای مصارف واحد تولید ، با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. * آماده سازی واحد قبلی استامينوفن جهت تولید متفورمین ، با هزینه ی برآوردی تکمیل طرح معادل 18 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.12.29 حسابرسی نشده، تاریخ انتشار در کدال 1405.03.28 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 49 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. *سیستم آبساز RO برای مصارف واحد تولید ، با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است. * آماده سازی واحد قبلی استامينوفن جهت تولید متفورمین ، با هزینه ی برآوردی تکمیل طرح معادل 18 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده، تاریخ انتشار در کدال 1404.07.30 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 76 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است. *سیستم آبساز RO برای مصارف واحد تولید ، با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است. * آماده سازی واحد قبلی استامينوفن جهت تولید متفورمین ، با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

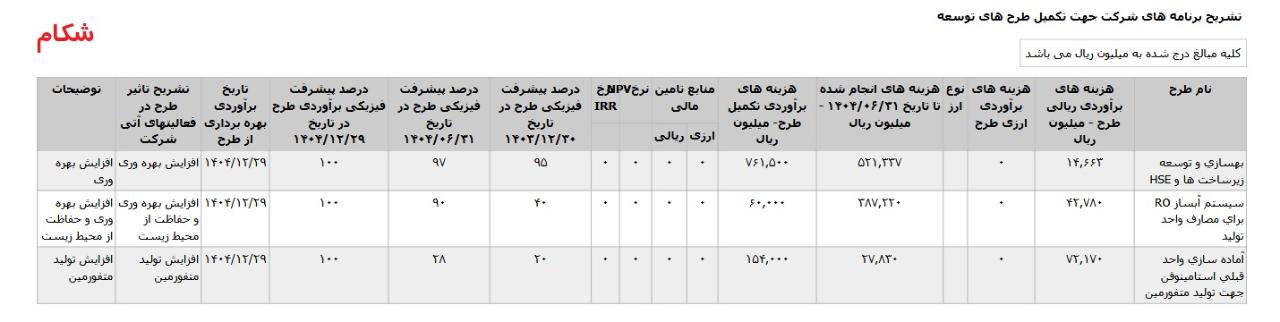

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده، تاریخ انتشار در کدال 1404.05.01 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 76 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. *سیستم آبساز RO برای مصارف واحد تولید ، با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. * آماده سازی واحد قبلی استامينوفن جهت تولید متفورمین ، با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

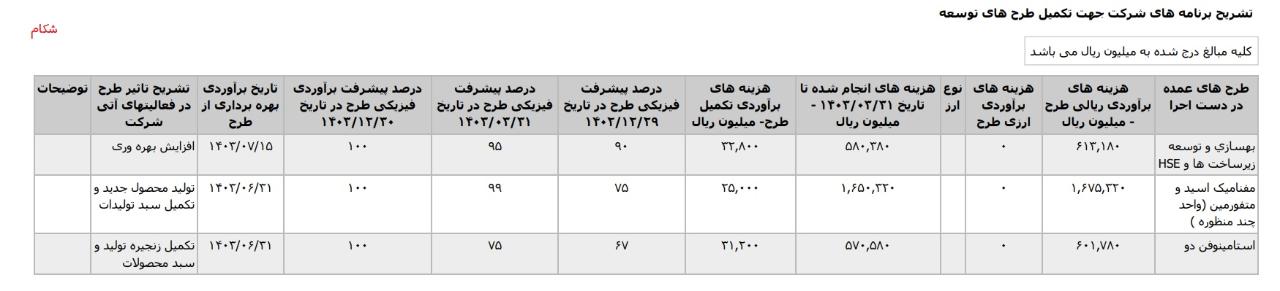

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1403.12.30 حسابرسی نشده، تاریخ انتشار در کدال 1404.02.29 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 76 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. *سیستم آبساز RO برای مصارف واحد تولید ، با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1404 اعلام شده است. * آماده سازی واحد قبلی استامينوفن جهت تولید متفورمین ، با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

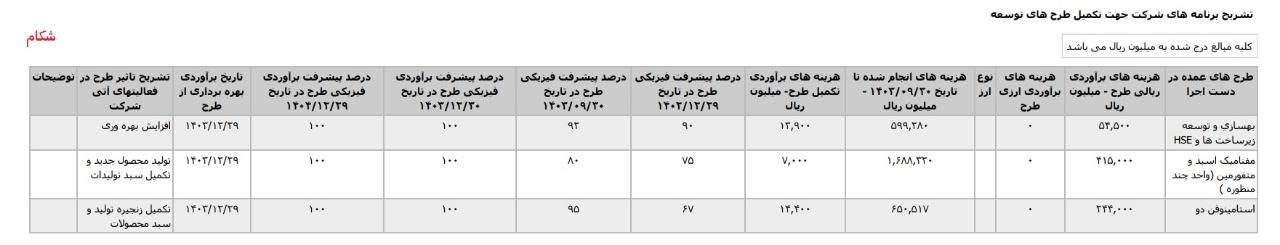

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده، تاریخ انتشار در کدال 1403.10.30 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 1میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1403اعلام شده است. *مفناميک اسيد و متفورمين واحد چند منظوره ، با هزینه ی برآوردی تکمیل طرح معادل 1 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. * استامينوفن دو ، با هزینه ی برآوردی تکمیل طرح معادل 1 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

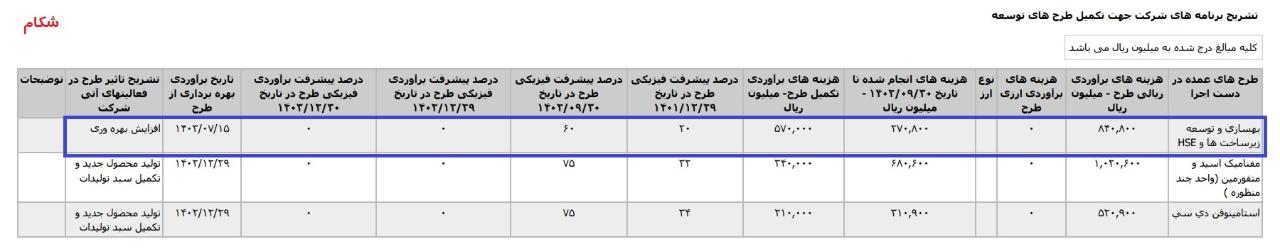

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده، تاریخ انتشار در کدال 1403.04.30 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 3 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مهر 1403اعلام شده است. *مفناميک اسيد و متفورمين واحد چند منظوره ، با هزینه ی برآوردی تکمیل طرح معادل 3 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1403 اعلام شده است. * استامينوفن دو ، با هزینه ی برآوردی تکمیل طرح معادل 3 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

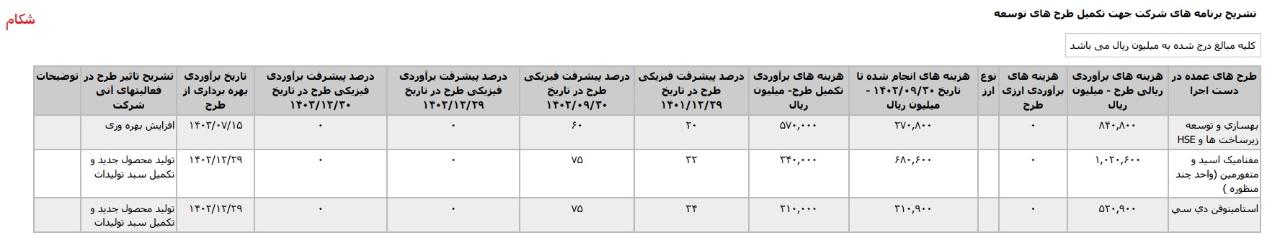

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1403.04.17 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 5 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مهر 1403اعلام شده است. *مفناميک اسيد و متفورمين واحد چند منظوره ، با هزینه ی برآوردی تکمیل طرح معادل 42 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1403 اعلام شده است. * استامينوفن دو ، با هزینه ی برآوردی تکمیل طرح معادل 24 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

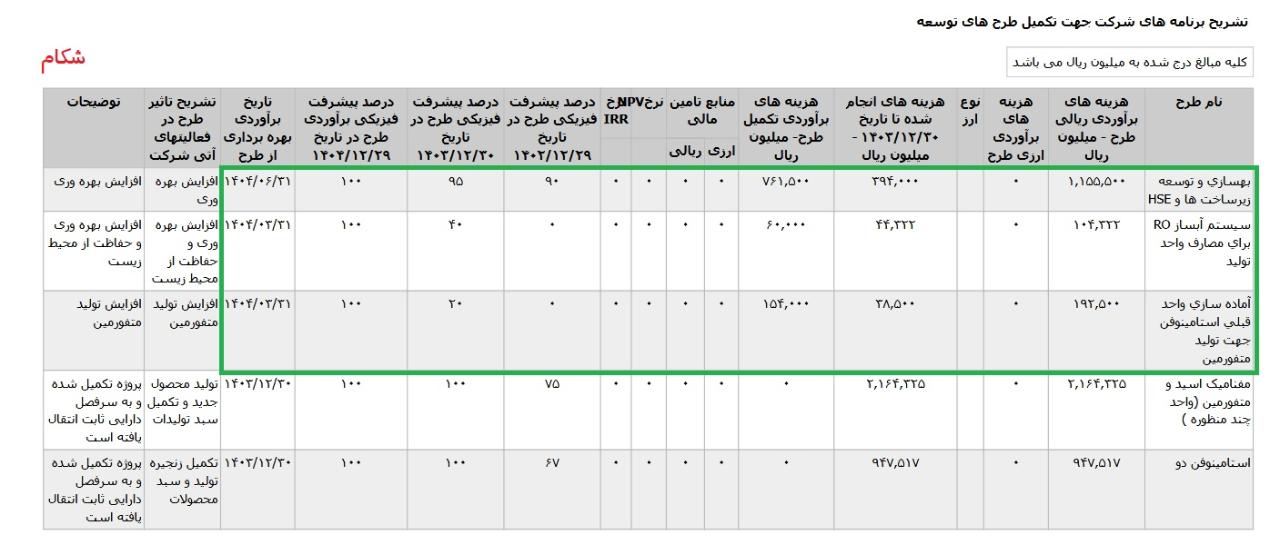

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.02.29 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 60 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مهر 1403اعلام شده است. *مفناميک اسيد و متفورمين (واحد چند منظوره ) ، با هزینه ی برآوردی تکمیل طرح معادل 36 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1403 اعلام شده است. * استامينوفن دو ، با هزینه ی برآوردی تکمیل طرح معادل 24 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

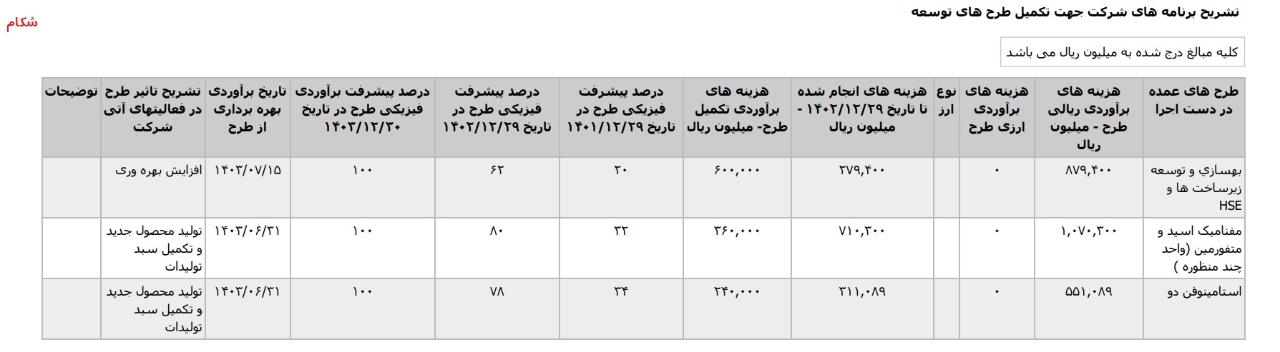

تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 *بهسازي و توسعه زيرساخت ها و HSE ،با هزینه ی برآوردی تکمیل طرح معادل 17.38957 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مهر1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

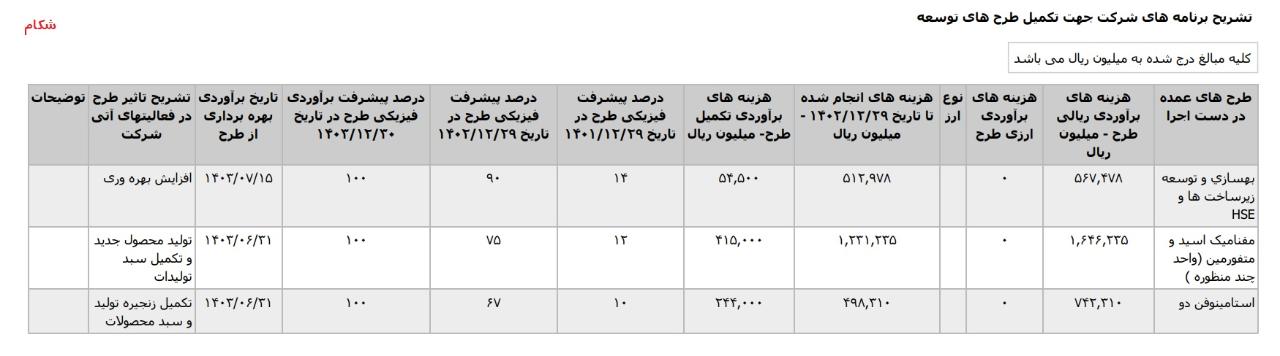

آپدیت تشریح برنامه های #شکام جهت تکمیل طرح های توسعه منتشر شده در اصلاحیه اطلاعات و صورتهای مالی دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 * بهسازي و توسعه زيرساخت ها و HSE ، که درصد پیشرفت فیزیکی طرح در پایان آذر1402 به60% افزایش یافته است. *مفناميک اسيد و متفورمين {واحد چند منظوره} ، که درصد پیشرفت فیزیکی طرح در پایان آذر1402 به 75% افزایش یافته است. * استامينوفن دي سي ، که درصد پیشرفت فیزیکی طرح در پایان آذر1402 به 75% افزایش یافته است. #طرح_توسعه #طرح_توسعه_شکام

ادامه

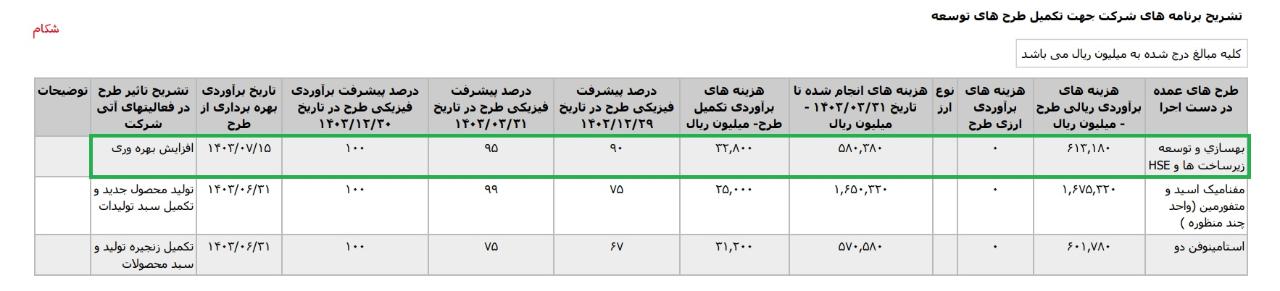

تشریح برنامه های #شکام جهت تکمیل طرح های توسعه 1- بهسازي و توسعه زيرساخت ها و HSE ، با تاریخ برآوردی بهره برداری 1403.07.15 ، درصد پیشرفت فیزیکی طرح در 1401.12.29 معادل20% در تاریخ 1402.03.31 معادل45% و در تاریخ 1402.12.29 معادل70% در نظر گرفته شده است. شرکت تاثیر طرح فوق در فعالیت های آتی شرکت را افزایش بهره وری اعلام نموده است. 2- مفناميک اسيد و متفورمين ({واحد چند منظوره }، با تاریخ برآوردی بهره برداری 1402.12.29. همچنین درصد پیشرفت فیزیکی طرح در 1401.12.29 معادل 32% در تاریخ 1402.03.31 معادل 60% و در تاریخ 1402.12.29 معادل 100% در نظر گرفته شده است. شرکت در تشریح تاثیر طرح در فعالیت های آتی شرکت را تولید محصول جدید اعلام نموده است. 3- استامينوفن دي سي ، با تاریخ برآوردی بهره برداری 1402.12.29 ، و درصد پیشرف فیزیکی طرح در تاریخ 1401.12.29 معادل 34% در تاریخ 1402.03.31 معادل55% و در تاریخ 1402.12.29 معادل 100% در نظر گرفته شده است. شرکت تاثیر طرح فوق در فعالیتهای آتی شرکت را ،تکمیل زنجیره تولید و سبد محصولات اعلام نموده است. #طرح_توسعه #طرح_توسعه_شکام
