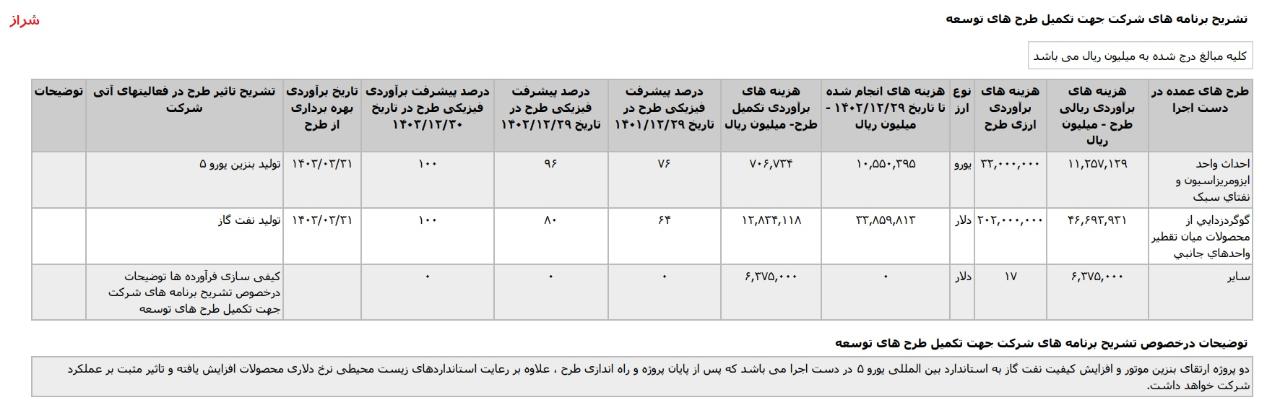

آپدیت تشریح برنامه های #شراز جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30 * گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي ،با هزینه ی برآوردی تکمیل طرح معادل 2.390 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_شراز

ادامه

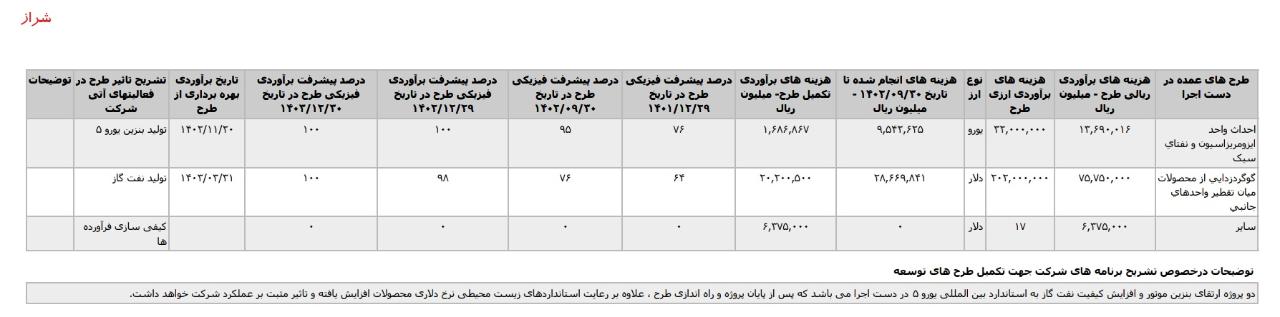

آپدیت تشریح برنامه های #شراز جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.02.29 * گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي ،با هزینه ی برآوردی تکمیل طرح معادل 1.804 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_شراز

ادامه

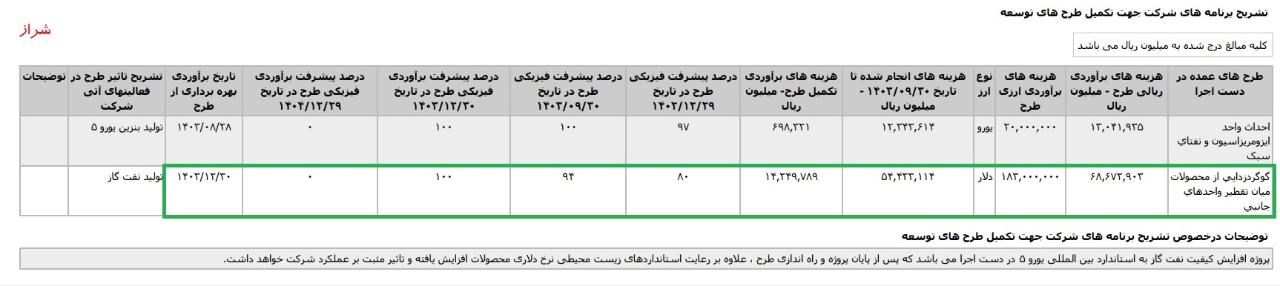

آپدیت تشریح برنامه های #شراز جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1403.10.30 * گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي ،با هزینه ی برآوردی تکمیل طرح معادل 1.425 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شراز

ادامه

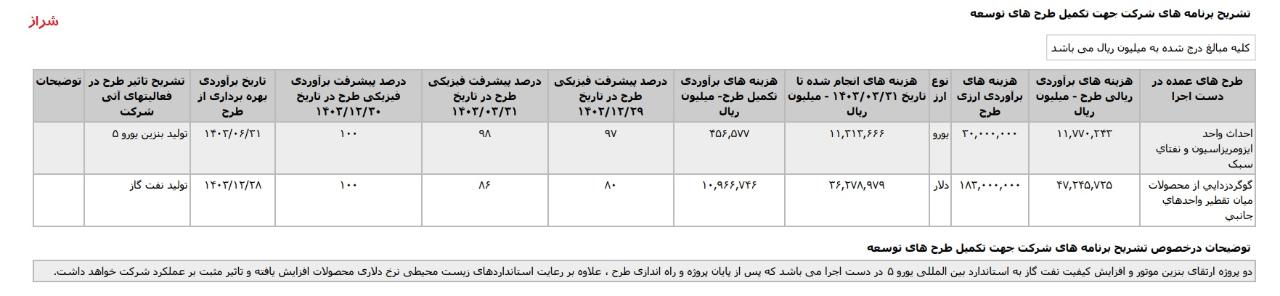

آپدیت تشریح برنامه های #شراز جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30 * گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي ،با هزینه ی برآوردی تکمیل طرح معادل 1.423 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شراز

ادامه

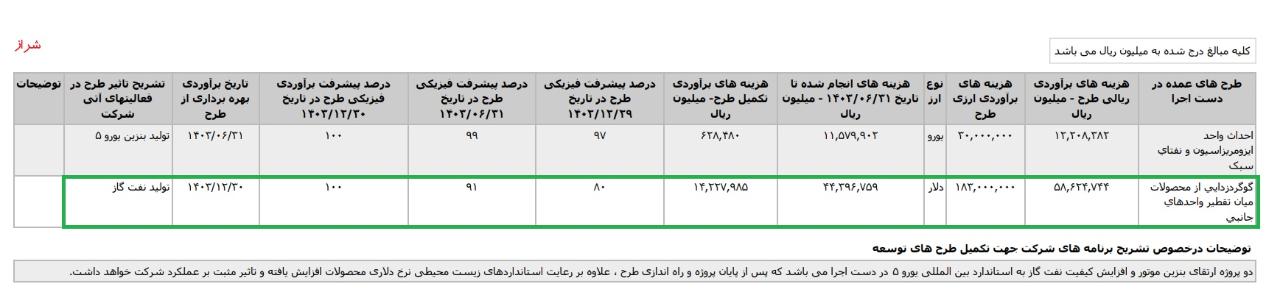

آپدیت تشریح برنامه های #شراز جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.04.30 *احداث واحد ايزومريزاسيون و نفتاي سبک ، با هزینه ی برآوردی تکمیل طرح معادل 46 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1403 اعلام شده است. * گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي ،با هزینه ی برآوردی تکمیل طرح معادل 1.097 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شراز

ادامه

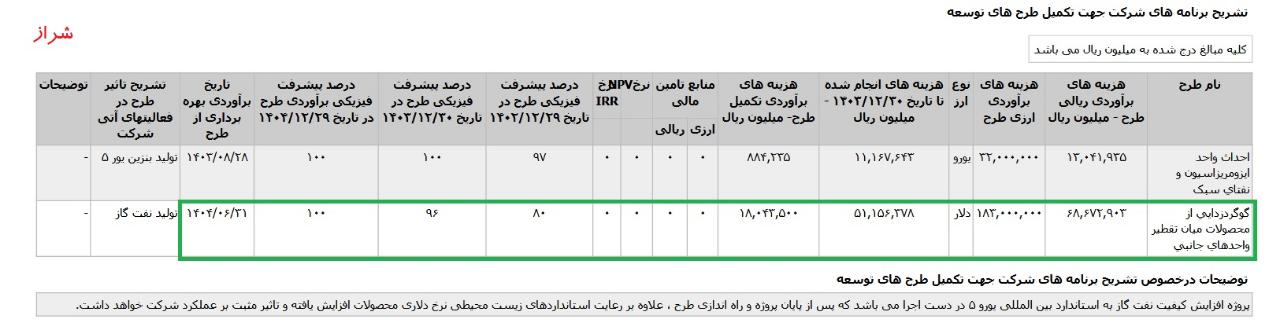

آپدیت تشریح برنامه های #شراز جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.02.29 *احداث واحد ايزومريزاسيون و نفتاي سبک ، با هزینه ی برآوردی تکمیل طرح معادل 71 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1403 اعلام شده است. * گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي ،با هزینه ی برآوردی تکمیل طرح معادل 1.283 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_شراز

ادامه

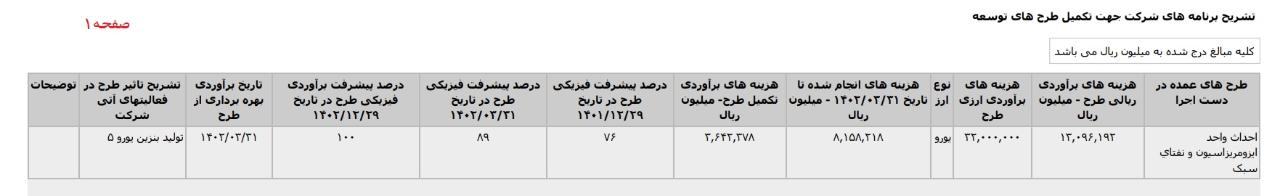

آپدیت تشریح برنامه های #شراز جهت تکمیل طرح های توسعه منتشر شده در اصلاحیه اطلاعات و صورتهای مالی دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 *احداث واحد ايزومريزاسيون و نفتاي سبک ، با تاریخ برآوردی بهره برداری از طرح در بهمن ماه 1402 که درصد پیشرفت فیزیکی طرح در پایان اذرماه 1402 معادل95% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت،تولید بنزین یورو ۵ ذکر شده است. *گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي ، با تاریخ برآوردی بهره برداری از طرح در خردادماه 1403 که درصد پیشرفت فیزیکی طرح در پایان اذرماه 1402 معادل 76% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، تولید نفت گاز عنوان شده است. #طرح_توسعه #طرح_توسعه_شراز

ادامه

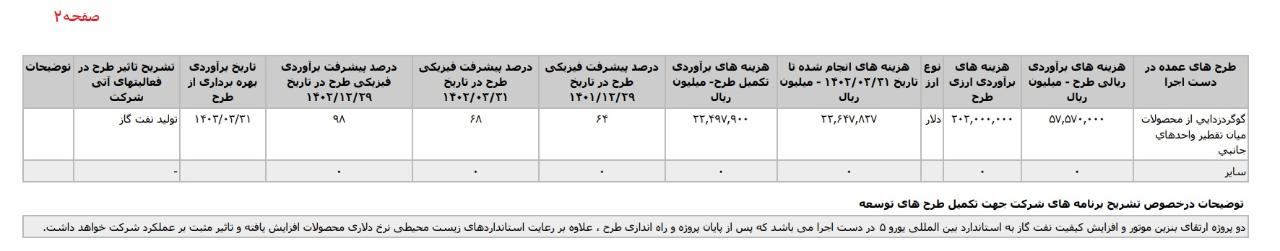

تشریح برنامه های #شراز جهت تکمیل طرح های توسعه * گوگردزدايي از محصولات ميان تقطير واحدهاي جانبي، با تاریخ برآوردی بهره برداری از طرح در پایان بهار 1403 که درصد پیشرفت فیزیکی طرح در پایان اسفند 1402 معادل 98% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، تولید نفت گاز ذکر شده است. #طرح_توسعه #طرح_توسعه_شراز
