#طرح_توسعه_سیسکوحذف فیلترشما بگویید

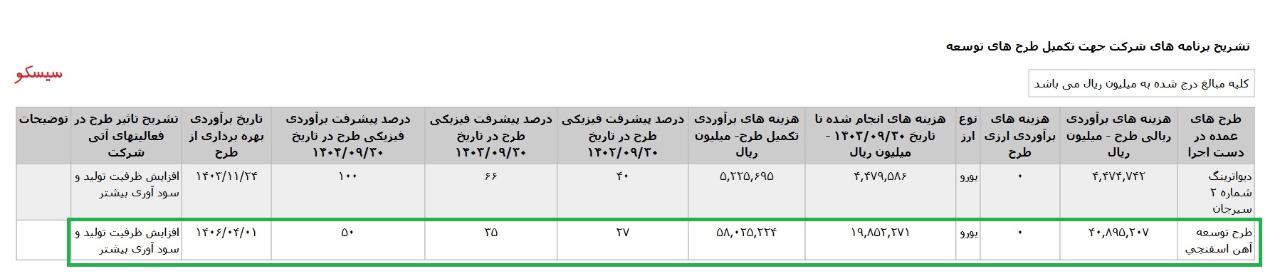

تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1405.03.31 حسابرسی شده ، تاریخ انتشار در کدال 1405.06.30 *طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 113.711 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در تیر 1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

ادامه

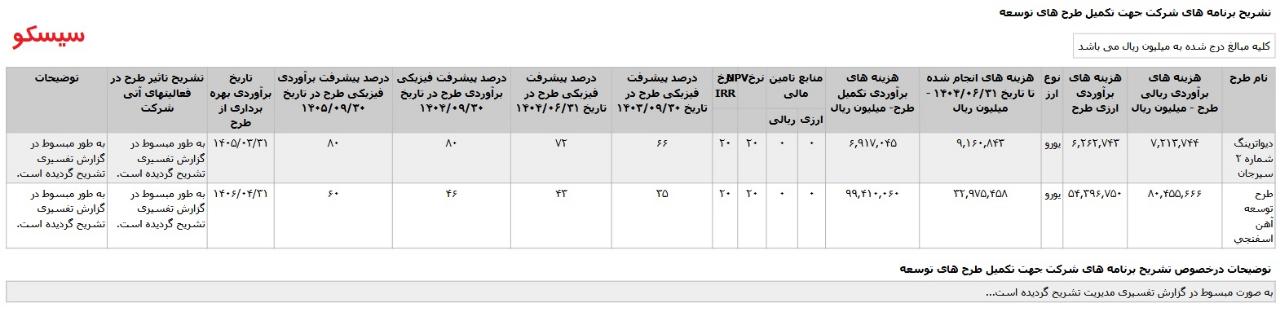

آپدیت تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای 3 ماهه منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.02.30 *ديواترينگ شماره ۲ سيرجان ،با هزینه ی برآوردی تکمیل طرح معادل 500 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مرداد 1405 اعلام شده است. * طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 12.532 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

ادامه

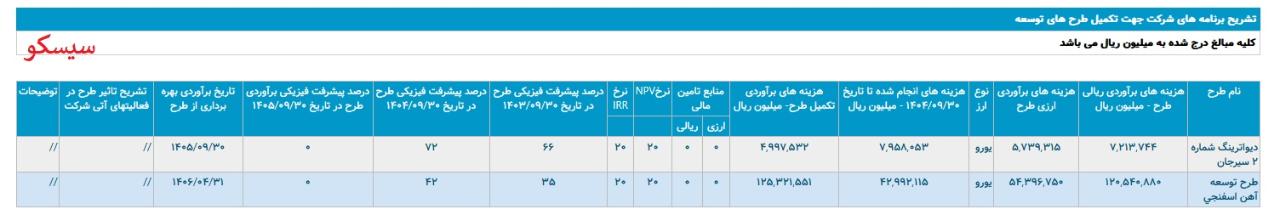

آپدیت تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی مجموعه سال مالی منتهی به 1404.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1405.02.23 *ديواترينگ شماره ۲ سيرجان ،با هزینه ی برآوردی تکمیل طرح معادل 500 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر 1405 اعلام شده است. * طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 12.532 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

ادامه

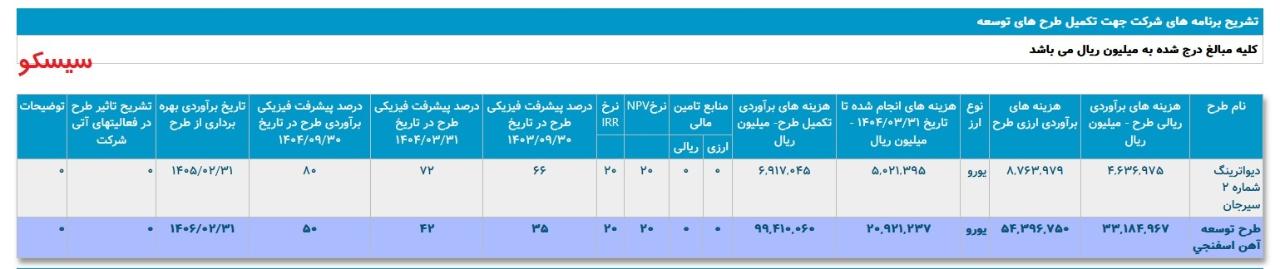

آپدیت تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 9 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.07.30 *ديواترينگ شماره ۲ سيرجان ،با هزینه ی برآوردی تکمیل طرح معادل 692 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405 اعلام شده است. * طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 9.941 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

ادامه

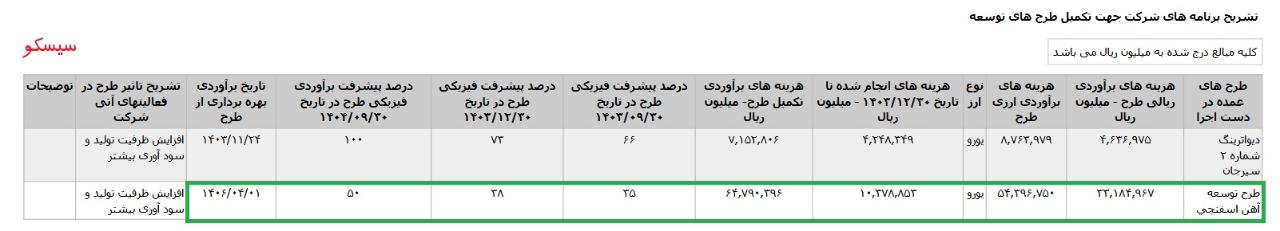

آپدیت تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.03.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.07.29 *ديواترينگ شماره ۲ سيرجان ،با هزینه ی برآوردی تکمیل طرح معادل 692 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اردیبهشت1405 اعلام شده است. * طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 9.941 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اردیبهشت1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

ادامه

آپدیت تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 3 ماهه منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.01.30 * طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 6.479 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

ادامه

آپدیت تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1403.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1403.12.28 * طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 5.803 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1406 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

تشریح برنامه های #سیسکو جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی 6 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.10.12 * ديواترينگ شماره ۲ سيرجان ، با هزینه ی برآوردی تکمیل طرح معادل 146 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1407 اعلام شده است. * طرح توسعه آهن اسفنجي ،با هزینه ی برآوردی تکمیل طرح معادل 2.480 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_سیسکو

ادامه
