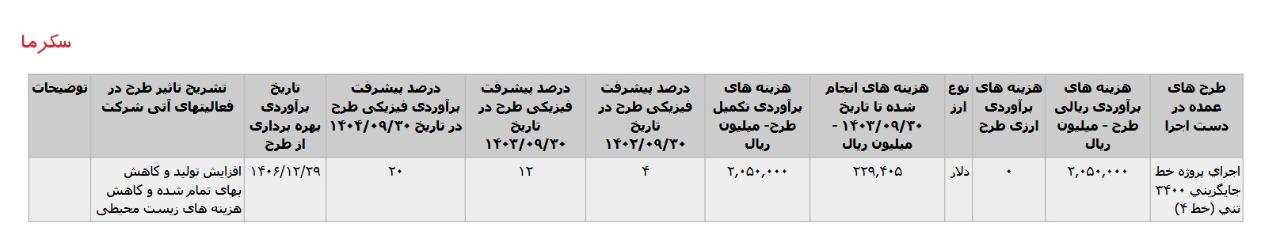

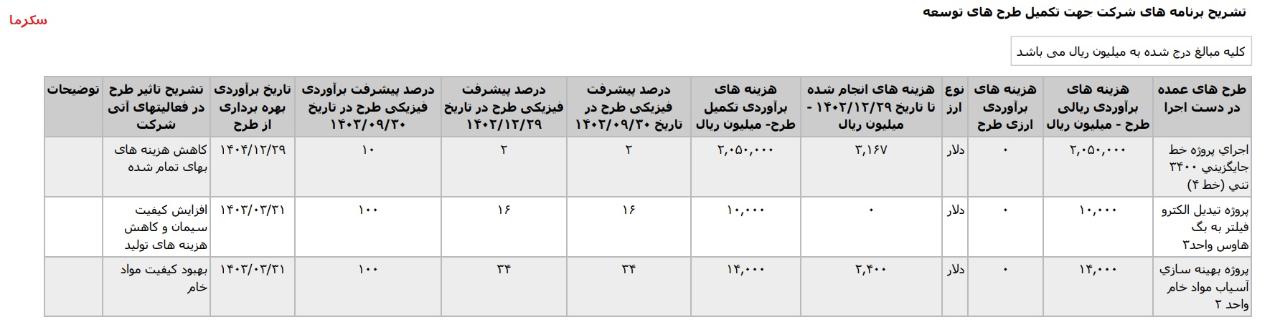

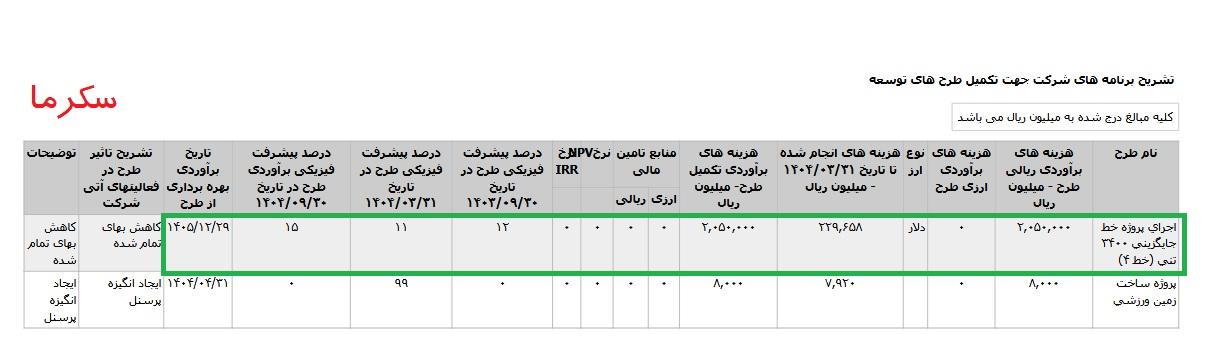

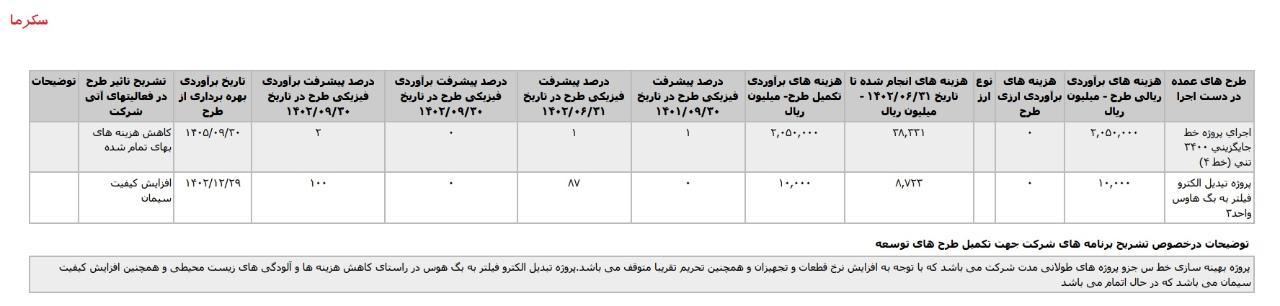

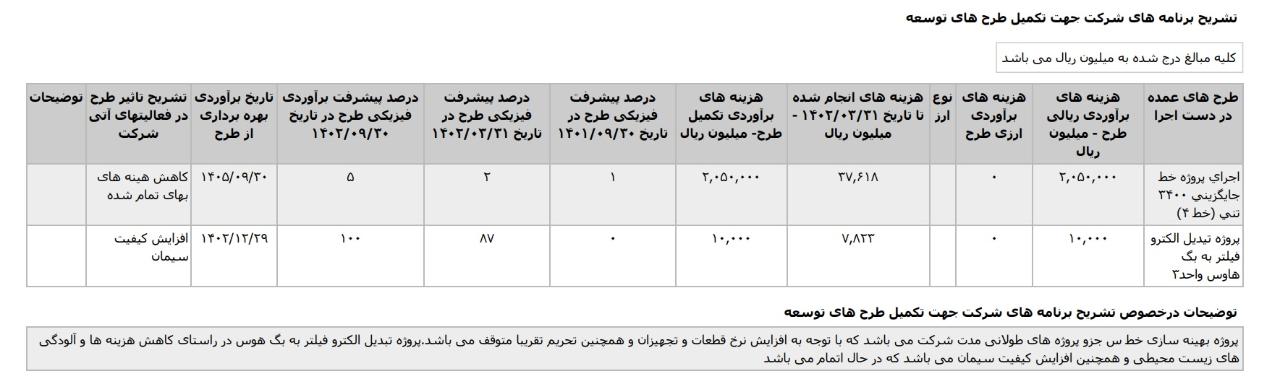

آپدیت تشریح برنامه های #سکرما جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.12.24 *اجرای پروژه خط جایگزینی 3400تن {خط4} ،با هزینه ی برآوردی تکمیل طرح معادل 205 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1410 اعلام شده است. * پروژه تبديل سيستم انتقال سيمان از حالت پنوماتيکي به مکانيکي و نصب الواتور و قيف افزودني آهک سيمان، با هزینه ی برآوردی تکمیل طرح معادل 10 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. * پروژه طراحي ،ساخت و نصب داکتينگ فيلتر سنگ شکن واحد ۲ و۳ ، با هزینه ی برآوردی تکمیل طرح معادل 11 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. *پروژه تعويض شل کوره واحد ۳ ،با هزینه ی برآوردی تکمیل طرح معادل 1121 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_سکرما
