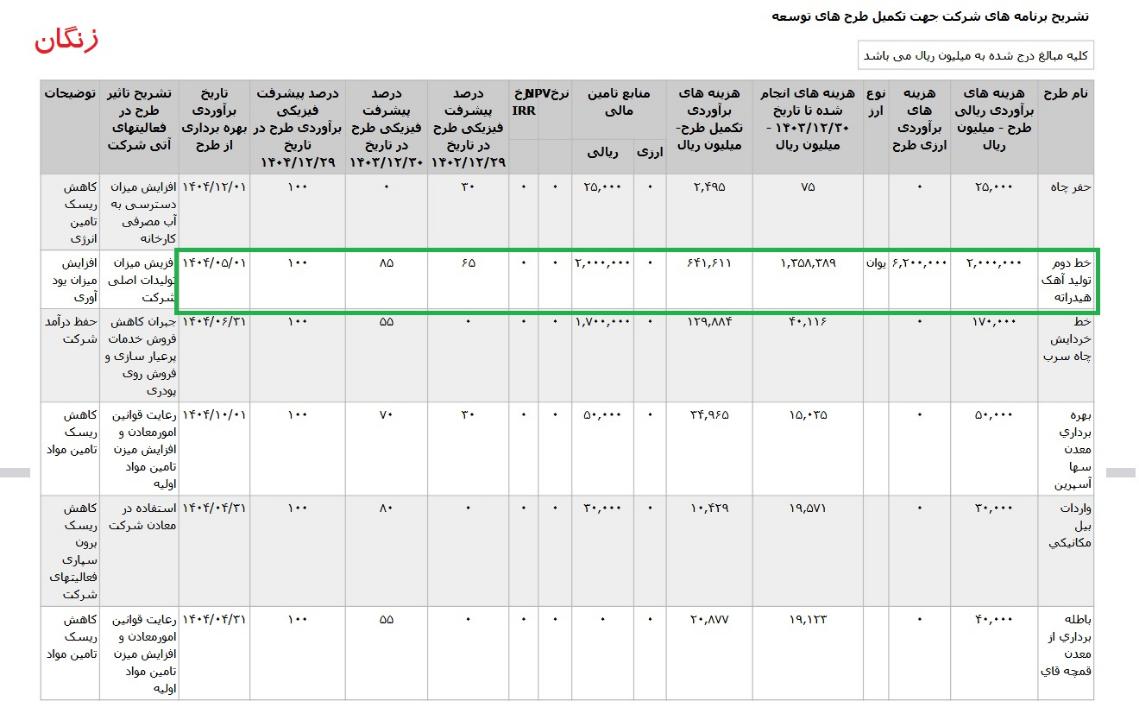

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به1405.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1405.04.29 * خط دوم تولید آهک هیدراته،با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *بهره برداری معدن سها آسپرین ،با هزینه ی برآوردی تکمیل طرح معادل 3 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *خط خردایش چاه سرب،با هزینه ی برآوردی تکمیل طرح معادل 2 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. #طرح_توسعه #طرح_توسعه_زنگان

ادامه

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به1404.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1405.04.20 *بهره برداری معدن سها آسپرین ،با هزینه ی برآوردی تکمیل طرح معادل 3 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در دی 1405 اعلام شده است. *خط خردایش چاه سرب،با هزینه ی برآوردی تکمیل طرح معادل 2 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد 1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_زنگان

ادامه

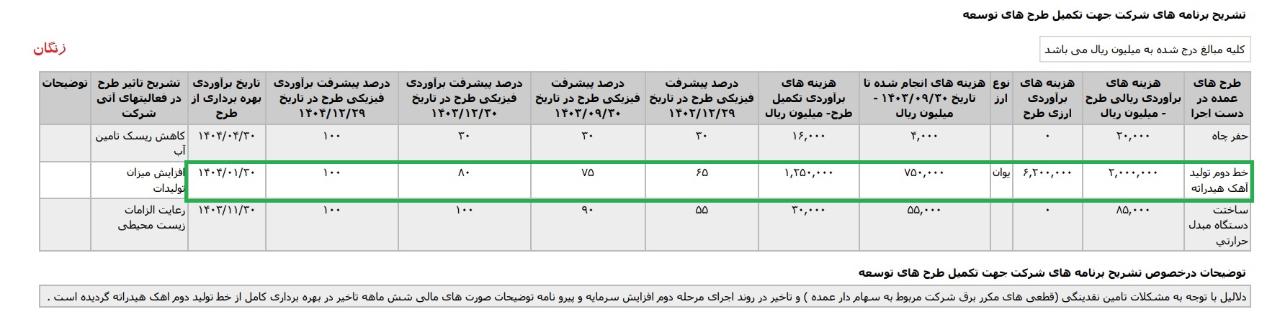

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.09.18 *خط دوم توليد آهک هيدراته ،با هزینه ی برآوردی تکمیل طرح معادل 25 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در دی 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_زنگان

ادامه

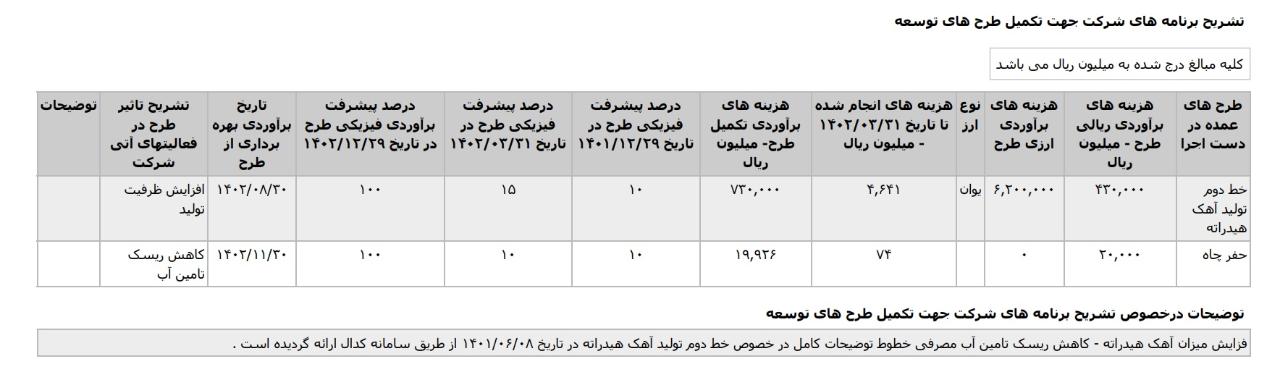

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.30 *خط دوم توليد آهک هيدراته ،با هزینه ی برآوردی تکمیل طرح معادل 64 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مهر 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_زنگان

ادامه

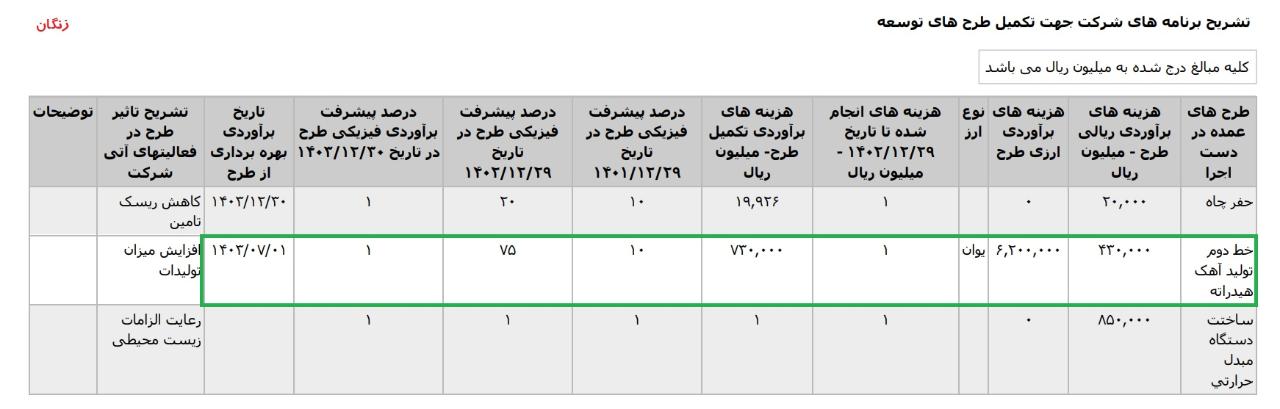

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.16 *خط دوم توليد آهک هيدراته ،با هزینه ی برآوردی تکمیل طرح معادل 64 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_زنگان

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده ، تاریخ انتشار در کدال .1403.10.30 *خط دوم توليد آهک هيدراته ،با هزینه ی برآوردی تکمیل طرح معادل 125 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_زنگان

ادامه

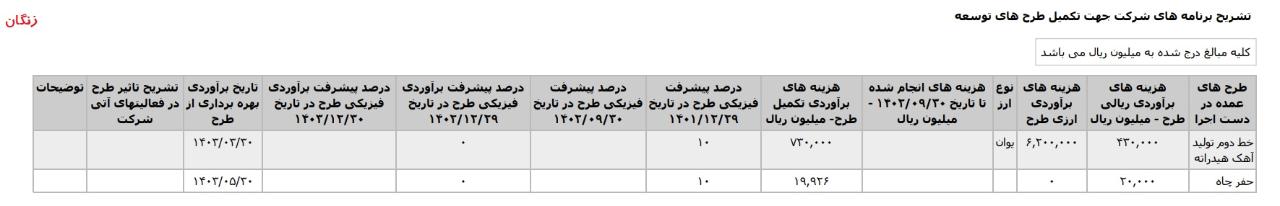

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال .1402.10.30 *خط دوم توليد آهک هيدراته ،با هزینه ی برآوردی تکمیل طرح معادل 73 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مهر 1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_زنگان

ادامه

آپدیت تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال .1402.10.30 *خط دوم توليد آهک هيدراته ،با هزینه ی برآوردی تکمیل طرح معادل 73 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در خرداد 1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_زنگان

ادامه

تشریح برنامه های #زنگان جهت تکمیل طرح های توسعه 1-- خط دوم توليد آهک هيدراته ، با تاریخ برآوردی بهره برداری از طرح در پایان ابان 1402 که درصد پیشرف فیزیکی طرح در پایان اسفند 1402 معادل 100% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، افزایش ظرفیت تولید بیان شده است. 2- حفر چاه ،با تاریخ برآوردی بهره برداری از طرح در پایان بهمن1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت، کاهش ریسک تامین آب ذکر شده است. #طرح_توسعه #طرح_توسعه_زنگان
