برچسب

#طرح_توسعه_ذوبحذف فیلترشما بگویید

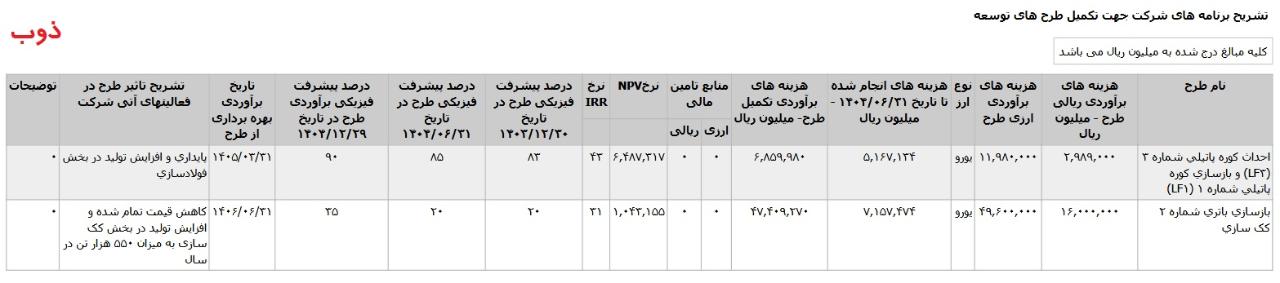

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1405.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1405.5.15 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 1.174 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مرداد1405 اعلام شده است . *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 9.028 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مرداد1405 اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

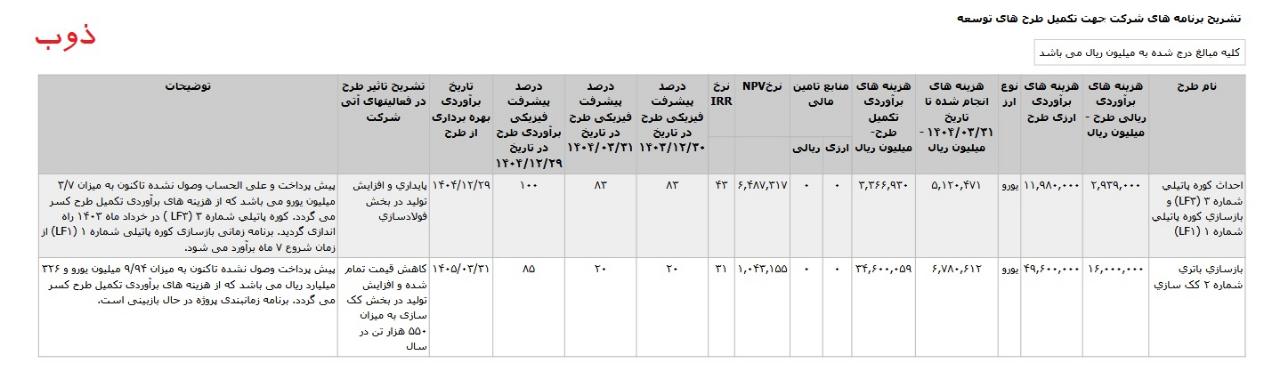

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1404.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1405.04.28 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 1.174 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1405 اعلام شده است . *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 9.028 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1406 اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.03.28 *احداث کوره پاتيلي شماره ۳ (LF۳) و بازسازي کوره پاتيلي شماره ۱ (LF۱) ،با هزینه ی برآوردی تکمیل طرح معادل 337 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1406 اعلام شده است . *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.460 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1406 اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

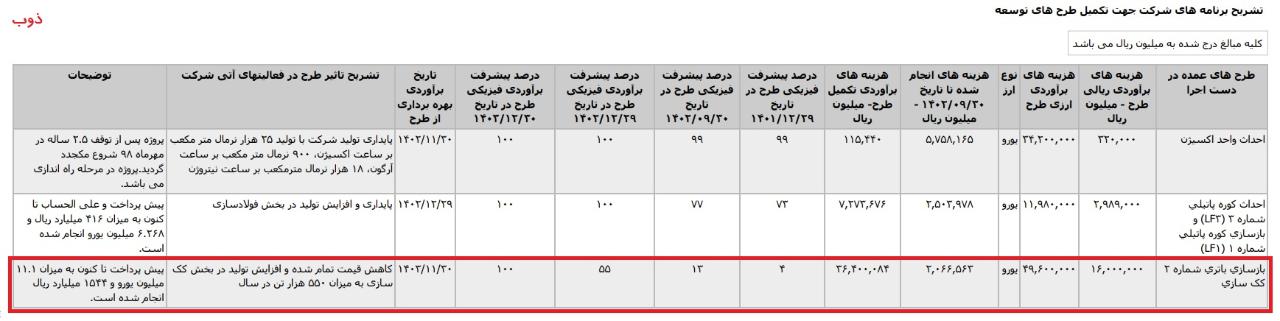

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1404.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.11.01 *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.460 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405 اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.05.02 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 686 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405 اعلام شده است. *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.4604.741 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1406 اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.05.02 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 337 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است. *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.460 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.02.29 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 165 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است. *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 1.042 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

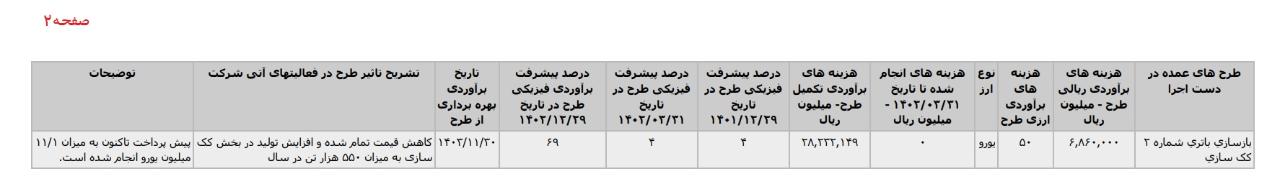

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1403.10.30 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 708 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است. *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.891 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

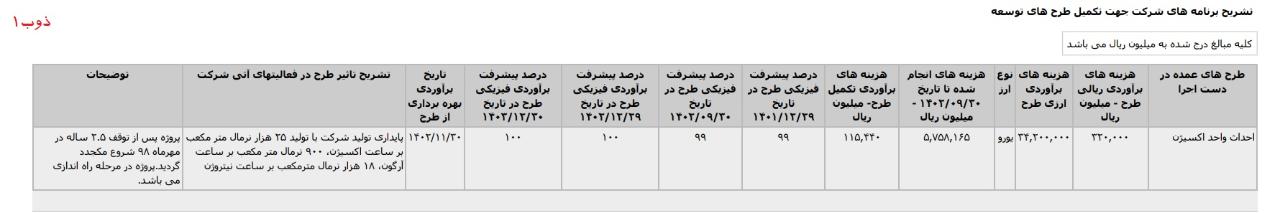

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 614 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است. *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.668 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405اعلام شده است . #طرح_توسعه #طرح_توسعه_ذوب

ادامه

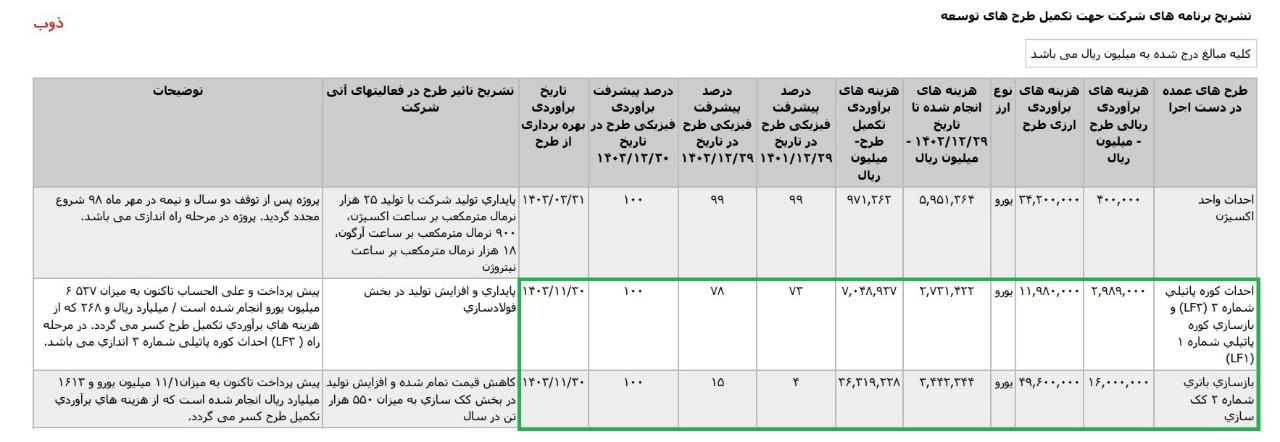

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.05.03 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 532 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است. *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.483 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است #طرح_توسعه #طرح_توسعه_ذوب

ادامه

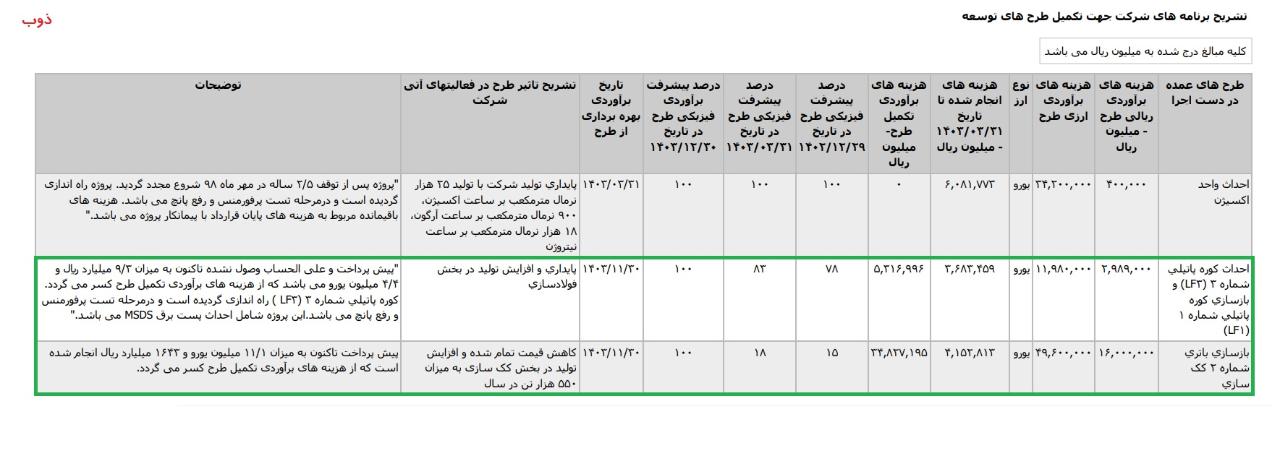

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.03.28 *احداث کوره پاتيلي شماره ۳ (LF۳) و بازسازي کوره پاتيلي شماره ۱ (LF۱) ،با هزینه ی برآوردی تکمیل طرح معادل 705 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است. *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.632 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است #طرح_توسعه #طرح_توسعه_ذوب

ادامه

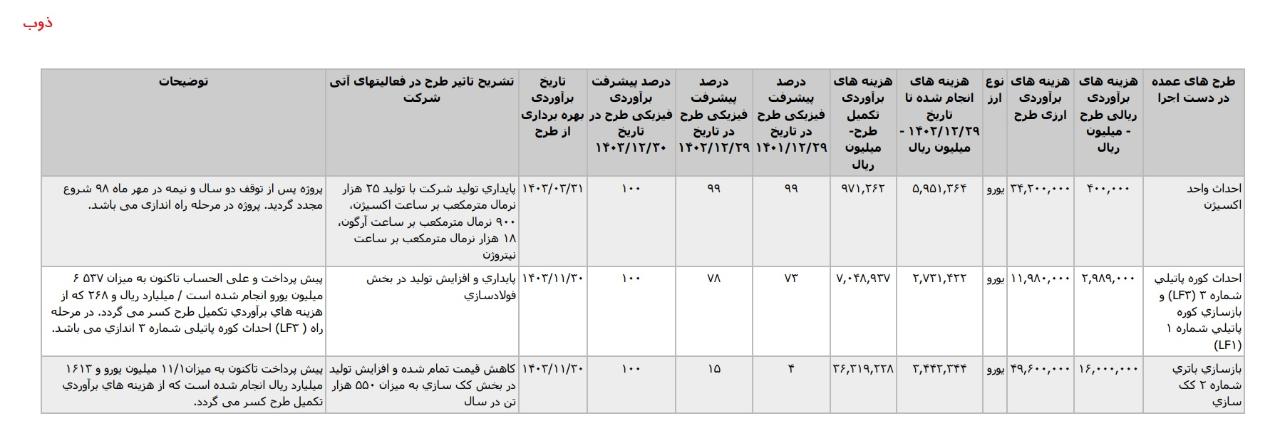

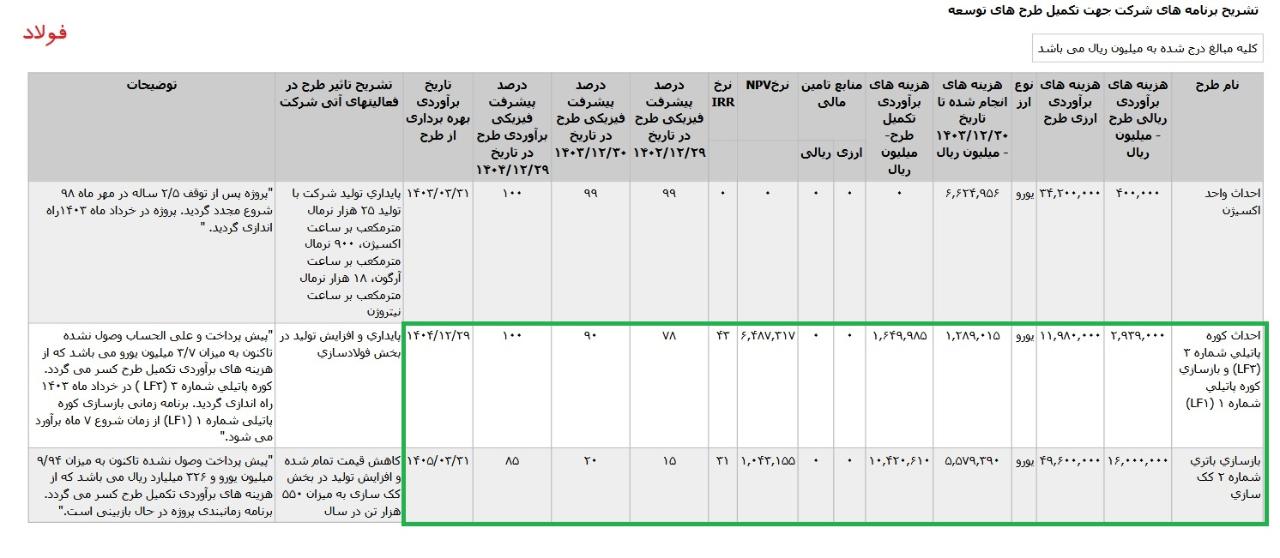

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.02.29 *احداث واحد اکسيژن ،با هزینه ی برآوردی تکمیل طرح معادل 97 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1403 اعلام شده است. * احداث کوره پاتيلي شماره ۳ (LF۳) و بازسازي کوره پاتيلي شماره ۱ (LF۱) ،با هزینه ی برآوردی تکمیل طرح معادل 705میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن 1403 اعلام شده است. * بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.632میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن 1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_ذوب

ادامه

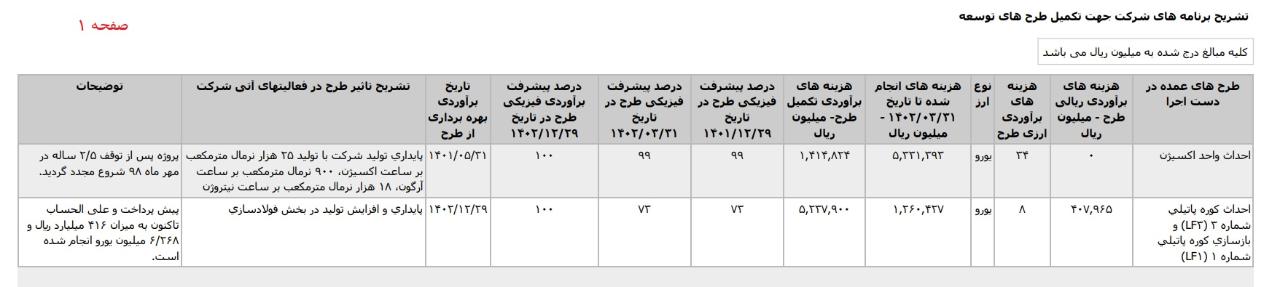

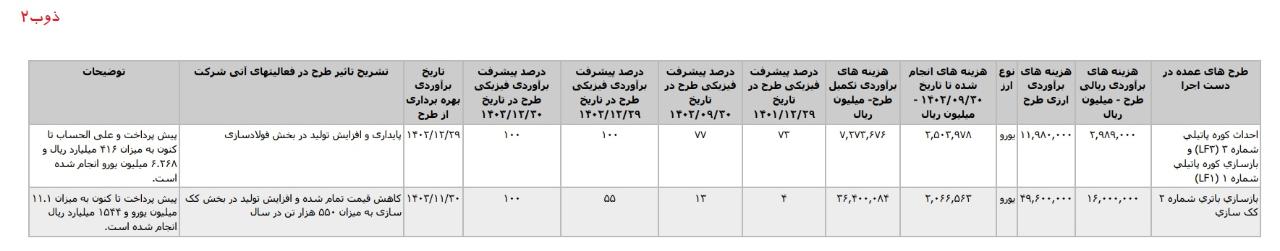

تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 *بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.640 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در بهمن1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_ذوب

ادامه

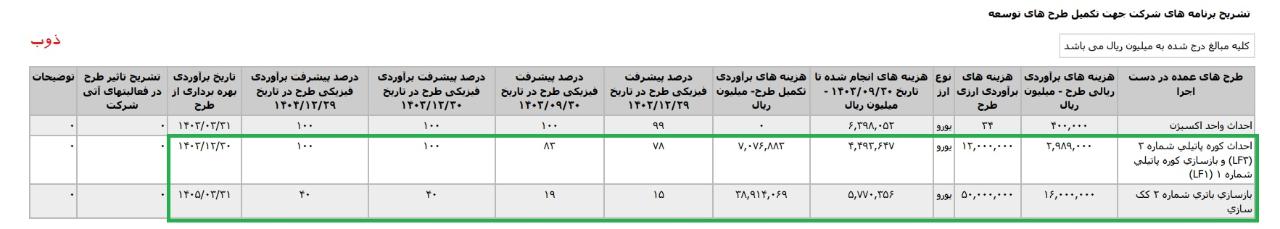

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1402.10.30 *احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ، که درصد پیشرفت فیزیکی طرح به 77% افزایش یافته است. #طرح_توسعه #طرح_توسعه_ذوب

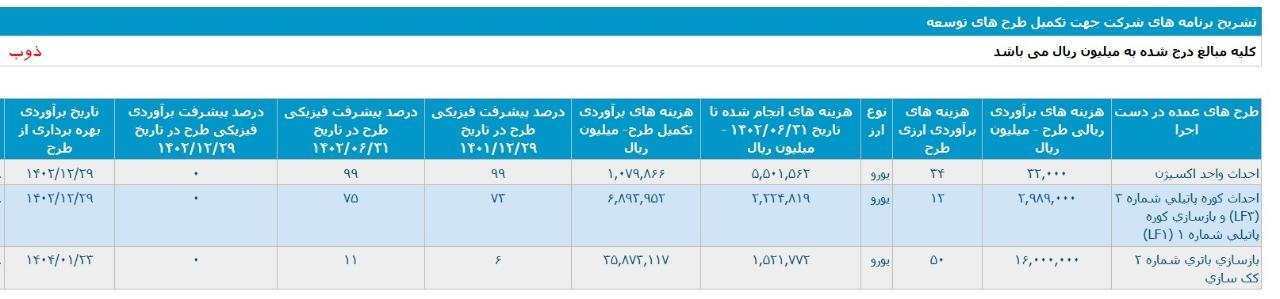

آپدیت تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1402.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1402.09.15 * احداث واحد اکسيژن ، که تاریخ برآوردی بهره برداری از طرح به پایان سال 1402 تغییر داده شده است. *احداث کوره پاتيلي شماره ۳ (LF۳) و بازسازي کوره پاتيلي شماره ۱ (LF۱) ، که درصد پیشرفت فیزیکی طرح به 75% افزایش یافته است. * بازسازي باتري شماره ۲ کک سازي که درصد پیشرفت فیزیکی به 11% افزایش یافته است. #طرح_توسعه #طرح_توسعه_ذوب

ادامه

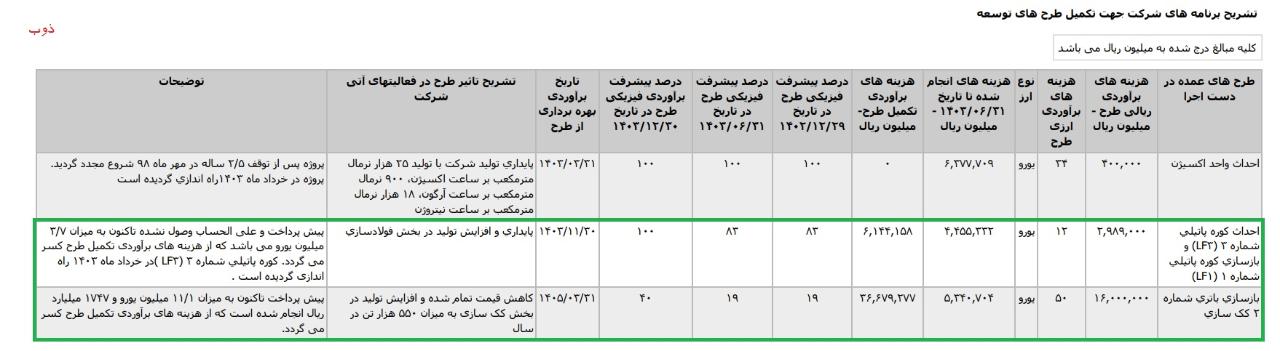

تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه 1- احداث کوره پاتيلي شماره ۳ {LF۳} و بازسازي کوره پاتيلي شماره ۱ {LF۱} ، با تاریخ برآوردی بهره برداری از طرح در پایان اسفند ماه 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% در نظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت ، پايداري و افزايش توليد در بخش فولادسازي عنوان شده است. شایان ذکر است که پيش پرداخت و علی الحساب تاكنون به ميزان ۴۱۶ ميليارد ريال و ۶۲۶۸ میلیون يورو انجام شده است. 2- بازسازي باتري شماره ۲ کک سازي ،با تاریخ برآوردی بهره برداری از طرح در پایان بهمن ماه 1403 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 69% درنظر گرفته شده است. در تشریح تاثیر طرح در فعالیتهای آتی شرکت،کاهش قیمت تمام شده و افزايش توليد در بخش کک سازی به میزان ۵۵۰ هزار تن در سال ذکر شده است. شایان ذکر است که پيش پرداخت تاكنون به ميزان ۱۱۱ میلیون يورو انجام شده است. #طرح_توسعه #طرح_توسعه_ذوب

ادامه
