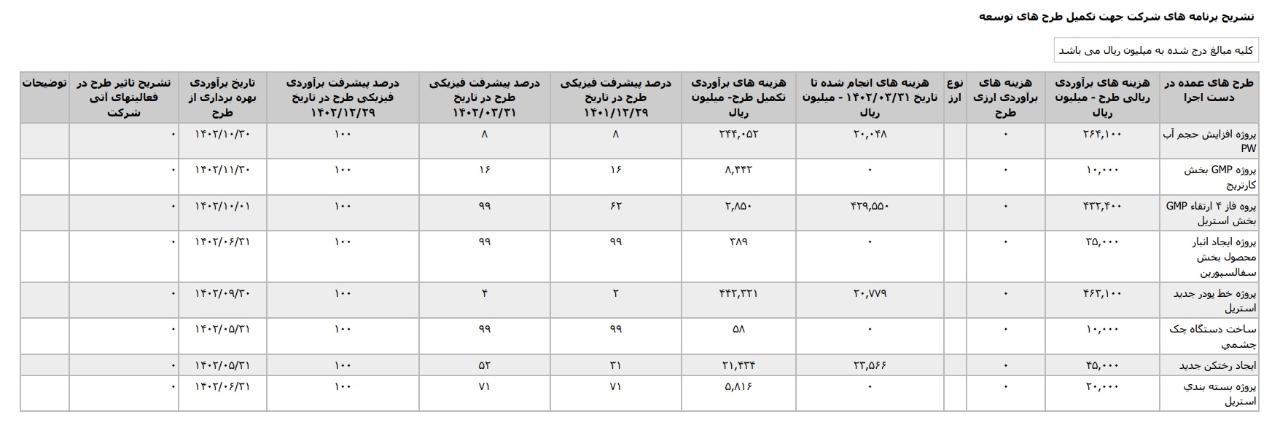

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1405.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1405.04.30 *ارتقاء GMP بخش استريل، با هزینه ی برآوردی تکمیل طرح معادل 4 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 20 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور1405 اعلام شده است. *پروژه خط چهارم مايعات خوراکي ،با هزینه ی برآوردی تکمیل طرح معادل 1 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور1405 اعلام شده است. * پروژه دستگاه مونتاژ قلم کارتريج، با هزینه ی برآوردی تکمیل طرح معادل 2 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. * پروژه احداث پست برق، با هزینه ی برآوردی تکمیل طرح معادل 40 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.02.30 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 20 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور1405 اعلام شده است. *پروژه خط چهارم مايعات خوراکي ،با هزینه ی برآوردی تکمیل طرح معادل 1 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور1405 اعلام شده است. *ارتقاء GMP بخش استريل، با هزینه ی برآوردی تکمیل طرح معادل 12 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. * پروژه احداث پست برق، با هزینه ی برآوردی تکمیل طرح معادل 40 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. * پروژه دستگاه مونتاژ قلم کارتريج، با هزینه ی برآوردی تکمیل طرح معادل 2 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 22 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.31 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 24 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آبان 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه

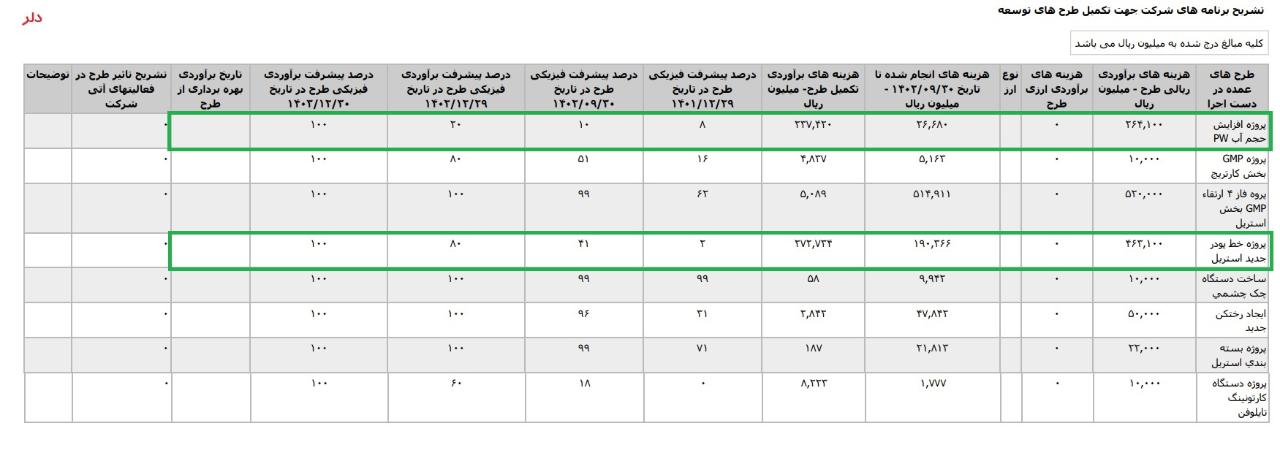

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.02.10 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 25 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

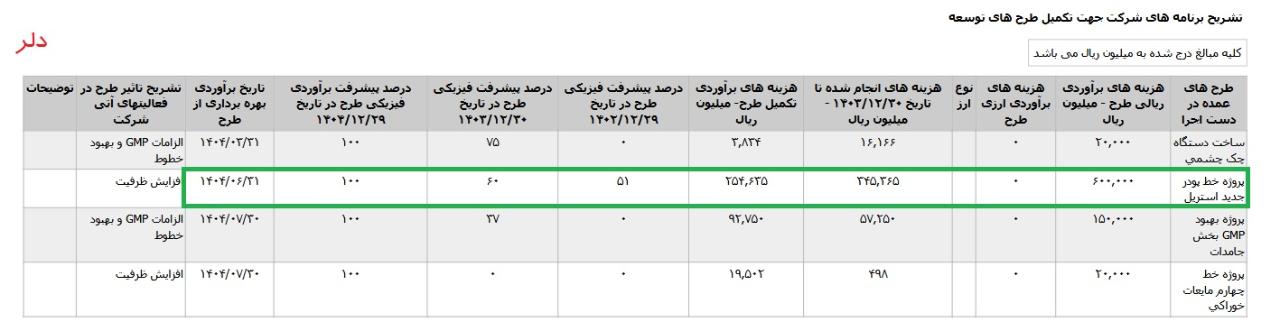

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30، حسابرسی نشده ، تاریخ انتشار در کدال 1403.10.30 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 27 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه

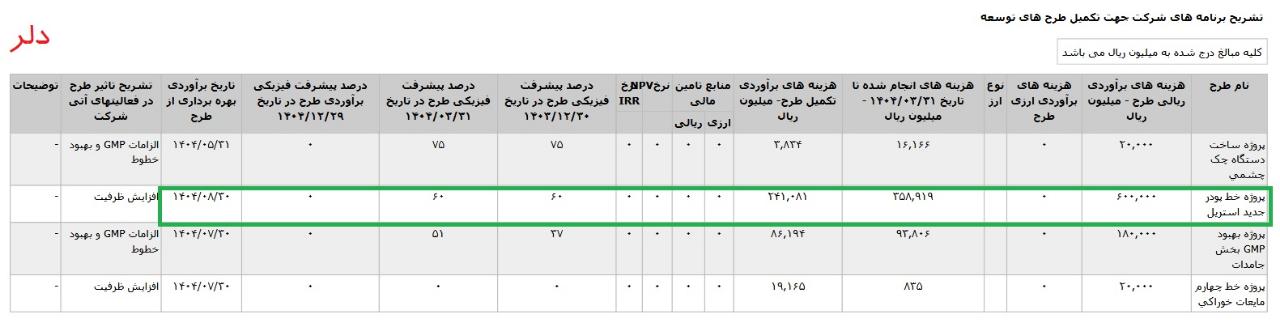

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.03.31، حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.2 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 32 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه

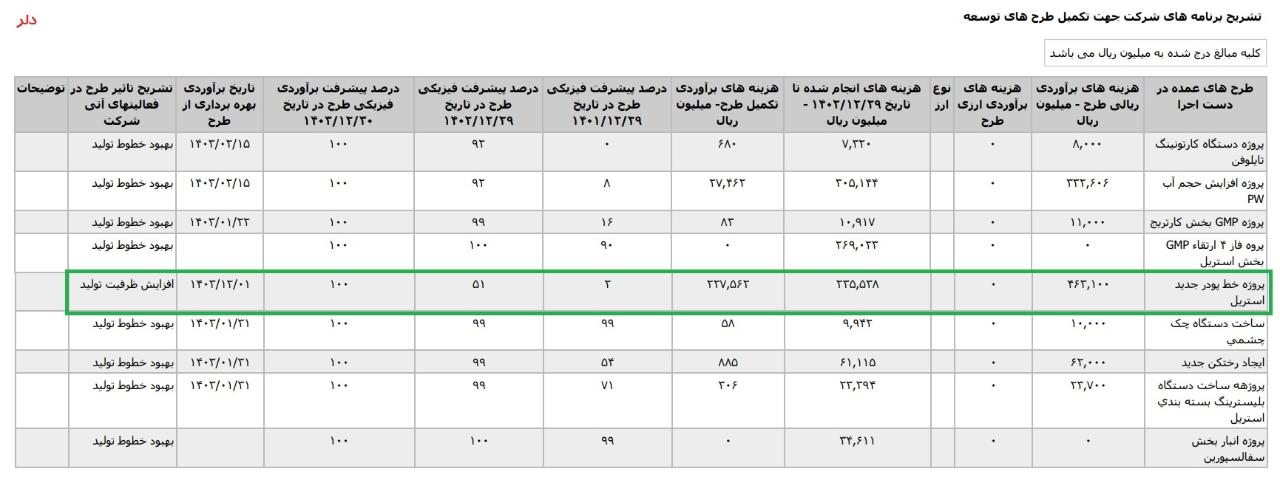

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.31، تاریخ انتشار در کدال 1403.04.30 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 22 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

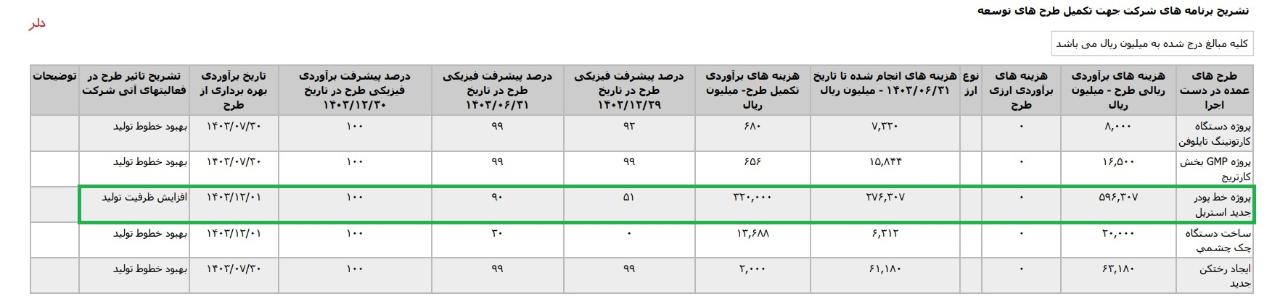

تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1402.12.27 *پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 23 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_دلر

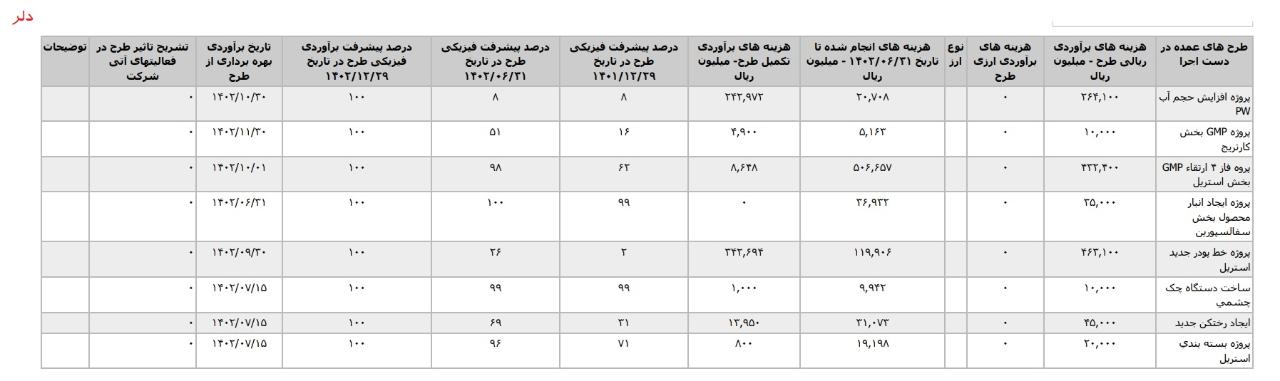

تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30 *پروژه افزايش حجم آب PW ،با هزینه ی برآوردی تکمیل طرح معادل 24 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * پروژه خط پودر جديد استريل ،با هزینه ی برآوردی تکمیل طرح معادل 27 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه

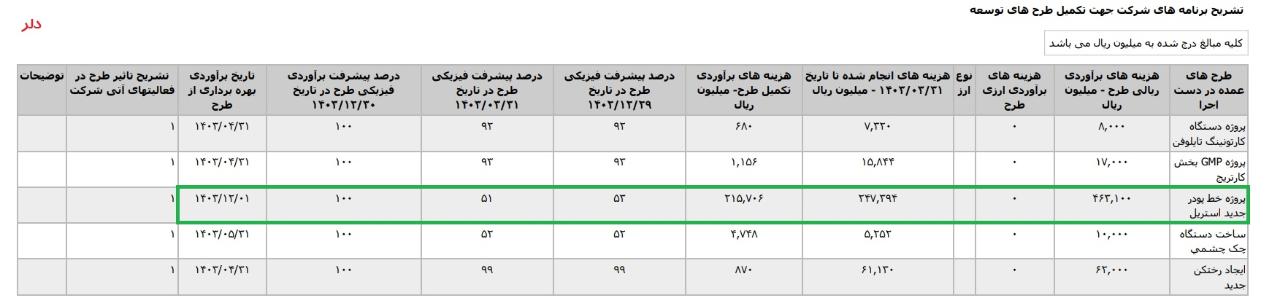

آپدیت تشریح برنامه های #دلر جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1402.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1402.08.30 *پروژه GMP بخش کارتريج ، که درثد پیشرفت فیزیکی طرح به 51% افزایش یافته است. *پروژه خط پودر جديد استريل ، که درصد پیشرفت فیزیکی طرح به 26% افزایش یافته است. #طرح_توسعه #طرح_توسعه_دلر

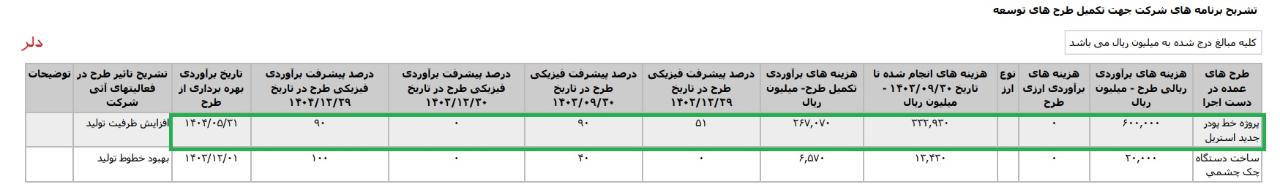

تشریح برنامه های #دلر جهت تکمیل طرح های توسعه 1- پروژه افزايش حجم آب PW، با تاریخ برآوردی بهره برداری از طرح در پایان دی ماه 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% در نظر گرفته شده است. 2-پروژه GMP بخش کارتريج ، با تاریخ برآوردی بهره برداری از طرح در پایان بهمن ماه 1402 که درصد پیشرفت فیزیکی طرح در پایان 1402 معادل 100% در نظر گرفته شده است. 3- پروه فاز ۴ ارتقاء GMP بخش استريل ، با تاریخ برآوردی بهره برداری از طرح در ابتدای زمستان 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% بوده است. 4- پروژه خط پودر جديد استريل ، با تاریخ برآوردی بهره برداری از طرح در پایان پاییز 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% در نظر گرفته شده است. #طرح_توسعه #طرح_توسعه_دلر

ادامه
