آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1405.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1405.05.05 *احداث خط هازارد سافت ژل ،با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1406 اعلام شده است. * * پروژه اصلاحات GMP و تفکيک خطوط ويال ، با هزینه ی برآوردی تکمیل طرح معادل 8میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1406 اعلام شده است. *پروژه پوکه کپسول ،با هزینه ی برآوردی تکمیل طرح معادل 224 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1407 اعلام شده است. * پروژه پوکه آمپول ،با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1407 اعلام شده است. *پروژه سرنگ پريفيلد ، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1407 اعلام شده است. * پروژه ژنراتور برق ،با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1406 اعلام شده است. *پروژه تکميل واحد پايلوت ،با هزینه ی برآوردی تکمیل طرح معادل 4 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اردیبهشت 1406 اعلام شده است. * پروژه ساخت زباله سوز جديد ،با هزینه ی برآوردی تکمیل طرح معادل 4 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1407 اعلام شده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.02.01 *پروژه پوکه کپسول ،با هزینه ی برآوردی تکمیل طرح معادل 286 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1405 اعلام شده است. *پروژه توليد آمپول وآمپول پريفيلد، با هزینه ی برآوردی تکمیل طرح معادل 199 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1405 اعلام شده است. * پروژه اصلاحات GMP و تفکيک خطوط ويال ، با هزینه ی برآوردی تکمیل طرح معادل 20 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در صورتهای مالی سال مالی منتهی به 1404.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1404.12.01 *پروژه پوکه کپسول ،با هزینه ی برآوردی تکمیل طرح معادل 286 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1405 اعلام شده است. *پروژه توليد آمپول وآمپول پريفيلد، با هزینه ی برآوردی تکمیل طرح معادل 199 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1405 اعلام شده است. * پروژه اصلاحات GMP و تفکيک خطوط ويال ، با هزینه ی برآوردی تکمیل طرح معادل 20 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1405 اعلام شده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

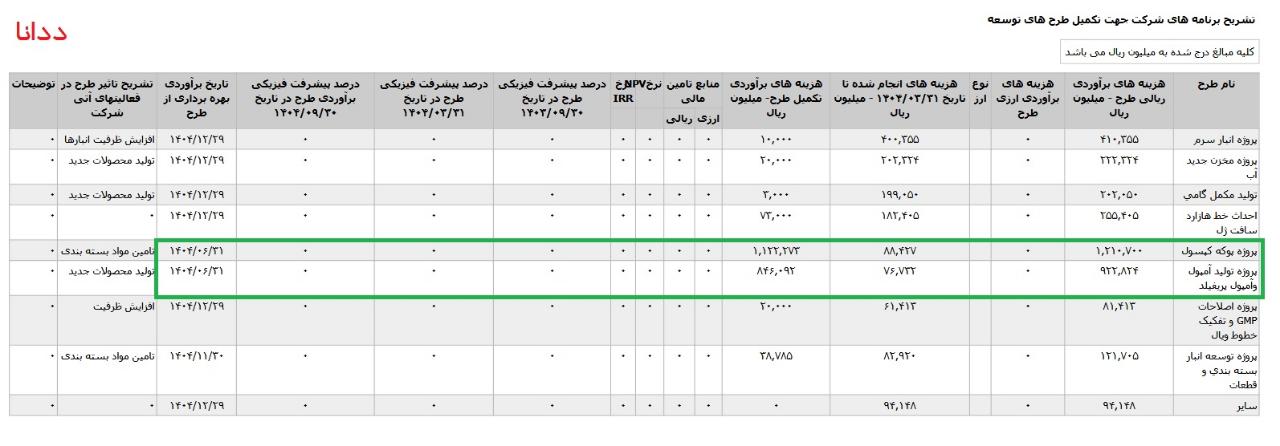

آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30 *پروژه پوکه کپسول ،با هزینه ی برآوردی تکمیل طرح معادل 112 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *پروژه توليد آمپول وآمپول پريفيلد، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

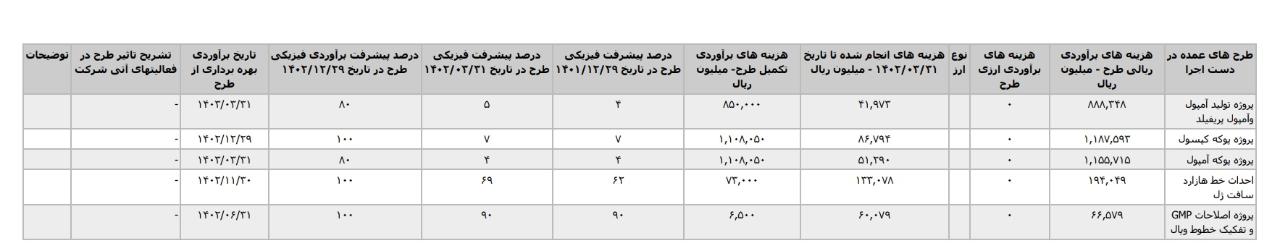

آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.05.02 *پروژه پوکه کپسول ،با هزینه ی برآوردی تکمیل طرح معادل 112 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. *پروژه توليد آمپول وآمپول پريفيلد، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.01.30 *پروژه پوکه کپسول ،با هزینه ی برآوردی تکمیل طرح معادل 112 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. *پروژه توليد آمپول وآمپول پريفيلد، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1403.11.18 *پروژه پوکه کپسول ،با هزینه ی برآوردی تکمیل طرح معادل 112 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1403 اعلام شده است. *پروژه توليد آمپول وآمپول پريفيلد، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1403 اعلام شده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

آپدیت تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اصلاحیه اطلاعات و صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1403.02.11 * پروژه پوکه آمپول،با هزینه ی برآوردی تکمیل طرح معادل 115 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. * پروژه پوکه کپسول، با هزینه ی برآوردی تکمیل طرح معادل 115 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. *پروژه توليد آمپول وآمپول پريفيلد ، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است. #طرح_توسعه #طرح_توسعه_ددانا

ادامه

تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه منتشر شده در اطلاعات و صورتهای مالی دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.11.01 *پروژه پوکه کپسول ، که درصد پیشرفت فیزیکی طرح در پایان آذر 1402 به 9% افزایش داشته است. * پروژه پوکه آمپول، که درصد پیشرفت فیزیکی طرح در پایان آذر 1402 معادل به 5% افزایش داشته است. #طرح_توسعه #طرح_توسعه_ددانا

تشریح برنامه های #ددانا جهت تکمیل طرح های توسعه 1- پروژه توليد آمپول وآمپول پريفيلد ،با تاریخ برآوردی بهره برداری از طرح در پایان بهار 1403 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 80% در نظر گرفته شده است. 2- پروژه پوکه کپسول ، با تاریخ برآوردی بهره برداری از طرح در پایان اسفند 1402 که درصد پیشرفت فیزیکی طرح در پایان 1402 معادل 100% در نظر گرفته شده است. 3- پروژه پوکه آمپول، با تاریخ برآوردی بهره برداری از طرح در پایان بهار 1403 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 80% در نظر گرفته شده است. 4- احداث خط هازارد سافت ژل ، با تاریخ برآوردی بهره برداری از طرح در پایان بهمن 1402 که درصد پیشرفت فیزیکی طرح در پایان سال 1402 معادل 100% در نظر گرفته شده است . #طرح_توسعه #طرح_توسعه_ددانا

ادامه
