تشریح برنامه های #پسهند جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای صورتهای مالی 12ماهه منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.01.31

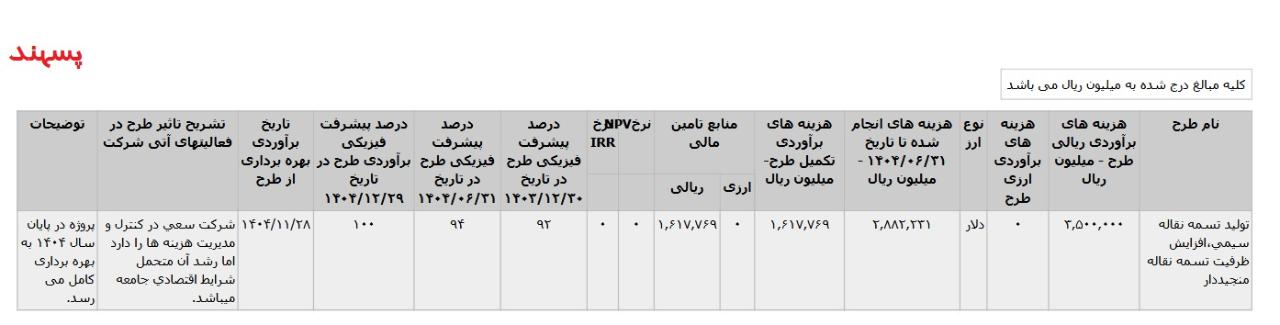

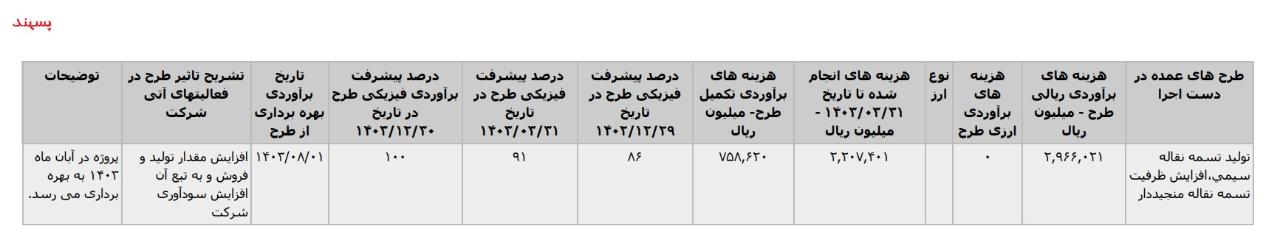

* توليد تسمه نقاله سيمي،افزايش ظرفيت تسمه نقاله منجيددار ،با هزینه ی برآوردی تکمیل طرح معادل 150 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در تیر 1405 اعلام شده است.
