3 هفته پیش

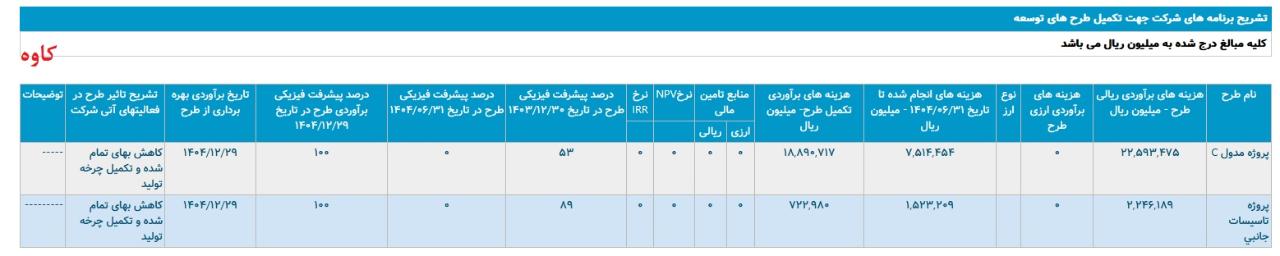

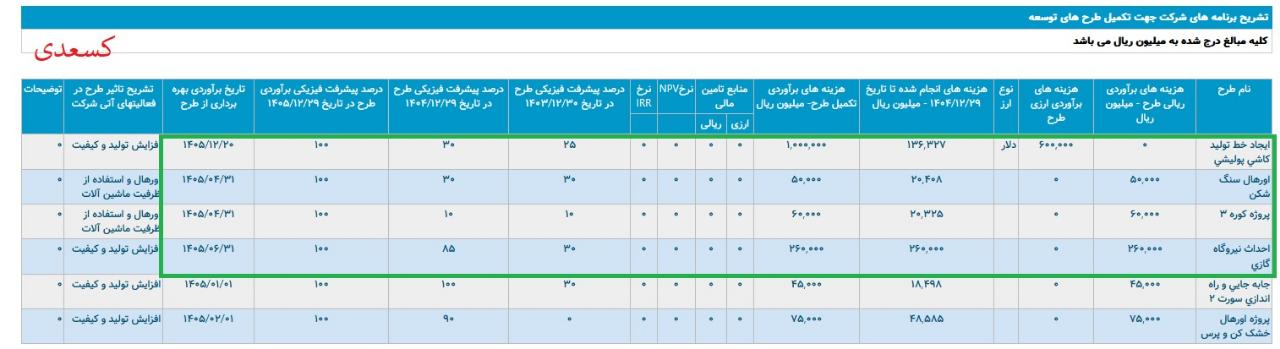

تشریح برنامه های #کاوه جهت تکمیل طرح های توسعه
منتشر شده در اصلاحیه اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.08.12
* پروژه مدول C ،با هزینه ی برآوردی تکمیل طرح معادل 1.889 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1404 اعلام شده است.
* پروژه تاسيسات جانبي ،با هزینه ی برآوردی تکمیل طرح معادل 72 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_کاوه
3 هفته پیش
آپدیت

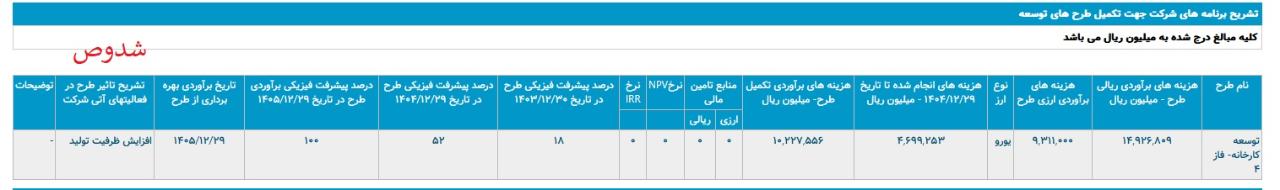

تشریح برنامه های #شتوکا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.08.18
* توليد انواع پوششهاي صنعتي ،با هزینه ی برآوردی تکمیل طرح معادل 135 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در دی1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شتوکا
3 هفته پیش
آپدیت

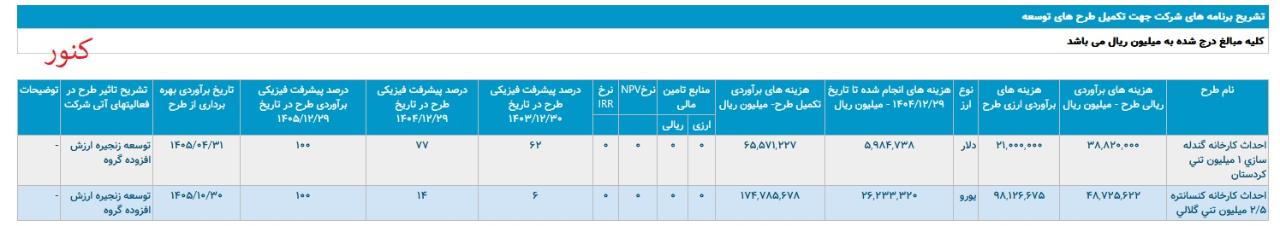

تشریح برنامه های #کاذر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.08.19
* احداث واحد پلنت اکسيژن ،با هزینه ی برآوردی تکمیل طرح معادل 66 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در فروردین 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_کاذر
3 هفته پیش
آپدیت

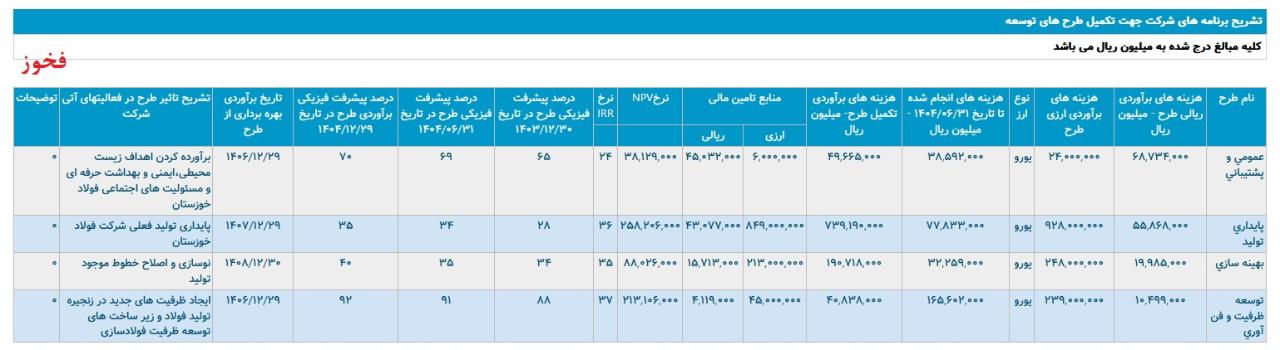

تشریح برنامه های #فخوز جهت تکمیل طرح های توسعه
منتشر شده در اصلاحیه اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.08.24
* عمومي و پشتيباني ،با هزینه ی برآوردی تکمیل طرح معادل 4.967 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1406 اعلام شده است.
*پايداري توليد ، با هزینه ی برآوردی تکمیل طرح معادل 73.919 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1407 اعلام شده است.
* بهينه سازي ، با هزینه ی برآوردی تکمیل طرح معادل 19.072 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1408 اعلام شده است.
*توسعه ظرفيت و فن آوري ،با هزینه ی برآوردی تکمیل طرح معادل 4.084 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1406 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_فخوز
3 هفته پیش
آپدیت

تشریح برنامه های #خزر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره ی6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.08.26
* پروژه توسعه شرکت فنرسازي زر شاهرود ، با هزینه ی برآوردی تکمیل طرح معادل 166 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اردیبهشت1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_خزر
3 هفته پیش
آپدیت

تشریح برنامه های #شجم جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی سال مالی منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.08.27
* واحد توليد بوتادين،با هزینه ی برآوردی تکمیل طرح معادل 2.2063.126 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اردیبهشت1406 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شجم
3 هفته پیش
آپدیت

تشریح برنامه های #لخزر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.08.27
*پروژه کارخانه شهر صنعتي رشت ،با هزینه ی برآوردی تکمیل طرح معادل 35 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_لخزر
3 هفته پیش
آپدیت

تشریح برنامه های #کلوند جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.08.28
* طرح توسعه توليد پرسلان سايز بزرگ ، با هزینه ی برآوردی تکمیل طرح معادل 750 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_کلوند

3 هفته پیش
تشریح برنامه های #ساوه جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.08.28
*پروژه ساخت نيروگاه برق ۱۰ مگاواتي خورشيدي _ خاکستري ،با هزینه ی برآوردی تکمیل طرح معادل 450 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در بهمن 1404 اعلام شده است.
*پروژه احداث مسير جديد باسکول و خروجي کاميونها _ خاکستري ، با هزینه ی برآوردی تکمیل طرح معادل 17 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در بهمن1404 اعلام شده است.
* پروژه اجراي فيبر نوري ، با هزینه ی برآوردی تکمیل طرح معادل 23 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_ساوه
3 هفته پیش
آپدیت

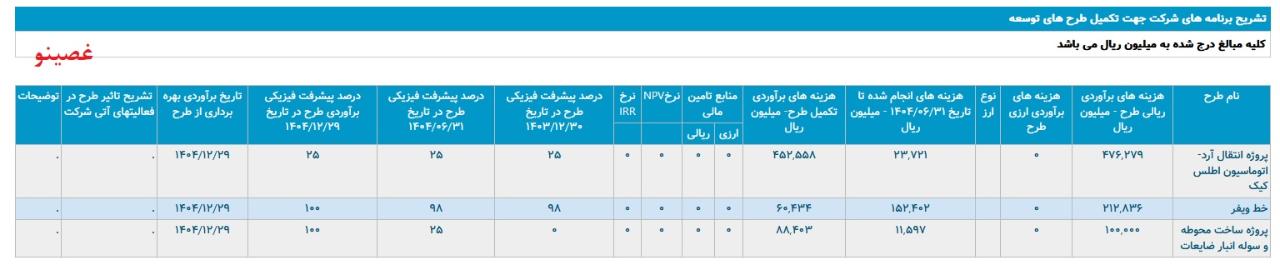

تشریح برنامه های #غصینو جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.08.28
*پروژه انتقال آرد-اتوماسيون اطلس کيک ،با هزینه ی برآوردی تکمیل طرح معادل 45 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند 1404 اعلام شده است.
*خط ويفر ، با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند 1404 اعلام شده است.
* پروژه ساخت محوطه و سوله انبار ضايعات، با هزینه ی برآوردی تکمیل طرح معادل 9 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_غصینو
