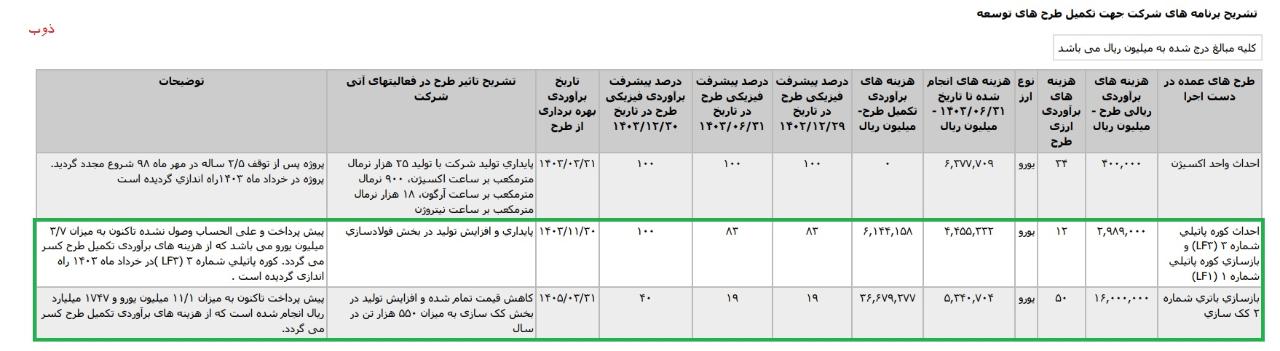

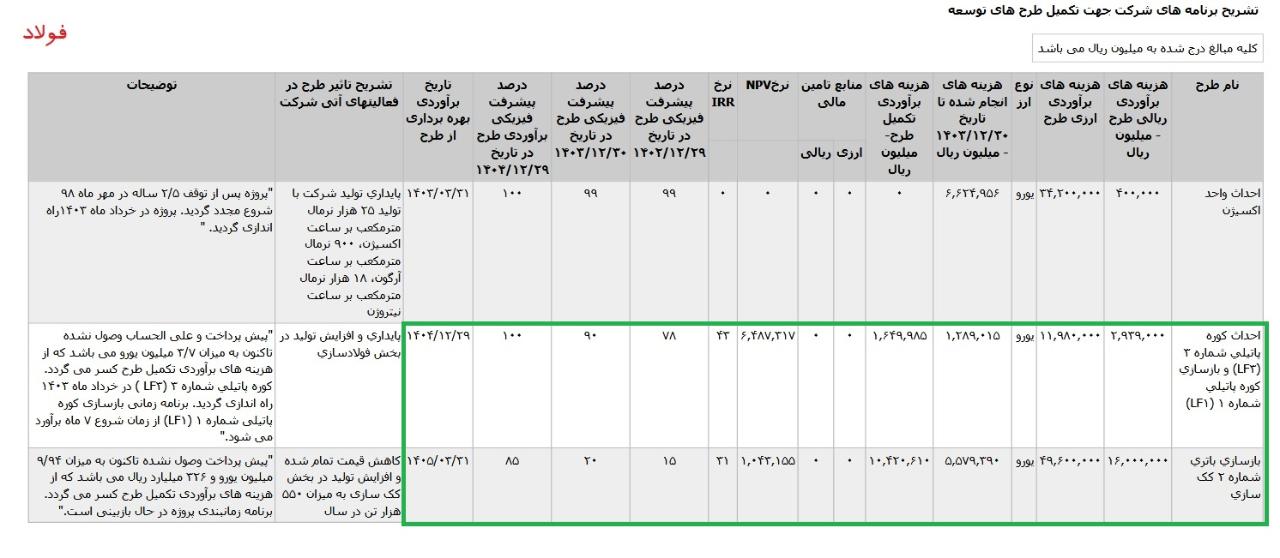

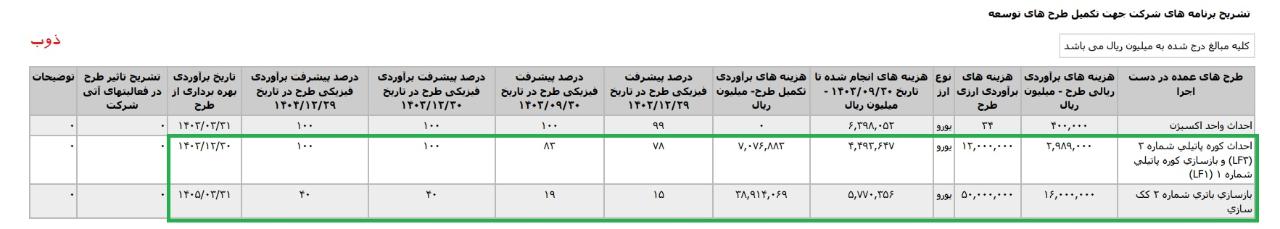

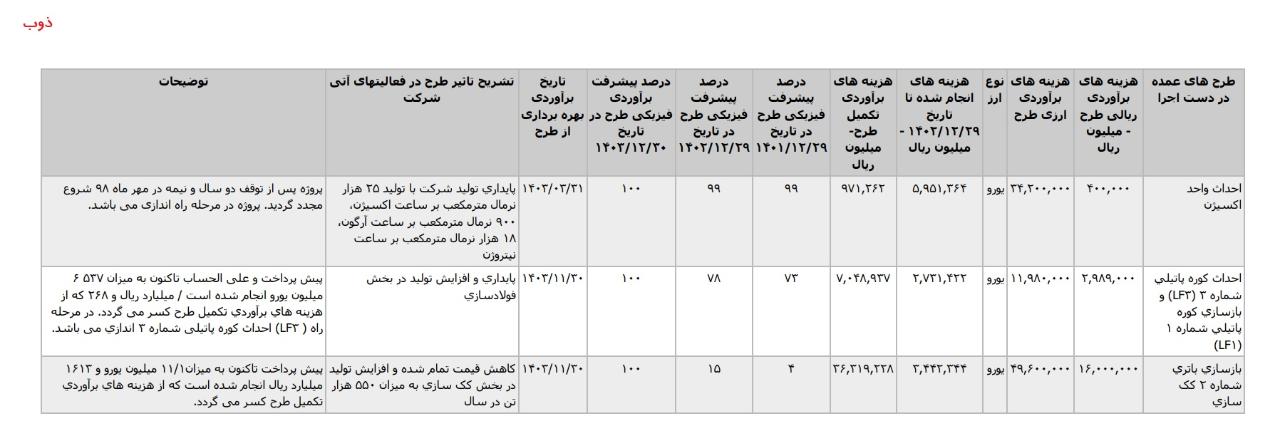

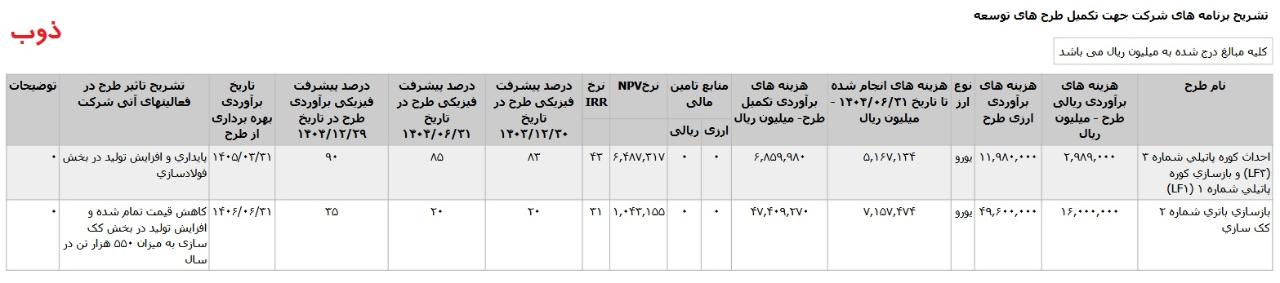

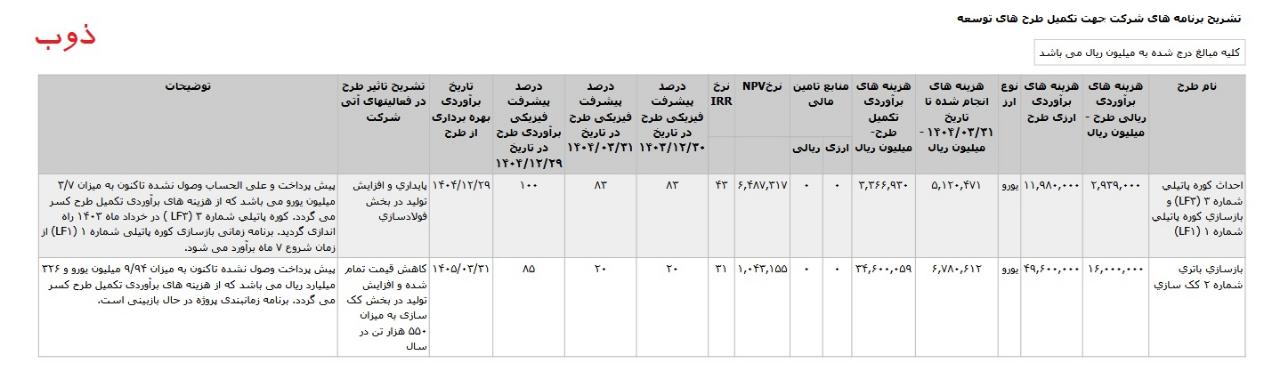

تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1404.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.11.01
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.460 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405 اعلام شده است .
#طرح_توسعه
#طرح_توسعه_ذوب
7 ماه پیش
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.05.02
*احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 686 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405 اعلام شده است.
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.4604.741 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1406 اعلام شده است .
#طرح_توسعه
#طرح_توسعه_ذوب
10 ماه پیش
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.05.02
*احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 337 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.460 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است .
#طرح_توسعه
#طرح_توسعه_ذوب
1 سال پیش (ویرایش شده)
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.02.29
*احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 165 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 1.042 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است .
#طرح_توسعه
#طرح_توسعه_ذوب

1 سال پیش
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1403.10.30
*احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 708 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است.
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.891 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405اعلام شده است .
#طرح_توسعه
#طرح_توسعه_ذوب
1 سال پیش
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30
*احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 614 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است.
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.668 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405اعلام شده است .
#طرح_توسعه
#طرح_توسعه_ذوب
1 سال پیش
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.05.03
*احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 532 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است.
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.483 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است
#طرح_توسعه
#طرح_توسعه_ذوب
1 سال پیش
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.03.28
*احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 705 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است.
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.632 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است
#طرح_توسعه
#طرح_توسعه_ذوب
2 سال پیش (ویرایش شده)
آپدیت
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.02.29
*احداث واحد اکسيژن ،با هزینه ی برآوردی تکمیل طرح معادل 97 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1403 اعلام شده است.
* احداث کوره پاتيلي شماره ۳ LF۳ و بازسازي کوره پاتيلي شماره ۱ LF۱ ،با هزینه ی برآوردی تکمیل طرح معادل 705میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن 1403 اعلام شده است.
* بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.632میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن 1403 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_ذوب
2 سال پیش
تشریح برنامه های #ذوب جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30
*بازسازي باتري شماره ۲ کک سازي ،با هزینه ی برآوردی تکمیل طرح معادل 3.640 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در بهمن1403 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_ذوب
