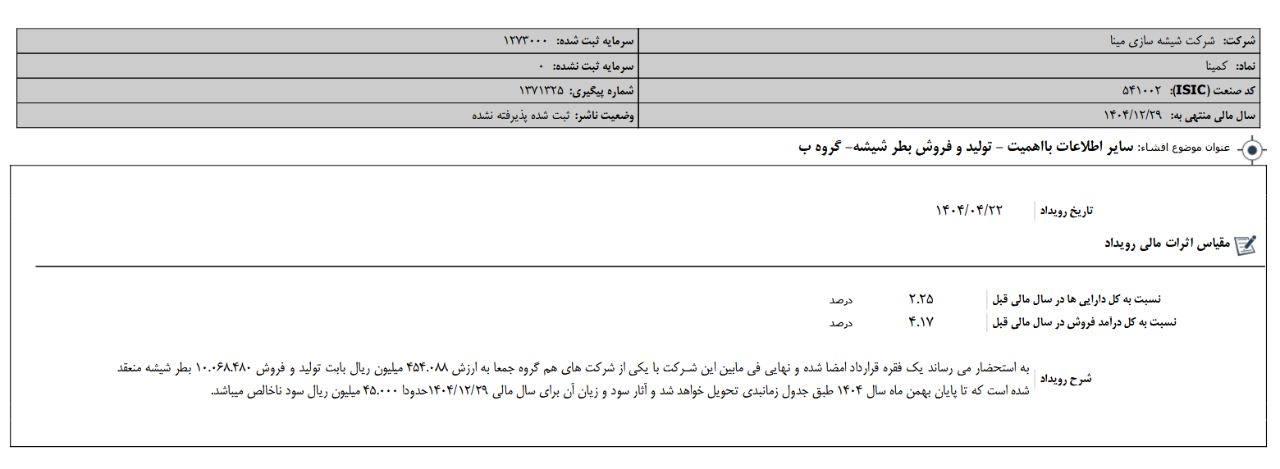

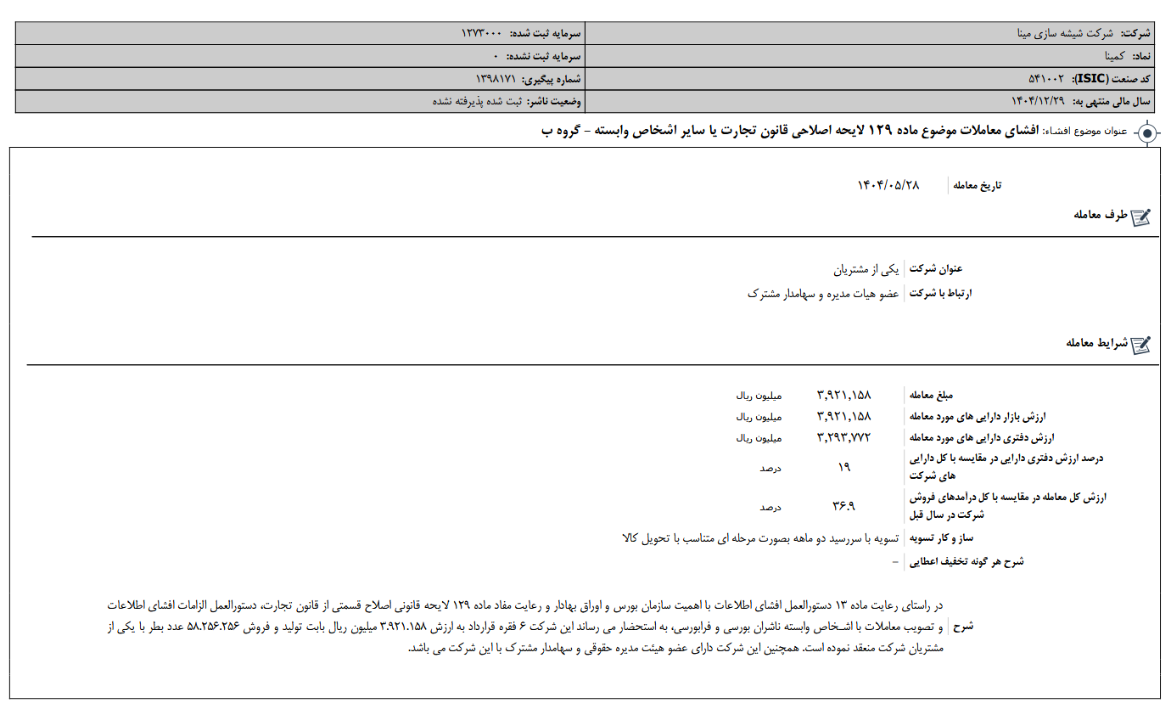

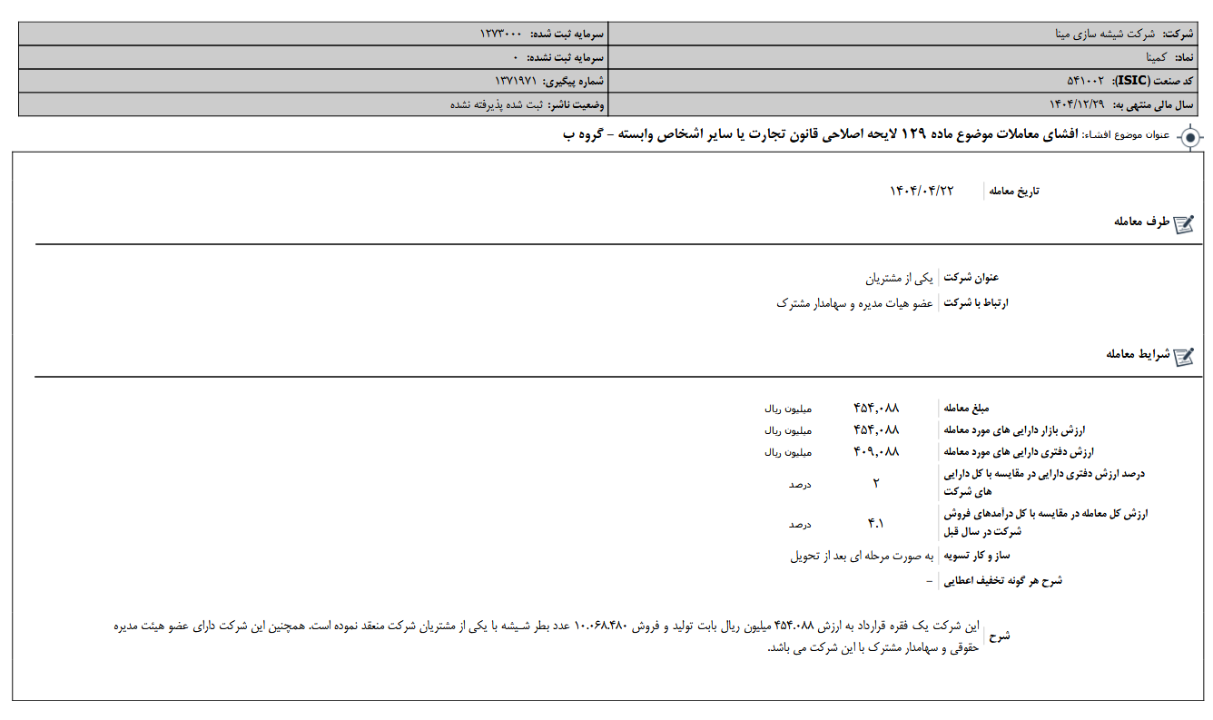

#کمینا :با عنايت به نامه شماره 390م157 مورخ 30021403 مبني بر توقف کوره شماره يک کارخانه تهران در خصوص بازسازي و تعميرات اساسي به استحضار مي رساند به دليل مشکلات مراودات ارزي مراحل ترخيص آجر هاي کوره در گمرک با تاخير انجام شد که اين موضوع باعث زمان بر شدن راه اندازي کوره مذکور گرديد. خاطر عالي را معطوف مي دارد فرآيند تعميرات سرد شامل تکميل زيرساخت به اتمام رسيده است. در حال حاضر مرحله گرم کردن کوره در حال انجام و تکميل است؛ و پس از آن يک هفته تست آزمايشي در برنامه راه اندازي لحاظ گرديده است و در صورت عدم بروز مشکل خاص از تاريخ 01111403 کوره با ظرفيت اسمي 50 تن در روز وارد مدار توليد مي گردد.
