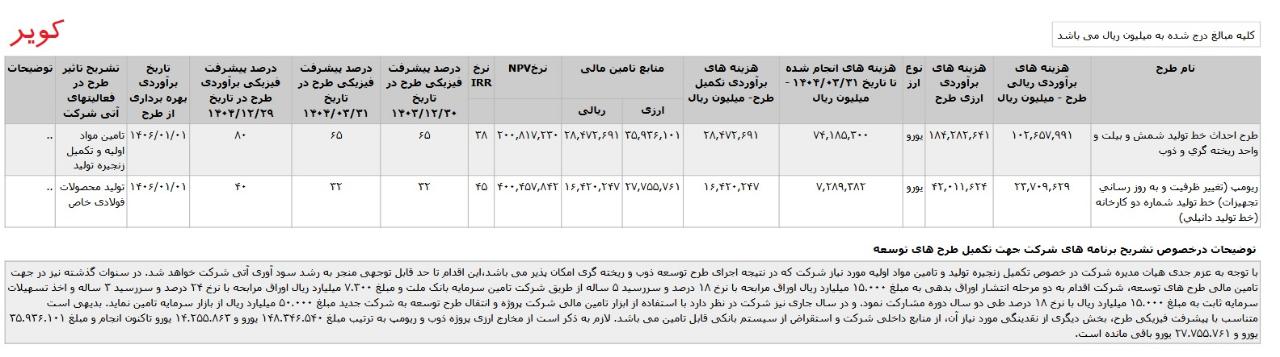

طرح_توسعه_کویر
1 هفته پیش
آپدیت
تشریح برنامه های #کویر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1403.10.30
*طرح احداث خط توليد شمش و بيلت و واحد ريخته گري و ذوب ،با هزینه ی برآوردی تکمیل طرح معادل 3.200 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1405 اعلام شده است.
*ريومپ{ تغيير ظرفيت و به روز رساني تجهيزات} خط توليد شماره دو کارخانه {خط توليد دانيلي} ،با هزینه ی برآوردی تکمیل طرح معادل 1.824 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1405 اعلام شده است
#طرح_توسعه
#طرح_توسعه_کویر
3 ماه پیش
آپدیت
تشریح برنامه های #کویر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 36 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30
*طرح احداث خط توليد شمش و بيلت و واحد ريخته گري و ذوب ،با هزینه ی برآوردی تکمیل طرح معادل 3.375 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1405 اعلام شده است.
*ريومپ{ تغيير ظرفيت و به روز رساني تجهيزات} خط توليد شماره دو کارخانه {خط توليد دانيلي} ،با هزینه ی برآوردی تکمیل طرح معادل 1.978 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1405 اعلام شده است
#طرح_توسعه
#طرح_توسعه_کویر
6 ماه پیش
آپدیت
تشریح برنامه های #کویر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.04.31
*طرح احداث خط توليد شمش و بيلت و واحد ريخته گري و ذوب ،با هزینه ی برآوردی تکمیل طرح معادل 270891 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است.
*ريومپ{ تغيير ظرفيت و به روز رساني تجهيزات} خط توليد شماره دو کارخانه {خط توليد دانيلي} ،با هزینه ی برآوردی تکمیل طرح معادل 2.000 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است
#طرح_توسعه
#طرح_توسعه_کویر
7 ماه پیش
آپدیت
تشریح برنامه های #کویر جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.03.28
*طرح احداث خط توليد شمش و بيلت و واحد ريخته گري و ذوب ،با هزینه ی برآوردی تکمیل طرح معادل 4.891 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است.
*يومپ تغيير ظرفيت و به روز رساني تجهيزات خط توليد شماره دو کارخانه خط توليد دانيلي ،با هزینه ی برآوردی تکمیل طرح معادل 2.012 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است
#طرح_توسعه
#طرح_توسعه_کویر

1 سال پیش
آپدیت
تشریح برنامه های #کویر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1402.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1402.09.15
* طرح احداث خط توليد شمش و بيلت و واحد ريخته گري و ذوب ، که پیشرفت فیزیکی طرح در پایان شهریور 1402 به 61% افزایش یافته است.
تاریخ برآوردی بهره برداری از طرح هم به آبان 1404 تغییر یافته است.
* ريومپ {تغيير ظرفيت و به روز رساني تجهيزات} خط توليد شماره دو کارخانه {خط توليد دانيلي} ، که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 به 20% افزایش یافته است.
همچنین تاریخ برآوردی بهره برداری از طرح به آبان1404 تغییر پیدا کرده است.
#طرح_توسعه
#طرح_توسعه_کویر
1 سال پیش

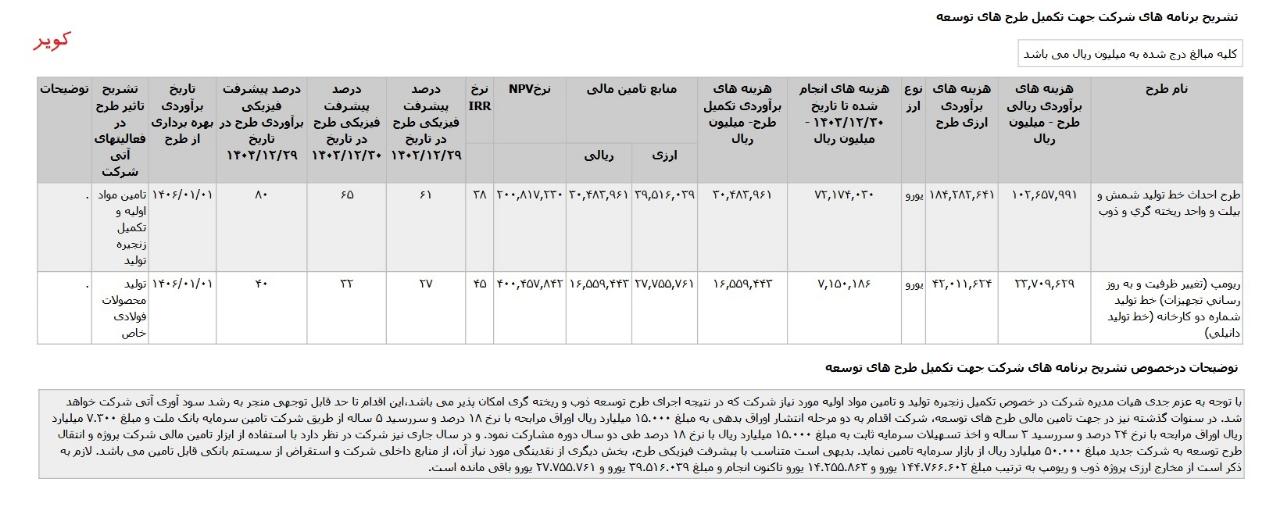

تشریح برنامه های #کویر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1402.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1402.04.29
* طرح احداث خط توليد شمش و بيلت و واحد ريخته گري و ذوب ، با تاریخ برآوردی بهره برداری از طرح در فروردین 1404 که درصد پیشسرف فیزیکی طرح در پایان 1402 معادل 70% در نظر گرفته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، تامین مواد اولیه و تکمیل زنجیره تولید عنوان شده است.
* ريومپ {تغيير ظرفيت و به روز رساني تجهيزات} خط توليد شماره دو کارخانه{خط توليد دانيلي}، با تاریخ برآوردی بهره برداری از طرح در فروردین 1404 که درصد پیشرفت فیزیکی طرح در پایاین1402 معادل20% در نظر گرفته شدهاست.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، تولید محصولات فولادی خاص و افزایش ظرفیت تولید عنوان شده است.
با توجه به اینکه هیئت مدیره شرکت عزم جدی خود را در خصوص تکمیل زنجیره تولید و تامین مواد اولیه مورد نیاز شرکت و در نتیجه اجرای طرح توسعه ذوب و ریخته گری امکان پذیر می باشد و همچنین انجام افزایش سرمایه ی نقدی در سال 99 و افزایش سرمایه های از محل سود انباشته در سالهای 1399، 1400 و1401بخشی از منابع مالی مورد نیاز طرح ،اطز طریق مطالبات سهامداران عمده و آورده نقدی سهامداران تامین گردیده است و اینقدام تا حد زیادی به رشد سود آوری شرکت منجر شده است.
همچنین در سال گذشته شرکت با انتشار اوراق مرابحه با نرخ 18%و سررسید 5 ساله از طریق تامین سرمایه بانک ملت و اخذ تسهیلات با نرخ18% دوساله اقدام به تامین مالی نمود .قابل ذکر است که متناسب با پیشرفت فیزیکی طرح، بخش بعدی نقدینگی از منابع داخلی و استقراض از سیستم بانکی تامین خواهد شد.
#طرح_توسعه
#طرح_توسعه_کویر
