تشریح برنامه های #کنور جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی سال مالی منتهی به1404.12.29 ،حسابرسی نشده ، تاریخ انتشار در کدال 1405.02.30

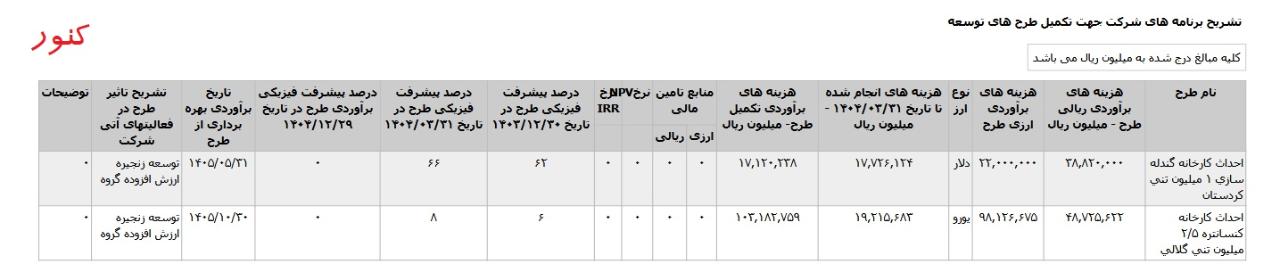

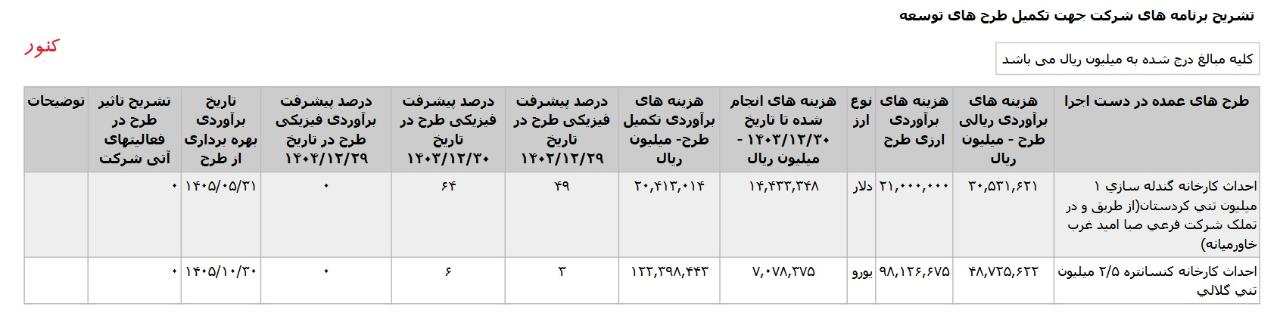

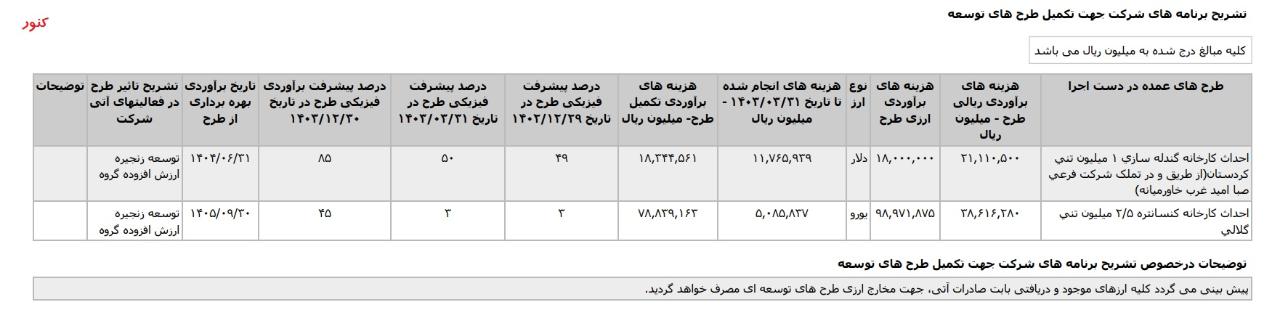

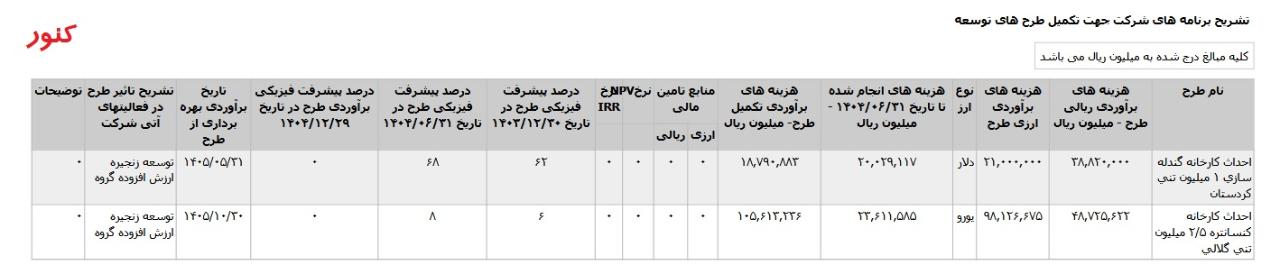

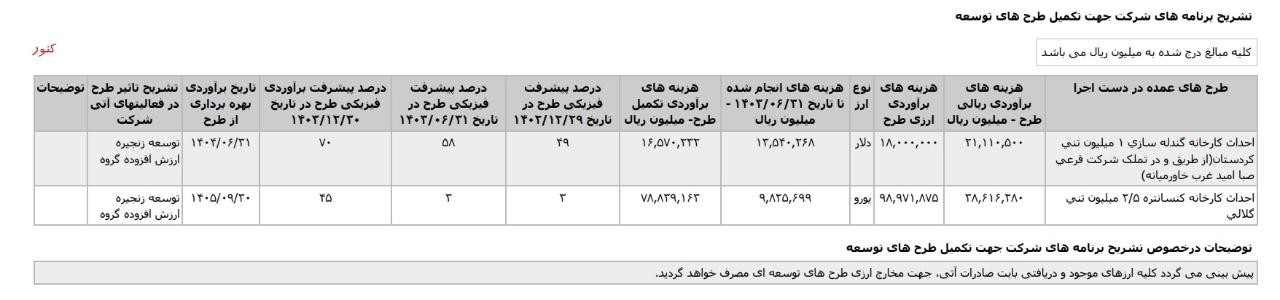

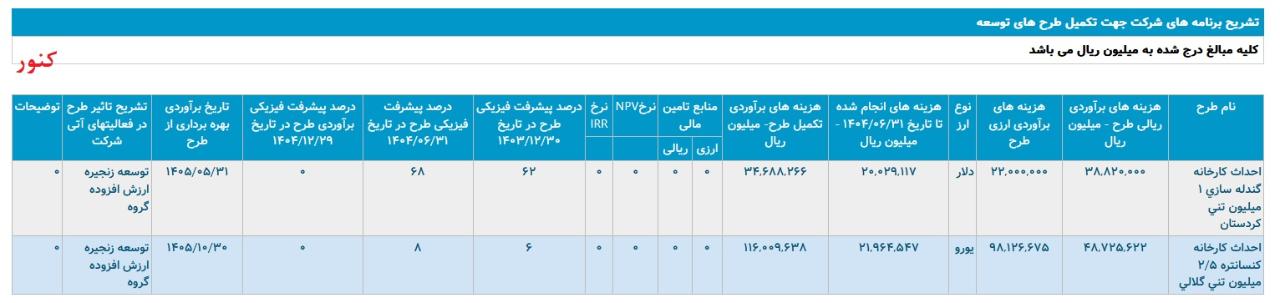

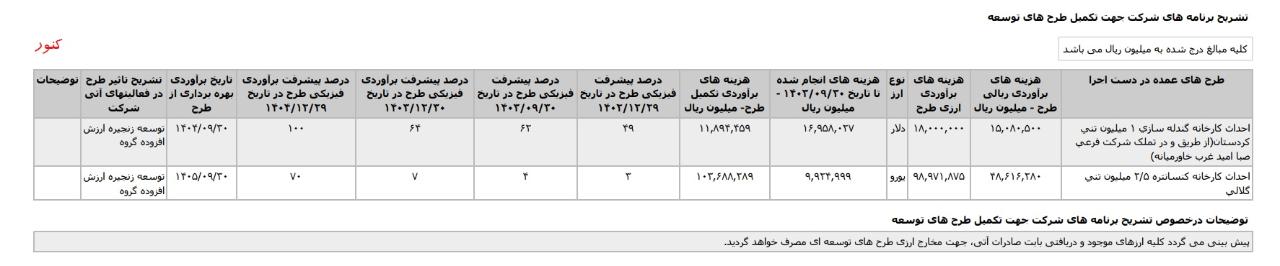

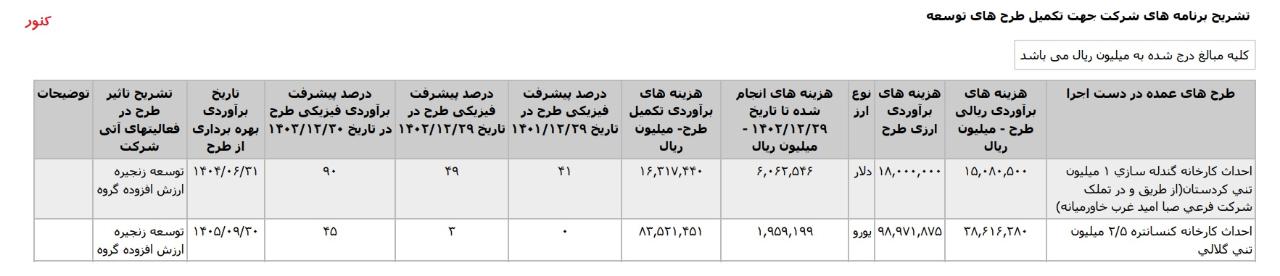

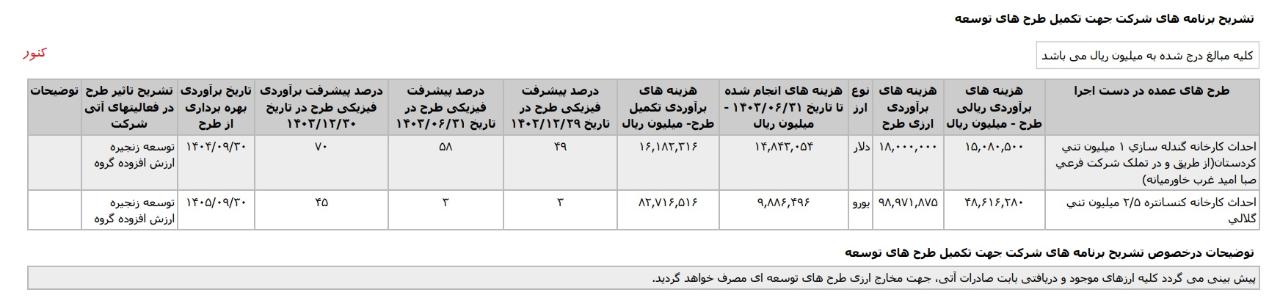

*احداث کارخانه گندله سازي ۱ ميليون تني کردستان ،با هزینه ی برآوردی تکمیل طرح معادل 6.557 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر 1405 اعلام شده است.
*احداث کارخانه کنسانتره ۲.۵ ميليون تني گلالي، با هزینه ی برآوردی تکمیل طرح معادل 17.479 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1405 اعلام شده است.
