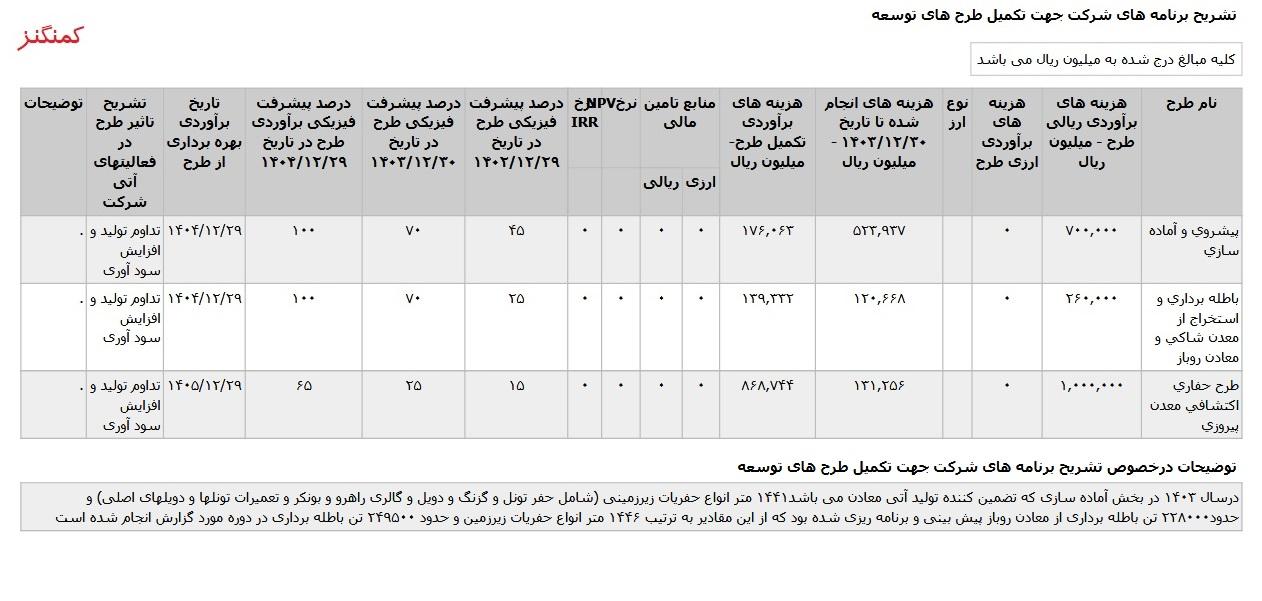

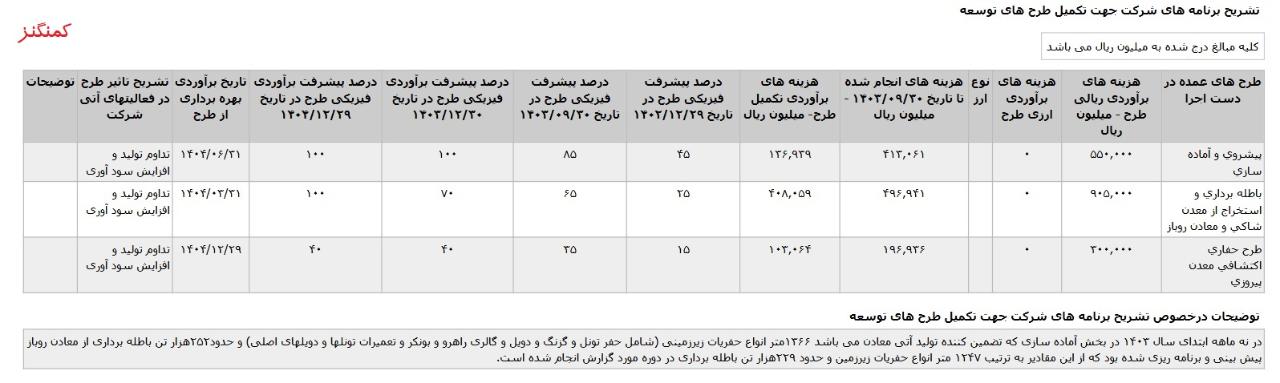

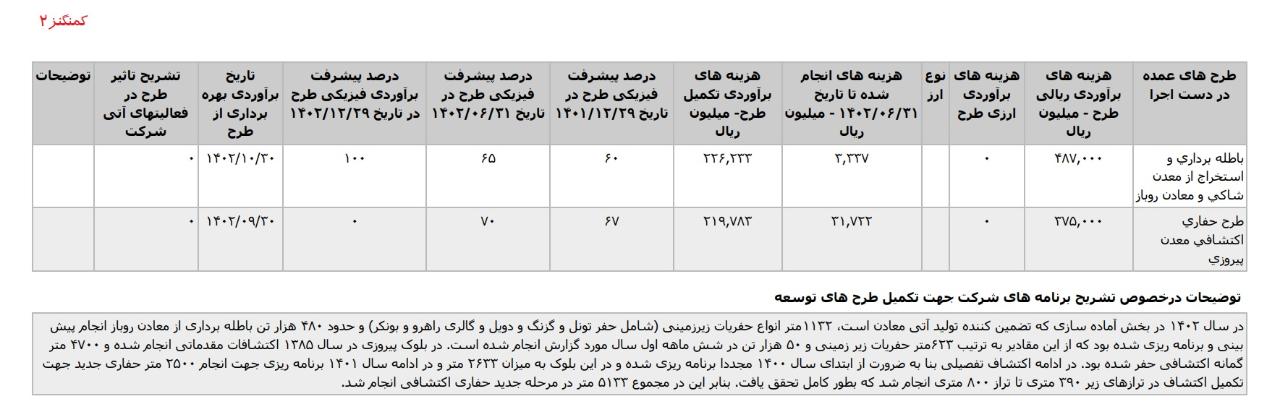

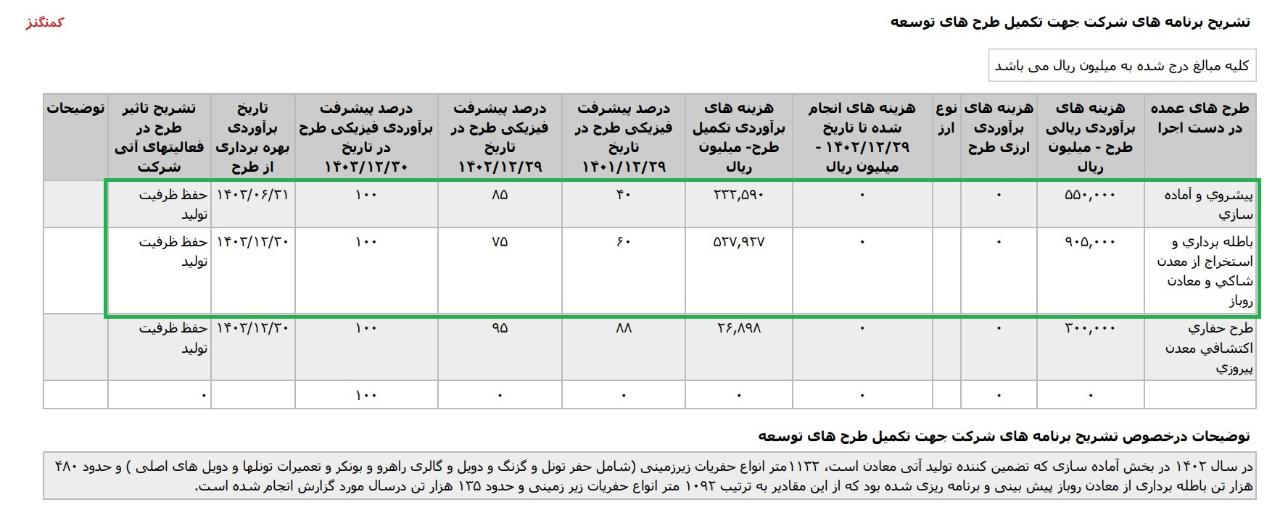

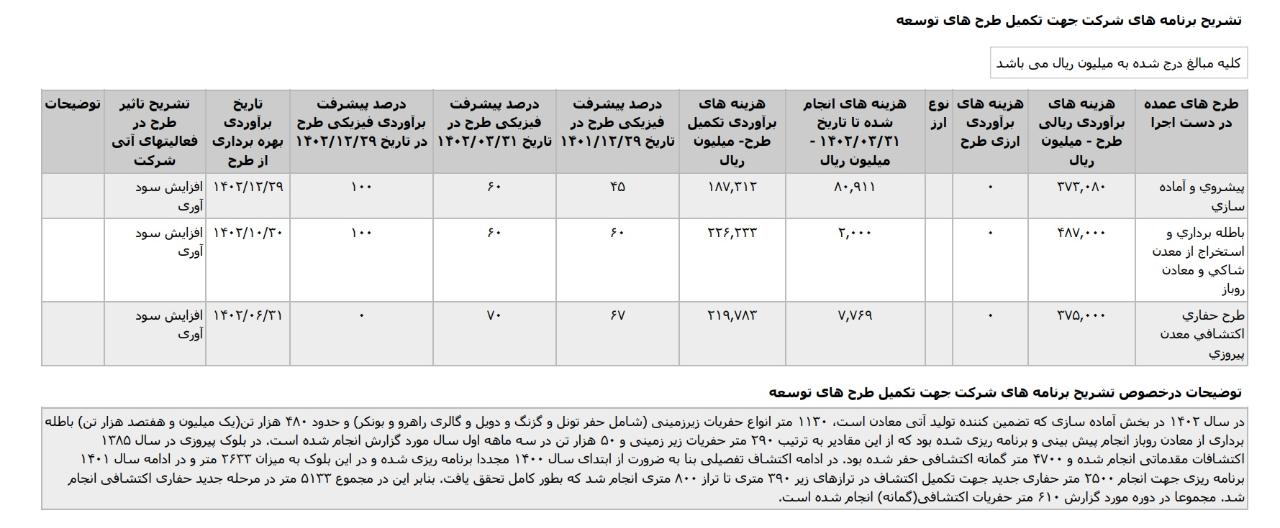

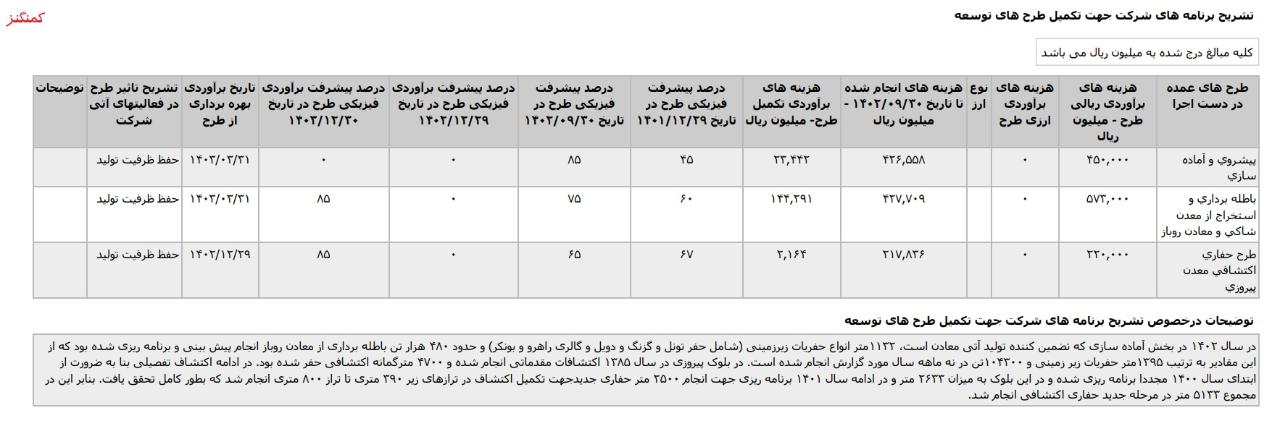

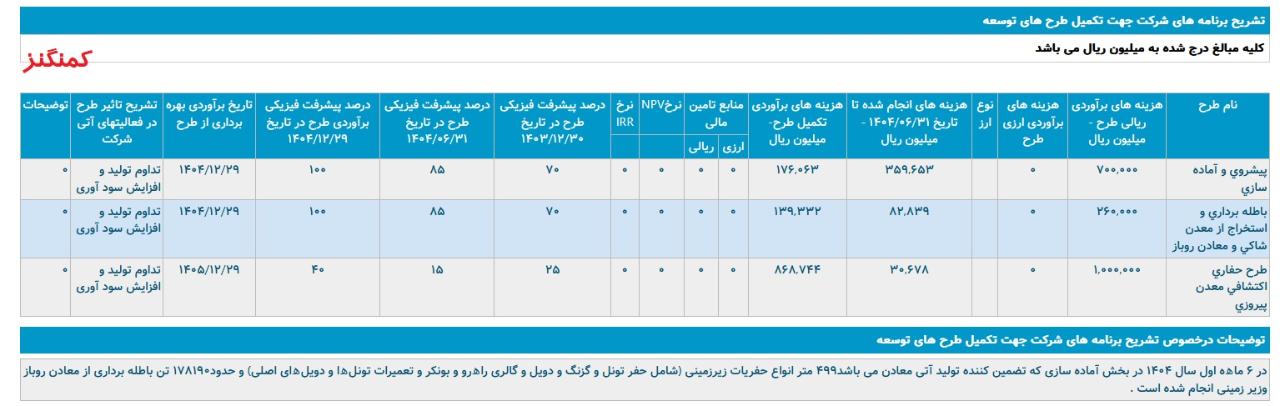

آپدیت
تشریح برنامه های #کمنگنز جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.09.15

*پیشروی و آماده سازی،با هزینه ی برآوردی تکمیل طرح معادل 22 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
* باطله برداري و استخراج از معدن شاکي و معادن روباز ، با هزینه ی برآوردی تکمیل طرح معادل 24 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
* طرح حفاري اکتشافي معدن پيروزي ، با هزینه ی برآوردی تکمیل طرح معادل 89 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_کمنگنز
تشریح برنامه های #کمنگنز جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.09.15
*پیشروی و آماده سازی،با هزینه ی برآوردی تکمیل طرح معادل 22 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
* باطله برداري و استخراج از معدن شاکي و معادن روباز ، با هزینه ی برآوردی تکمیل طرح معادل 24 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
* طرح حفاري اکتشافي معدن پيروزي ، با هزینه ی برآوردی تکمیل طرح معادل 89 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_کمنگنز
