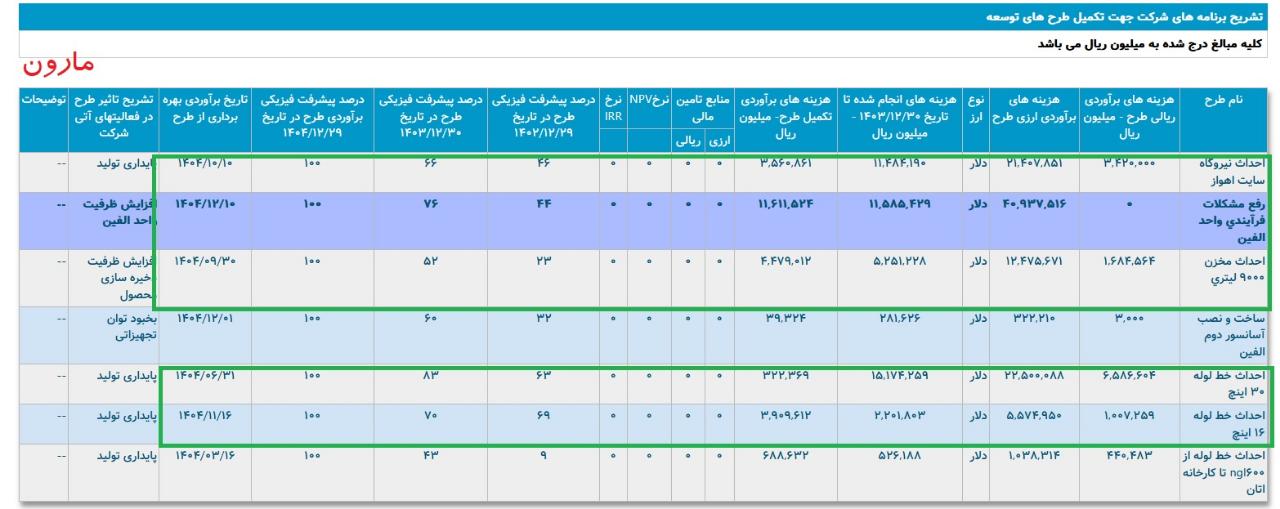

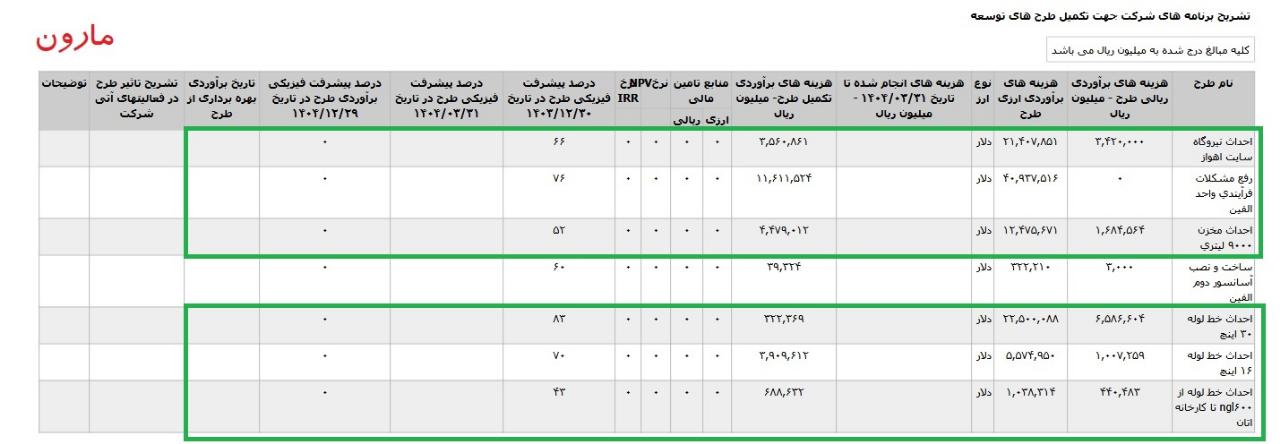

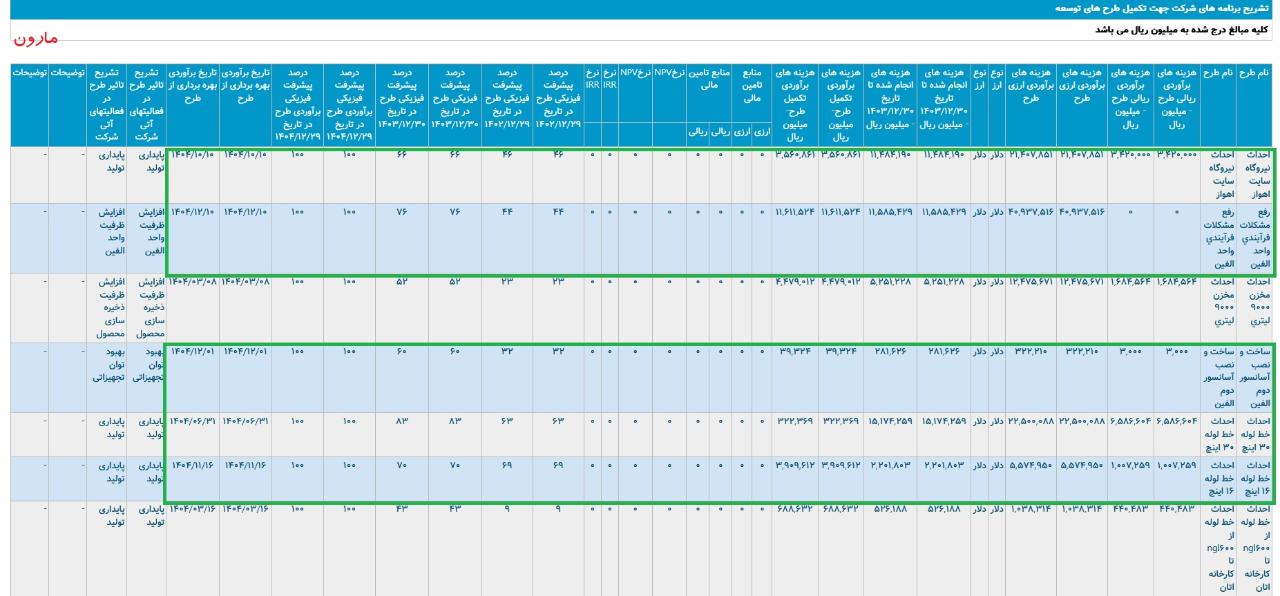

تشریح برنامه های #مارون جهت تکمیل طرح های توسعه
منتشر شده دراطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30
*احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 222 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1404 اعلام شده است.
*رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 631 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است.
* احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 1.235 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
*احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 17 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است.
* احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 419 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1404 اعلام شده است.
*احداث خط لوله از 600nglتا کارخانه اتان، با هزینه ی برآوردی تکمیل طرح معادل 55 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1404 اعلام شده است.
*اصلاح نقاط بحرانی مجتمع مارون، با هزینه ی برآوردی تکمیل طرح معادل 94 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مرداد1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_مارون
تشریح برنامه های #مارون جهت تکمیل طرح های توسعه
منتشر شده دراطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30
*احداث نيروگاه سايت اهواز، با هزینه ی برآوردی تکمیل طرح معادل 222 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1404 اعلام شده است.
*رفع مشکلات فرآيندي واحد الفين، با هزینه ی برآوردی تکمیل طرح معادل 631 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است.
* احداث مخزن ۹۰۰۰ ليتري ، با هزینه ی برآوردی تکمیل طرح معادل 1.235 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
*احداث خط لوله ۳۰ اينچ ، با هزینه ی برآوردی تکمیل طرح معادل 17 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است.
* احداث خط لوله ۱۶ اينچ، با هزینه ی برآوردی تکمیل طرح معادل 419 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1404 اعلام شده است.
*احداث خط لوله از 600nglتا کارخانه اتان، با هزینه ی برآوردی تکمیل طرح معادل 55 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1404 اعلام شده است.
*اصلاح نقاط بحرانی مجتمع مارون، با هزینه ی برآوردی تکمیل طرح معادل 94 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح مرداد1405 اعلام شده است.
#طرح_توسعه
