تشریح برنامه های #فباهنر جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1404.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.10.29

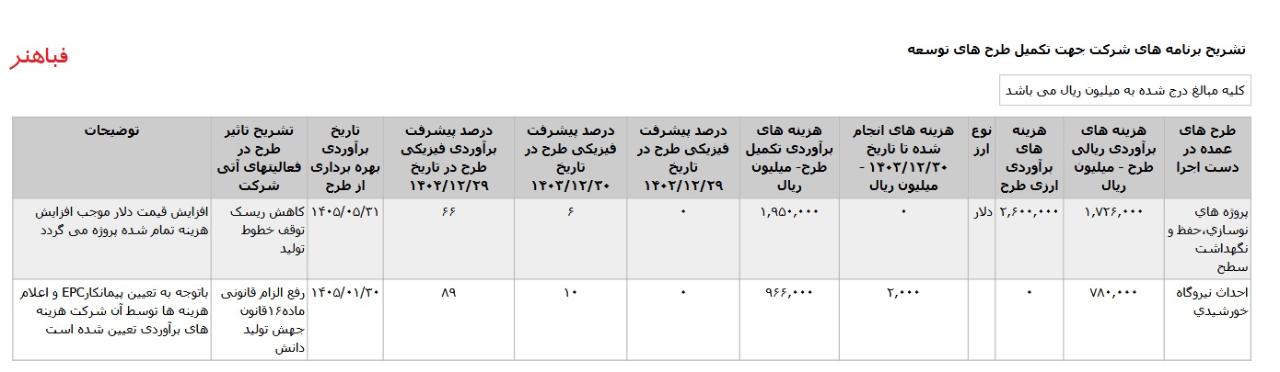

*پروژه هاي نوسازي،حفظ و نگهداشت سطح ، با هزینه ی برآوردی تکمیل طرح معادل 390میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1406 اعلام شده است.
*احداث نیروگاه خورشیدی ، با هزینه ی برآوردی تکمیل طرح معادل 93میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1405 اعلام شده است.
