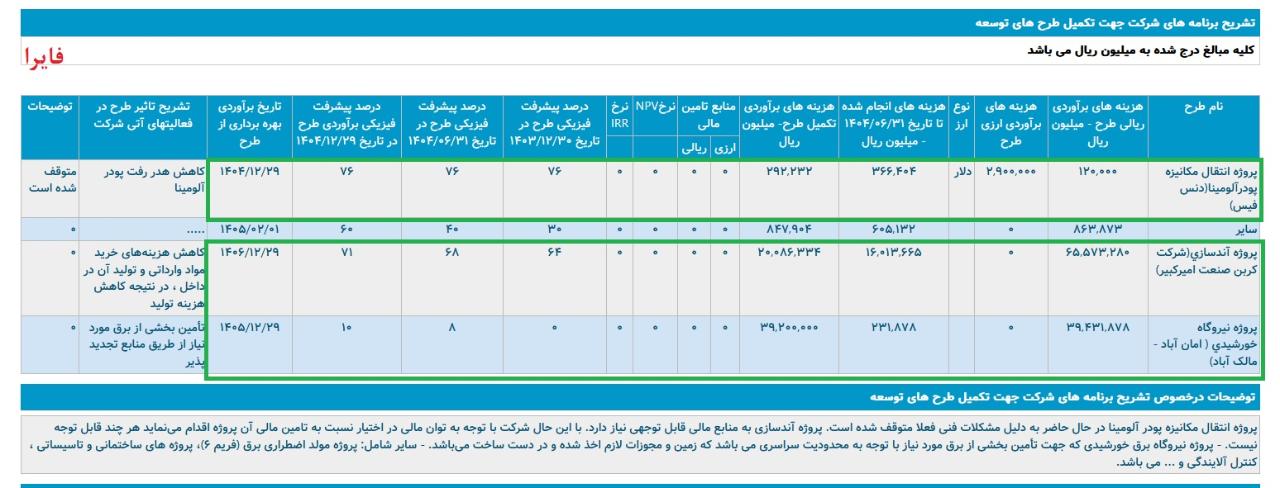

طرح_توسعه_فایرا
1 هفته پیش
آپدیت
تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه

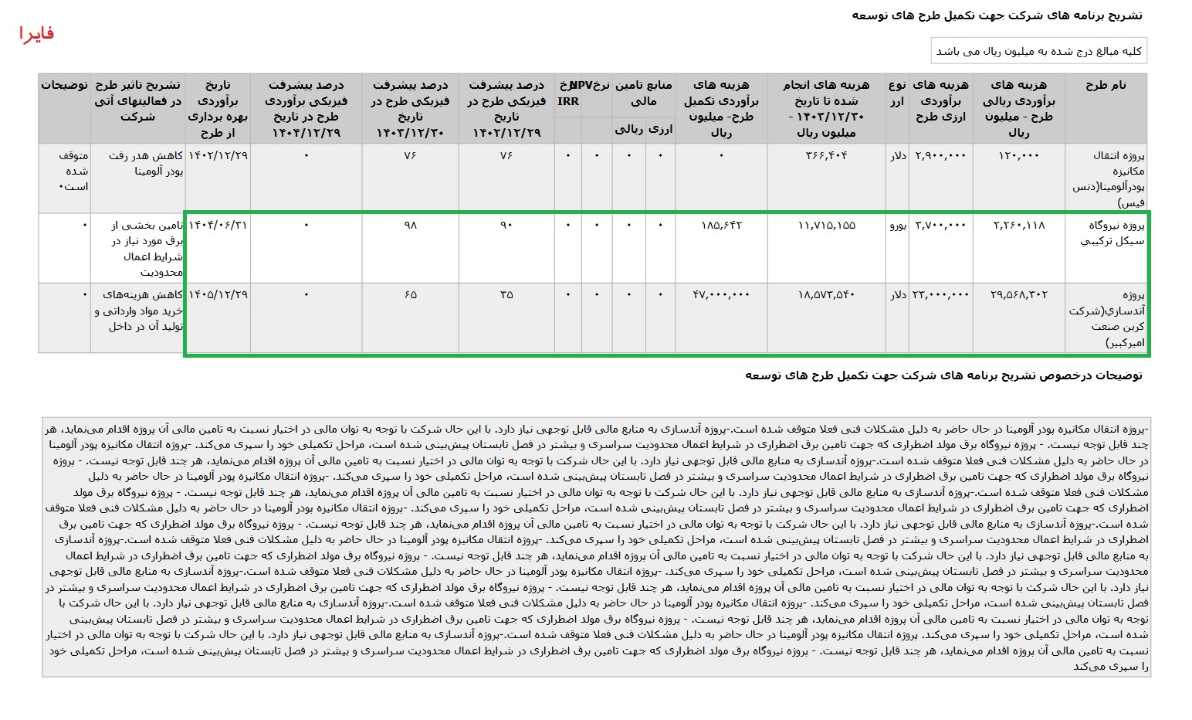

منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1403.10.30
*پروژه آندسازي شرکت کربن صنعت اميرکبير ،با هزینه ی برآوردی تکمیل طرح معادل 3.217 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است.
پروژه نیروگاه سیکل ترکیبی، با هزینه ی برآوردی تکمیل طرح معادل 5 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است
#طرح_توسعه
#طرح_توسعه_فایرا
1 ماه پیش
آپدیت
تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه

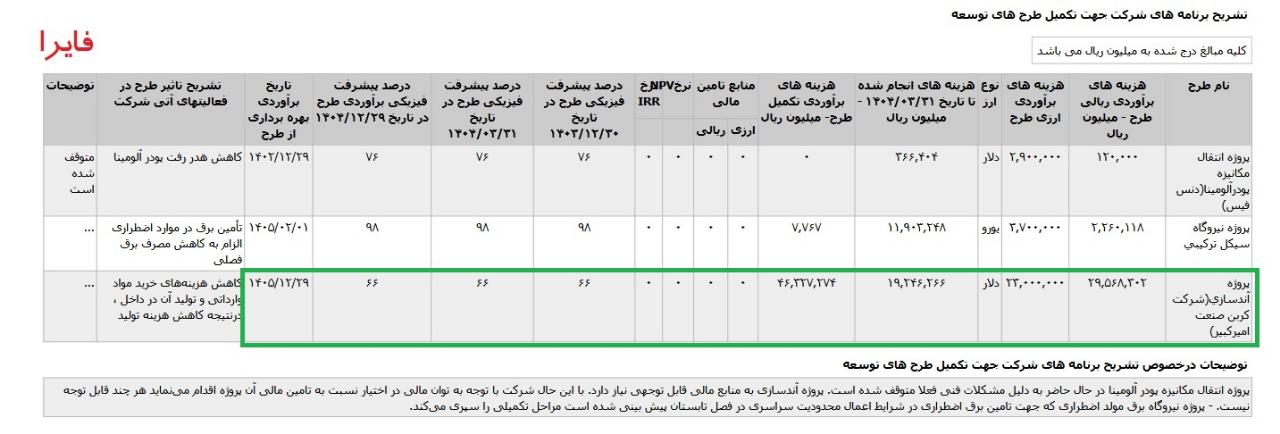

منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1403.06.031 حسابرسی شده ، تاریخ انتشار در کدال 1403.09.14
*پروژه آندسازي شرکت کربن صنعت اميرکبير ،با هزینه ی برآوردی تکمیل طرح معادل 3.557 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است.
پروژه نیروگاه سیکل ترکیبی، با هزینه ی برآوردی تکمیل طرح معادل 104 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است
#طرح_توسعه
#طرح_توسعه_فایرا
3 ماه پیش
آپدیت
تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه

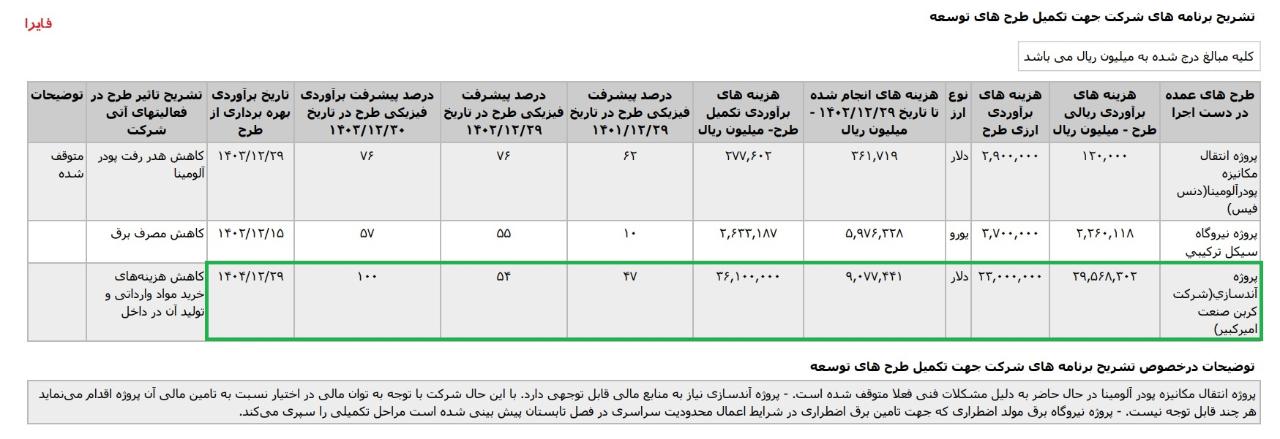

منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.031 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30
*پروژه آندسازي شرکت کربن صنعت اميرکبير ،با هزینه ی برآوردی تکمیل طرح معادل 3.482 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است.
پروژه نیروگاه سیکل ترکیبی، با هزینه ی برآوردی تکمیل طرح معادل 104 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است
#طرح_توسعه
#طرح_توسعه_فایرا
5 ماه پیش
آپدیت
تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه

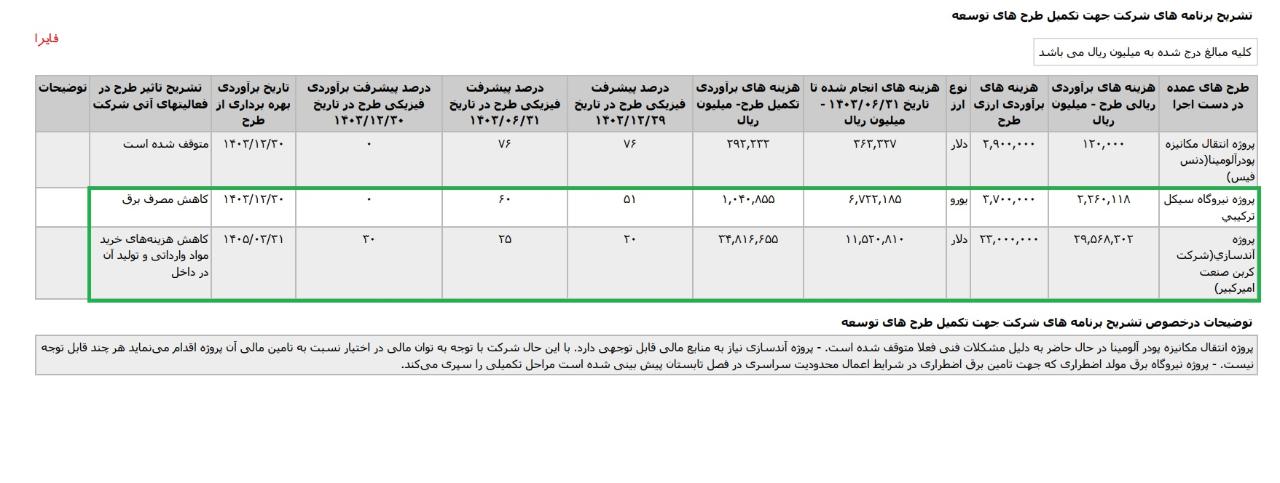

منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.031 حسابرسی نشده ، تاریخ انتشار در کدال 1403.04.30
*پروژه آندسازي شرکت کربن صنعت اميرکبير ،با هزینه ی برآوردی تکمیل طرح معادل 3.521 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_فایرا

7 ماه پیش (ویرایش شده)
آپدیت
تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه

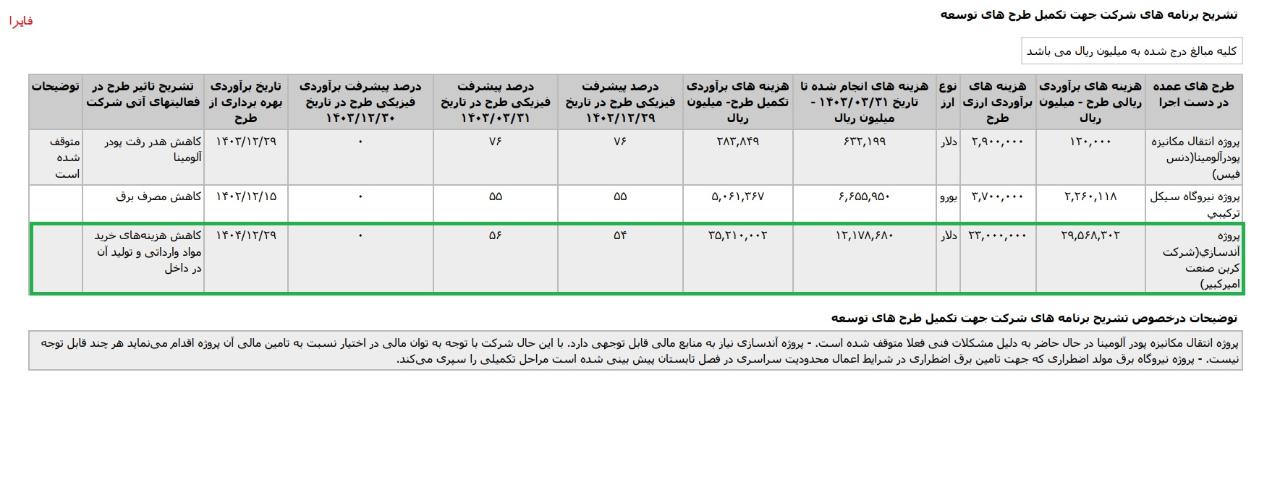

منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.03.27
*پروژه آندسازيشرکت کربن صنعت اميرکبير ،با هزینه ی برآوردی تکمیل طرح معادل 3.610 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_فایرا
1 سال پیش
آپدیت
تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه

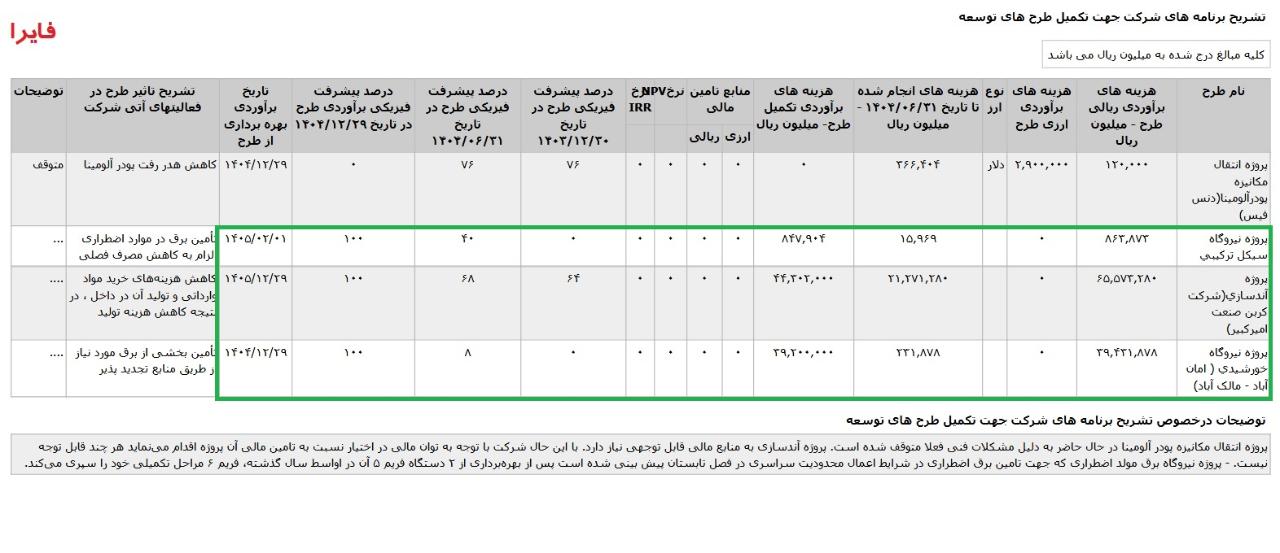

منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.27
* پروژه نيروگاه سيکل ترکيبي،که درصد پیشرفت فیزیکی طرح در پایان آذر1402 به 90% افزایش داشته است.
*پروژه آندسازي{شرکت کربن صنعت اميرکبير}، که درصد پیشرفن فیزیکی طرح در پایان آذر1402 به 52% افزایش داشته است.
#طرح_توسعه
#طرح_توسعه_فایرا
1 سال پیش
آپدیت
تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه

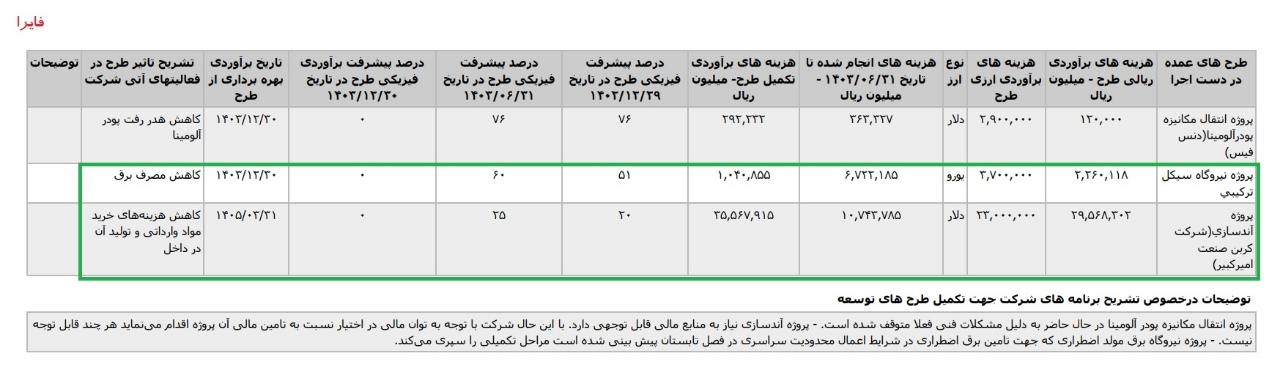

منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1402.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1402.09.15
* بهينه سازي اتوماسيون خط ۳‌و‌۴‌و‌۵ ، با تاریخ برآوردی بهره برداری از طرح در پایان سال 1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل 100% در نظر گرفته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، بهبود راندمان تولید شرکت ذکر شده است.
*پروژه انتقال مکانيزه پودرآلومينادنس فيس ، که درصد پیشرفت فیزیکی طرحدر پایان شهریور 1402 به 69% افزایش یافته است.
*پروژه نيروگاه سيکل ترکيبي ، با تاریخ برآوردی بهره برداری از طرح در پایان سال 1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 به 80& رسیده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت،تأمین کسری برق مورد نیاز در فصل تابستان ذکر شده است.
*پروژه آندسازيشرکت کربن صنعت اميرکبير ، که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 به 49% افزایش داشته است.
#طرح_توسعه
#طرح_توسعه_فایرا
1 سال پیش

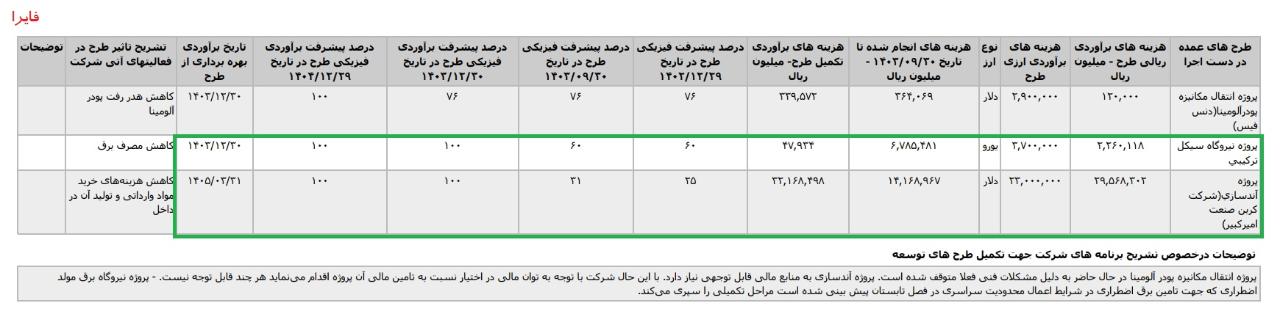

تشریح برنامه های #فایرا جهت تکمیل طرح های توسعه
1- پروژه بازسازي خط ۵ کارگاه احياء قديم ، با تاریخ برآوردی بهره برداری از طرح در پیایان 1402 که درصد پیشرفت فیزیکی طرح در پایان اسفند 1402 معادل 100% در نظر گرفته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، بهبود راندمان تولید شرکت ذکر شده است.
* در توضیحات طرح ذکر شده است که پروژه بازسازی پس از تامین دیماند برق انجام خواهد شد.
2- پروژه انتقال مکانيزه پودرآلومينا{دنس فيس} ، با تاریخ برآوردی بهره برداری از طرح در پیایان 1402 که درصد پیشرفت فیزیکی طرح در پایان اسفند 1402 معادل 100% در نظر گرفته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، کاهش هدررفت پودر آلومینا ذکر شده است.
3- پروژه آندسازي{شرکت کربن صنعت اميرکبير}، با تاریخ برآوردی بهره برداری از طرح در پیایان 1402 که درصد پیشرفت فیزیکی طرح در پایان اسفند 1402 معادل 100% در نظر گرفته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، کاهش هزینه های خرید مواد وارداتی و تولید آن در داخل ذکر شده است.
#طرح_توسعه
#طرح_توسعه_فایرا
