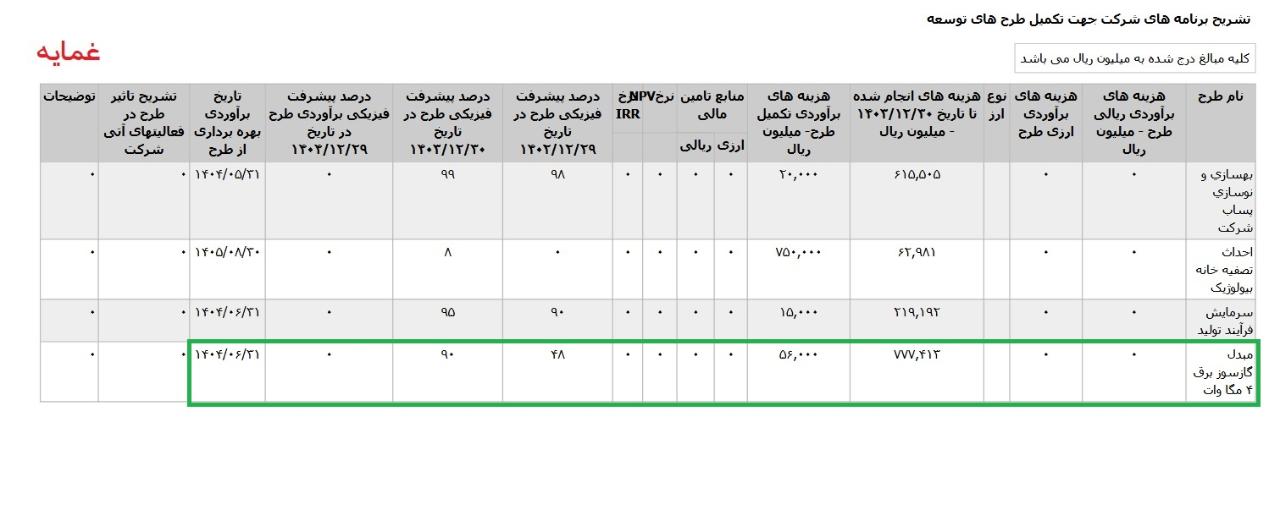

تشریح برنامه های #غمایه جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30
*مبدل گازسوز برق ۴مگا وات ،با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است.
*احداث تصفیه خانه بیولوزیک، با هزینه ی برآوردی تکمیل طرح معادل 100 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان 1406 اعلام شده است.
*فیلتر وکیوم ،با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1404 اعلام شده است.
*افزایش ظرفیت سپراتور کرم ،با هزینه ی برآوردی تکمیل طرح معادل 10 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_غمایه
4 ماه پیش
آپدیت

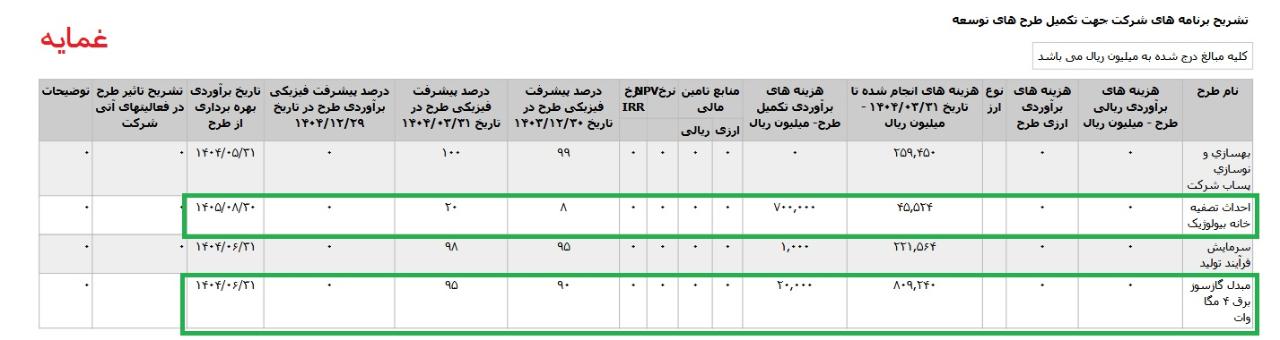

تشریح برنامه های #غمایه جهت تکمیل طرح های توسعه
منتشر شده در اصلاحیه اطلاعات و صورتهای مالی میاندوره ای دوره 3ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.31
*احداث تصفیه خانه بیولوزیک، با هزینه ی برآوردی تکمیل طرح معادل 70 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان 1405 اعلام شده است.
*مبدل گازسوز برق ۴مگا وات ،با هزینه ی برآوردی تکمیل طرح معادل 2 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_غمایه
4 ماه پیش
آپدیت

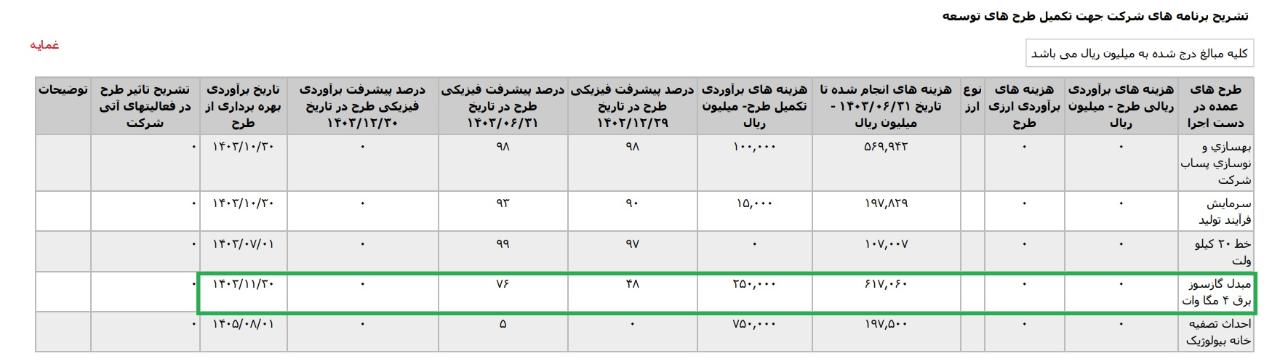

تشریح برنامه های #غمایه جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی سال مالی منتهی به 1403.12.30 حسابرسی شده ، تاریخ انتشار در کدال 1404.04.25
*مبدل گازسوز برق ۴مگا وات ،با هزینه ی برآوردی تکمیل طرح معادل 6 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_غمایه
1 سال پیش
آپدیت

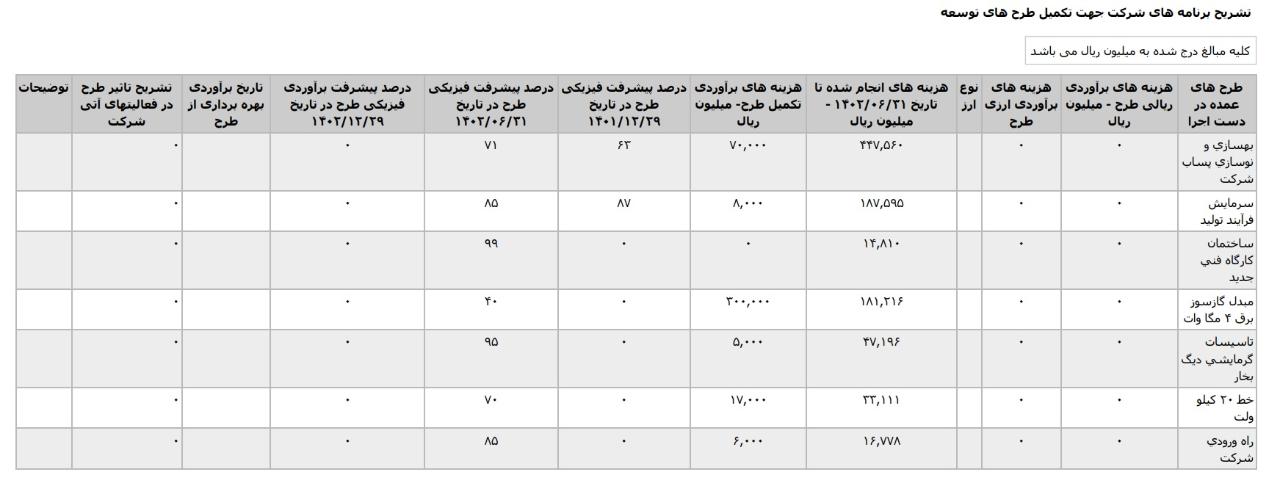

تشریح برنامه های #غمایه جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی سال مالی منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.08.07
*مبدل گازسوز برق ۴ مگا وات ،با هزینه ی برآوردی تکمیل طرح معادل 25 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح بهمن1403 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_غمایه
1 سال پیش
آپدیت

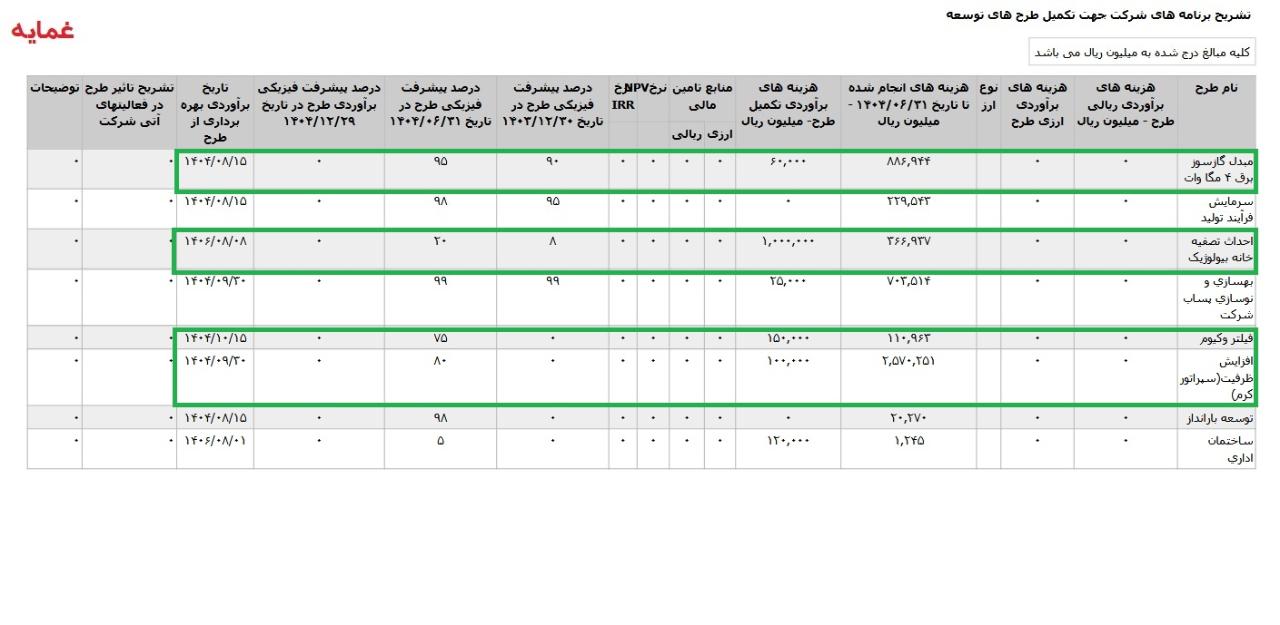

تشریح برنامه های #غمایه جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.02.27
*مبدل گازسوز برق ۴ مگا وات ،با هزینه ی برآوردی تکمیل طرح معادل 55 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1403 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_غمایه
2 سال پیش

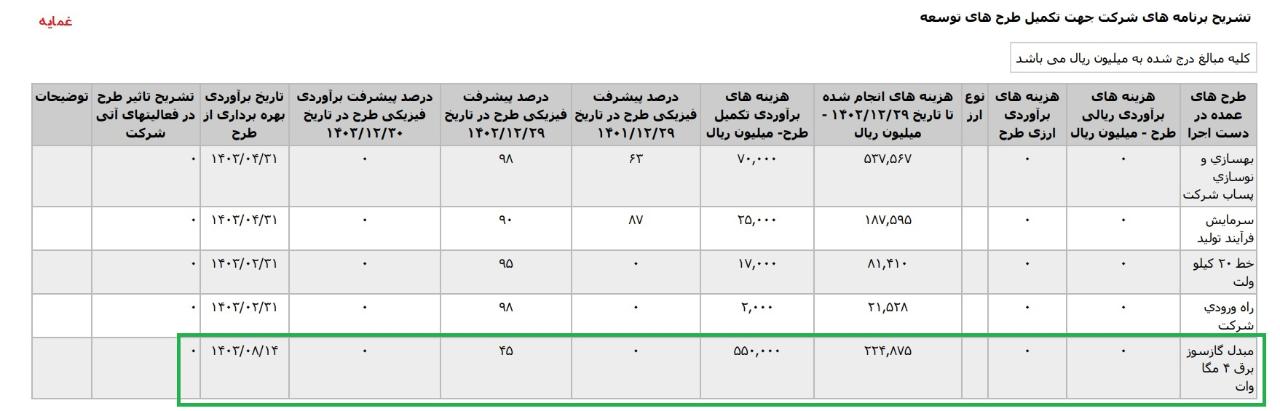

تشریح برنامه های #غمایه جهت تکمیل طرح های توسعه
منتشر شده در اصلاحیه اطلاعات و صورتهای مالی دوره 6 ماهه منتهی به 1402.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1402.08.03
نکته: شرکت برای طرح های توسعه ی خود تاریخ برآوردی بهره برداری اعلام نکرده است.
* سرمايش فرآيند توليد ،که درصد پیشرفت فیزیکی طرح در پایان شهریور1402 معادل 85% در نظر گرفته شده است.
*مبدل گازسوز برق ۴ مگا وات،که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل 40% در نظر گرفته شده است.
*تاسيسات گرمايشي ديگ بخار ،که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل 90% در نظر گرفته شده است.
*خط ۲۰ کيلو ولت، که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 م عادل70% در نظر گرفته شده است.
#طرح_توسعه
#طرح_توسعه_غمایه
