طرح_توسعه_غدشت
2 ماه پیش
آپدیت

تشریح برنامه های #غدشت جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی منتهی به 1404.03.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.07.20
*سوله جدید، با هزینه ی برآوردی تکمیل طرح معادل 10 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_غدشت
2 سال پیش

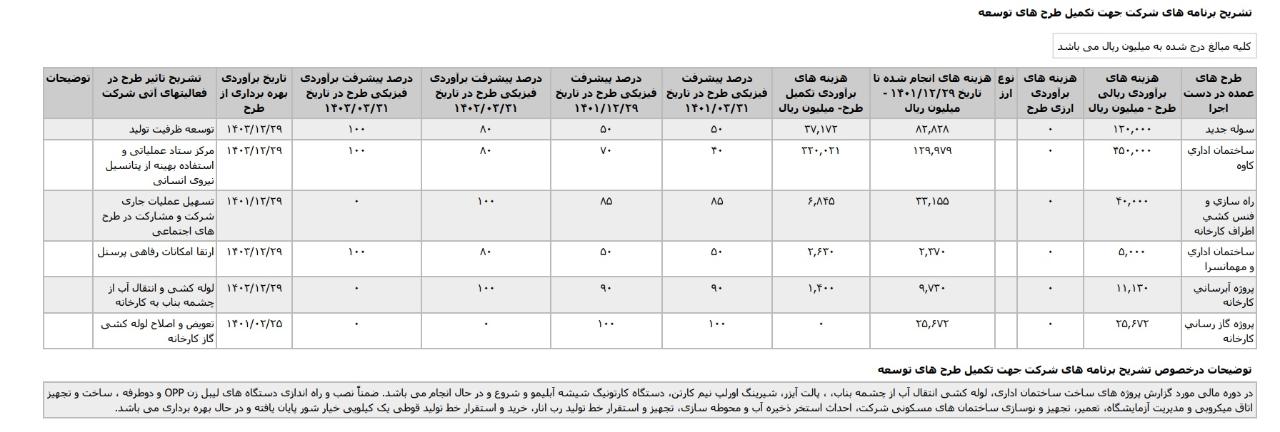

تشریح برنامه های #غدشت جهت تکمیل طرح های توسعه
1- سوله جدید ، با تاریخ برآوردی بهره برداری در پایان 1403 که درصد پیشرفت فیزیکی طرح در پایان خرداد 1403 معادل 100% در نظر گرفته شده است.توسعه ی ظرفیت تولید به عنوان تاثیر طرح بر فعالیت های آتی شرکت عنوان شده است.
2- ساختمان اداري کاوه، با تاریخ برآوردی بهره برداری در پایان 1403، که درصد پیشرفت فیزیکی طرح در پایان خرداد 1403 معادل 100% در نظر گرفته شده است.
3- ساختمان اداري و مهمانسرا ، با تاریخ برآوردی بهره برداری در پایان 1403 که درصد پیشرفت فیزیکی طرح در پایان خرداد 1403 معادل100% در نظر گرفته شده است.
4-پروژه آبرسانی کارخانه ، با تاریخ برآوردی بهره برداری در پایان سال 1402که درصد پیشرفت فیزیکی طرح در پایان خرداد 1402 معادل 100% در نظر گرفته شده است.
قرار هست که با بهره برداری این طرح اوله کشی و انتقال آب از چشمه بناب به کارخانه انجام بشود.
#طرح_توسعه
#طرح_توسعه_غدشت
