تشریح برنامه های #شنفت جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.02.30

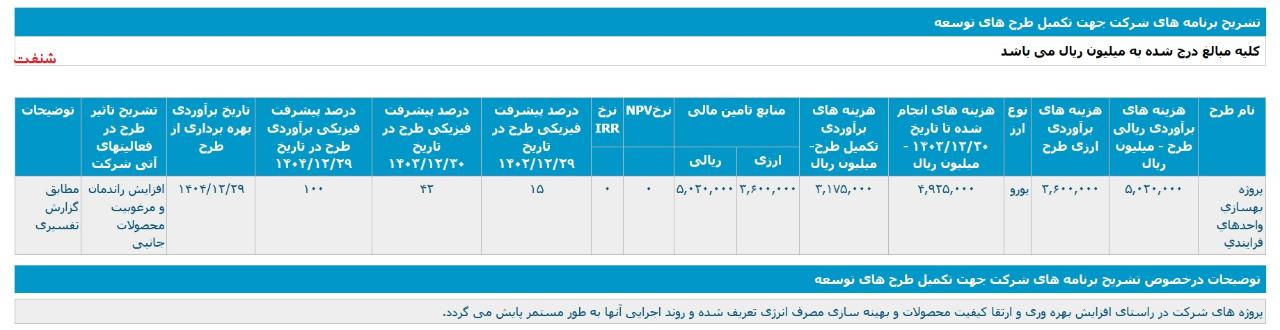

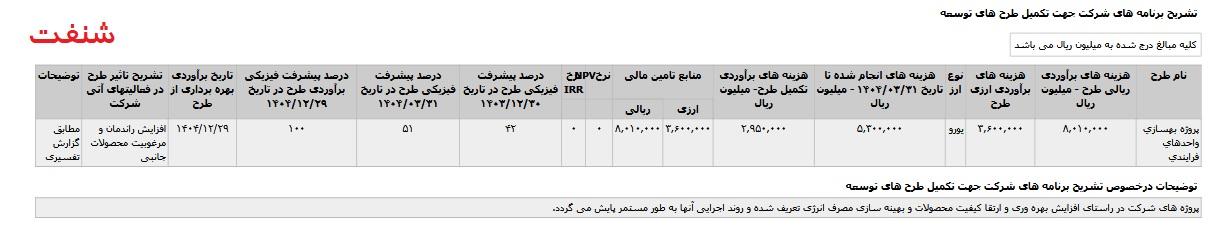

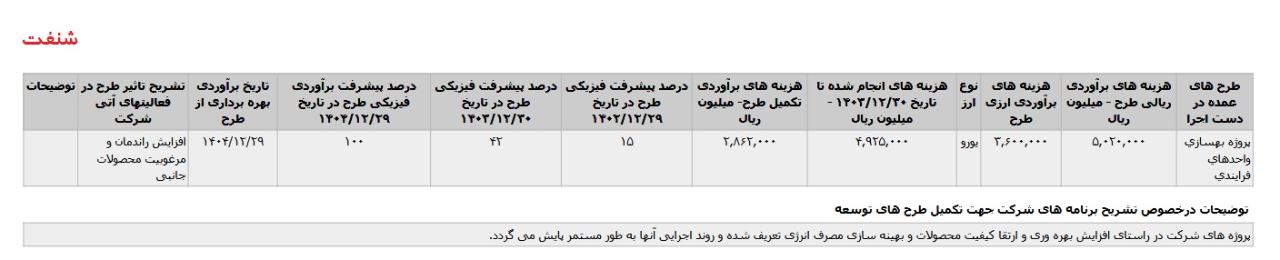

* پروژه بهسازي واحدهاي فرايندي ،با هزینه ی برآوردی تکمیل طرح معادل 202 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در تیر 1405 اعلام شده است.

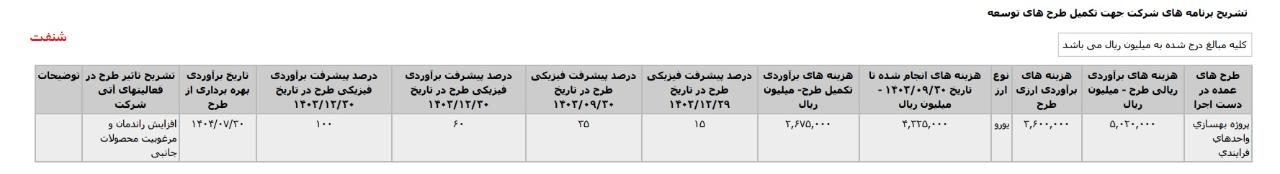

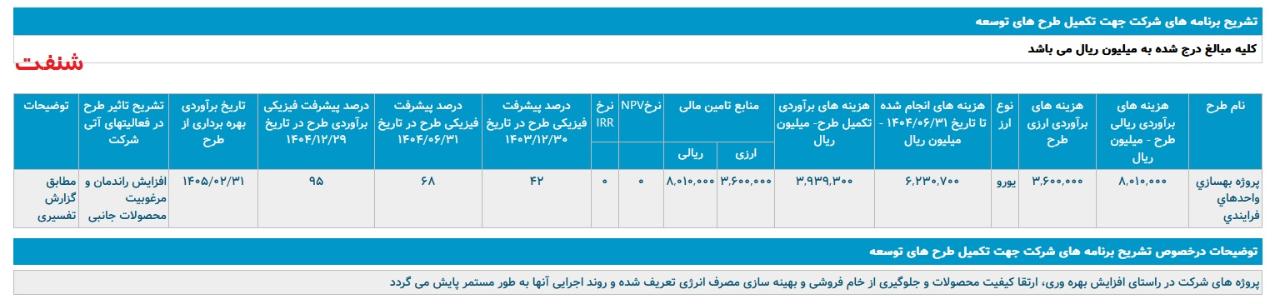

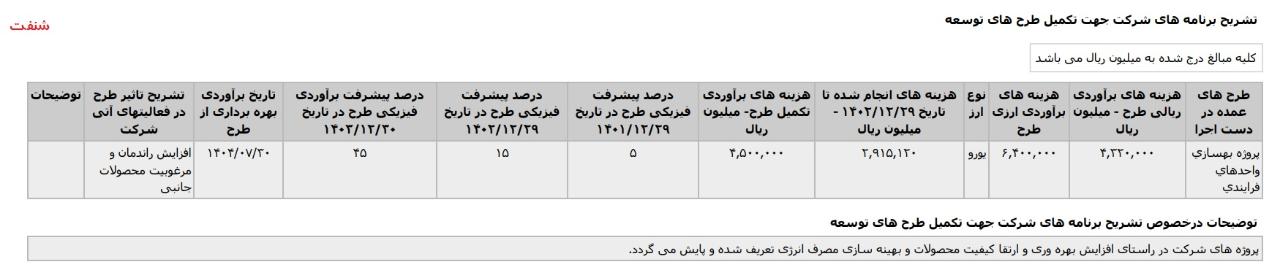

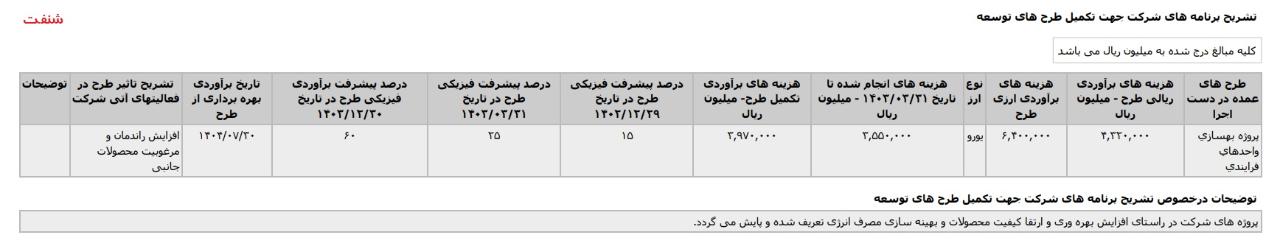

* پروژه توسعه تانکفارم ، با هزینه ی برآوردی تکمیل طرح معادل 50 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در خرداد 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شنفت
تشریح برنامه های #شنفت جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1405.02.30
* پروژه بهسازي واحدهاي فرايندي ،با هزینه ی برآوردی تکمیل طرح معادل 202 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در تیر 1405 اعلام شده است.
* پروژه توسعه تانکفارم ، با هزینه ی برآوردی تکمیل طرح معادل 50 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در خرداد 1405 اعلام شده است.
