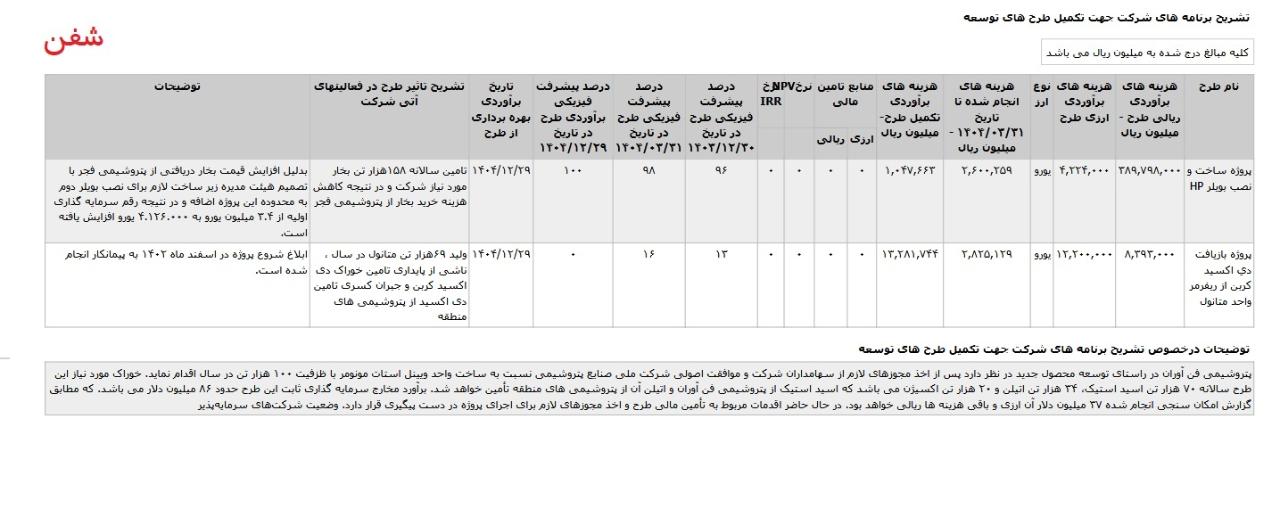

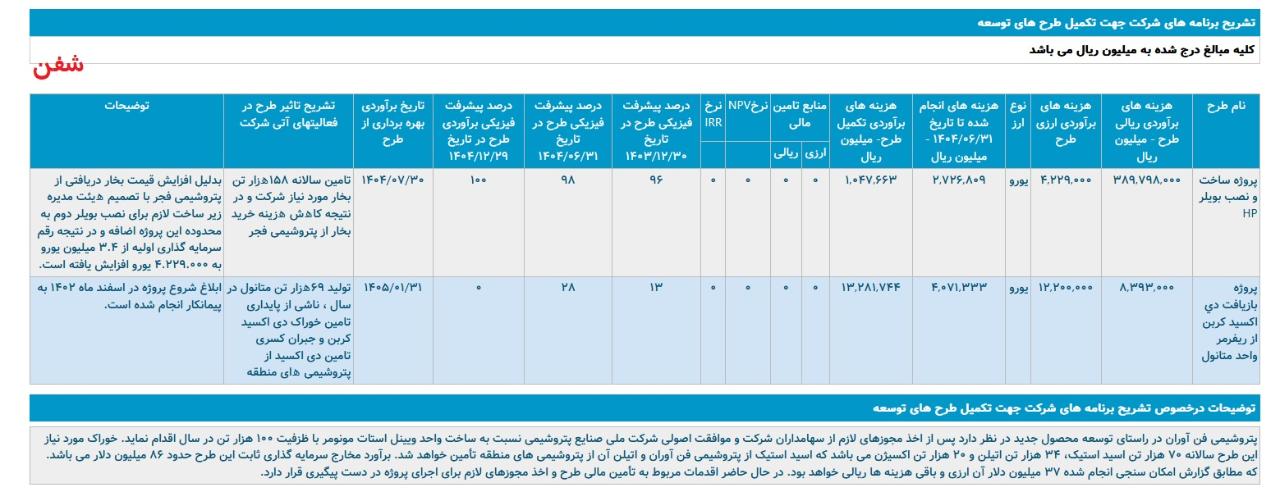

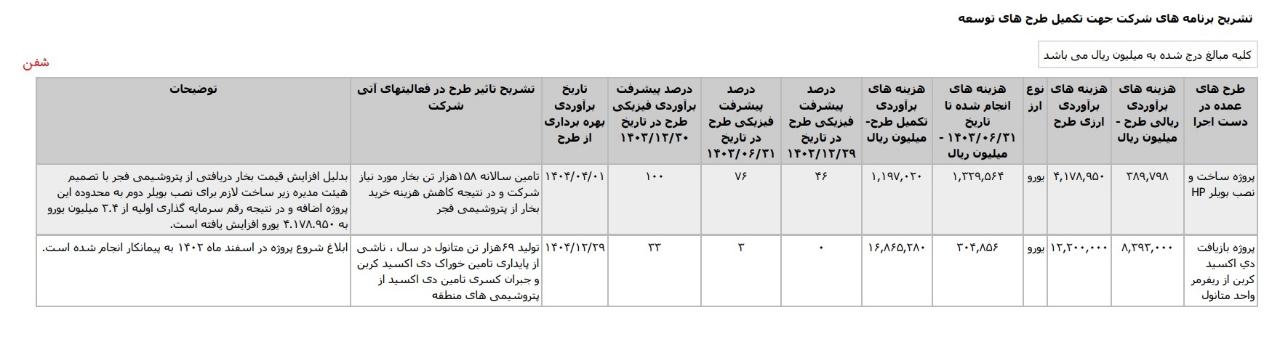

تشریح برنامه های #شفن جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1403.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1403.09.14
*پروژه ساخت و نصب بويلر HP ،با هزینه ی برآوردی تکمیل طرح معادل 120 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1404 اعلام شده است.
* پروژه بازيافت دي اکسيد کربن از ريفرمر واحد متانول، با هزینه ی برآوردی تکمیل طرح معادل 1.687 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شفن
3 ماه پیش
آپدیت

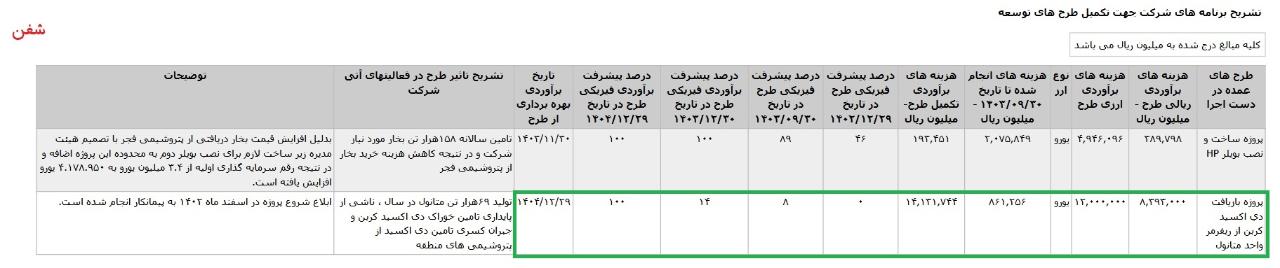

تشریح برنامه های #شفن جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30
*پروژه ساخت و نصب بويلر HP ،با هزینه ی برآوردی تکمیل طرح معادل 120 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی1403 اعلام شده است.
* پروژه بازيافت دي اکسيد کربن از ريفرمر واحد متانول، با هزینه ی برآوردی تکمیل طرح معادل 1.687 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شفن
8 ماه پیش
آپدیت

تشریح برنامه های #شفن جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.02.30
*پروژه ساخت و نصب بويلر HP ،با هزینه ی برآوردی تکمیل طرح معادل 151 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1403 اعلام شده است.
* پروژه بازيافت دي اکسيد کربن از ريفرمر واحد متانول، با هزینه ی برآوردی تکمیل طرح معادل 1.687 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شفن
1 سال پیش

تشریح برنامه های #شفن جهت تکمیل طرح های توسعه
* پروژه ساخت و نصب بويلر HP ، با تاریخ برآوردی بهره برداری از طرح در بهمن ماه 1402 ، قرارداد اجرای پروژه ساخت و نصب بویلر HP در اسفند ماه ۱۴۰۱ با یک شرکت ایرانی با مدت اجرای 11 ماهه بسته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، تولید بخار ۲۰ تن در ساعت با استفاده از آبهای دورریز کندانس واحد متانول و گازهای purge عنوان شده است.
* پروژه بازيافت دي اکسيد کربن از ريفرمر واحد متانول ، با تاریخ برآوردی بهره برداری از طرح در پایان فروردین ماه 1404 ، ابن پروژه با ظرفیت ۲۰ تن در ساعت تعریف شده است . برآورد زمان اجرای این پروژه ۲۴ ماه می باشد. مناقصه پروژه انجام ، پیمانکار آن نیز در فروردین ماه ۱۴۰۲ انتخاب و مذاکرات قراردادی برای عقد قرارداد در جریان می باشد.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، بازیابی دی اکسید از خروجی دودکش واحد متانول با ظرفیت ۲۰ تن در ساعت عنوان شده است.
#طرح_توسعه
#طرح_توسعه_شفن
