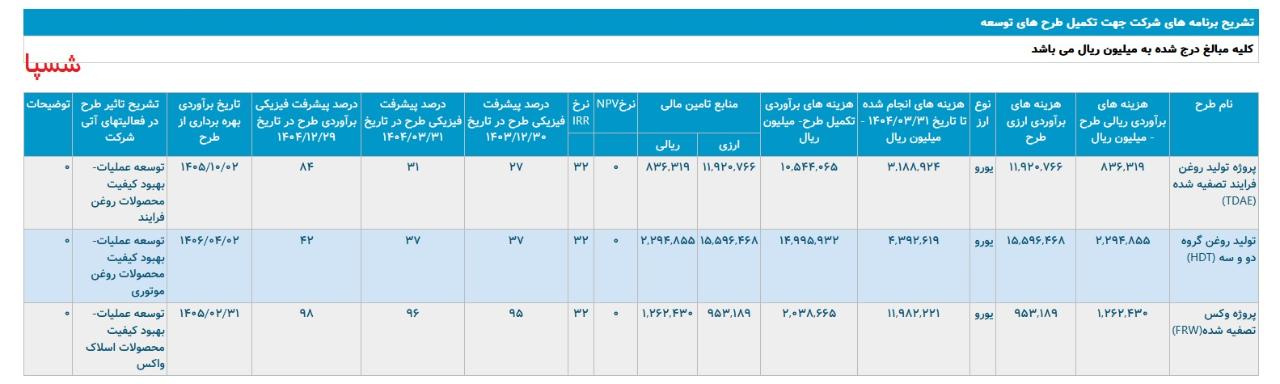

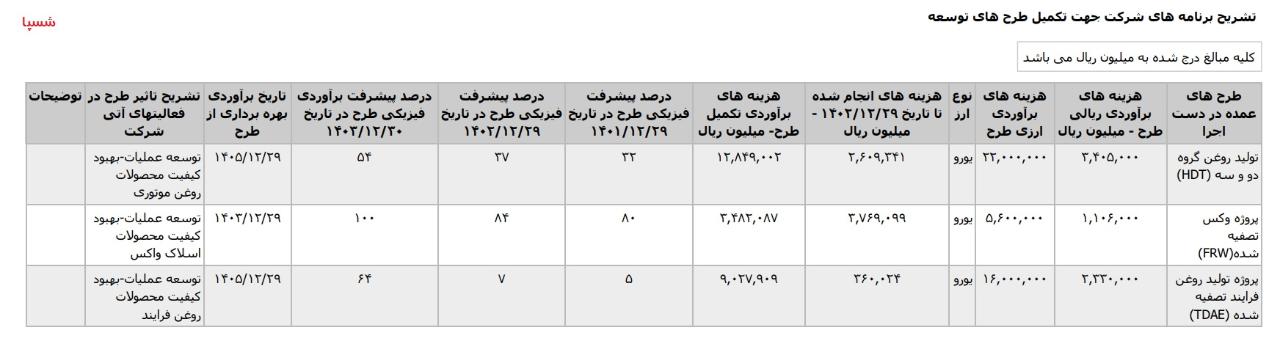

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1404.09.30 حسابرسی نشده، تاریخ انتشار در کدال 1404.10.29
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 2.566 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1406 اعلام شده است.
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 3.167میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1406 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 266 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اردیبهشت 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
7 ماه پیش
آپدیت

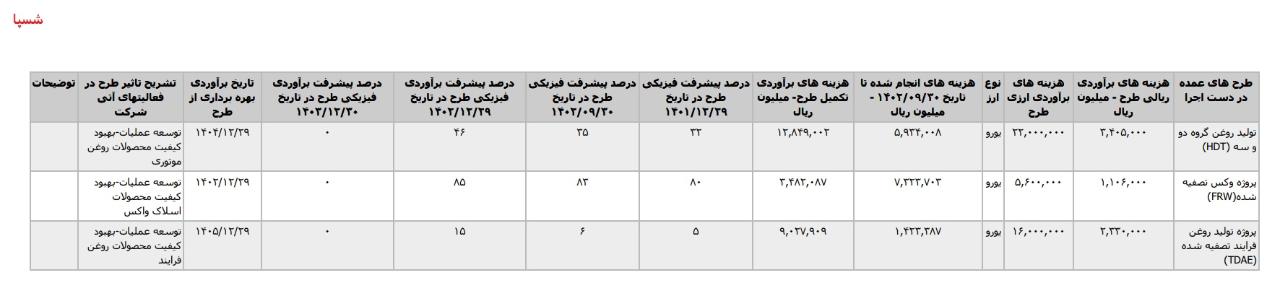

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6ماهه منتهی به 1404.03.31 حسابرسی نشده، تاریخ انتشار در کدال 1404.07.30
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 2.097 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح فروردین 1406 اعلام شده است.
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 2.786میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1406 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 280 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اردیبهشت 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
10 ماه پیش
آپدیت

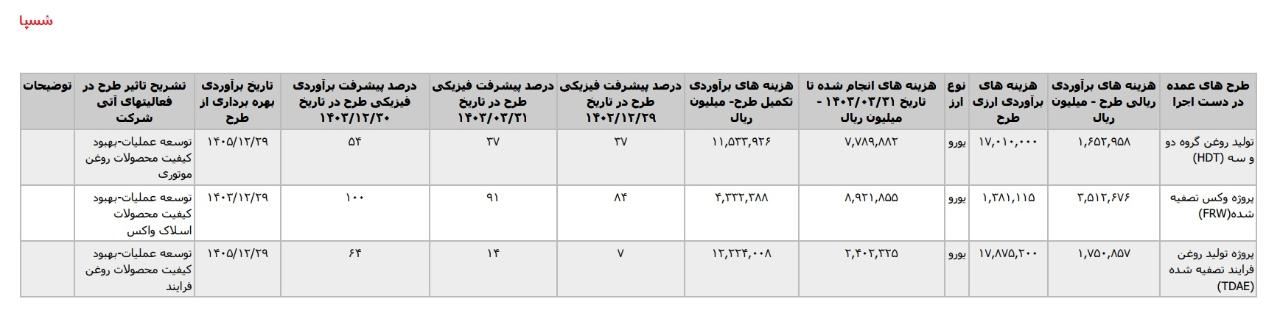

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3ماهه منتهی به 1404.03.31 حسابرسی نشده، تاریخ انتشار در کدال 1404.04.031
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 1.054 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1405 اعلام شده است.
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 1.500 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1406 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 204 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اردیبهشت 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
11 ماه پیش
آپدیت

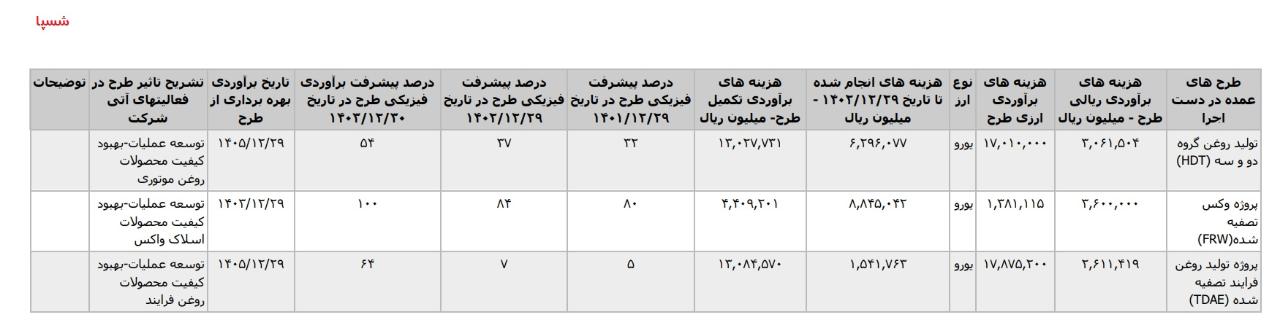

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1403.12.30 حسابرسی نشده، تاریخ انتشار در کدال 1404.03.12
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 1.443 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح تیر1406 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 188 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اردیبهشت 1405 اعلام شده است.
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 1.112 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا

1 سال پیش
آپدیت

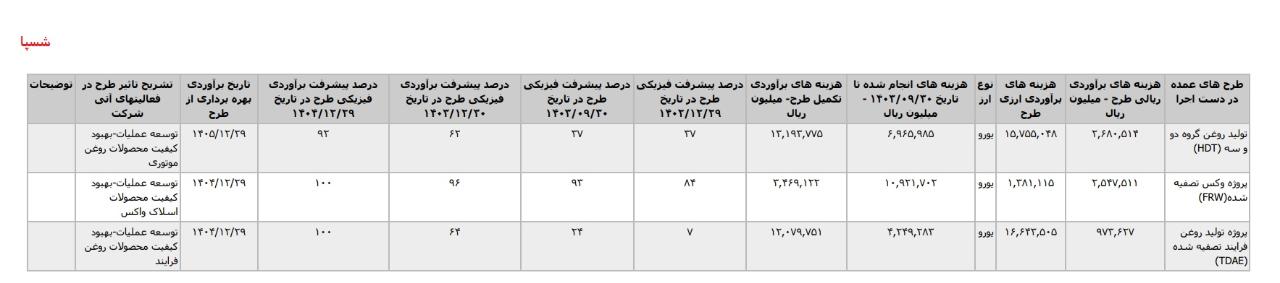

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میان دوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی نشده، تاریخ انتشار در کدال 1403.10.30
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 1.319 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 347 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 1.208 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
1 سال پیش
آپدیت

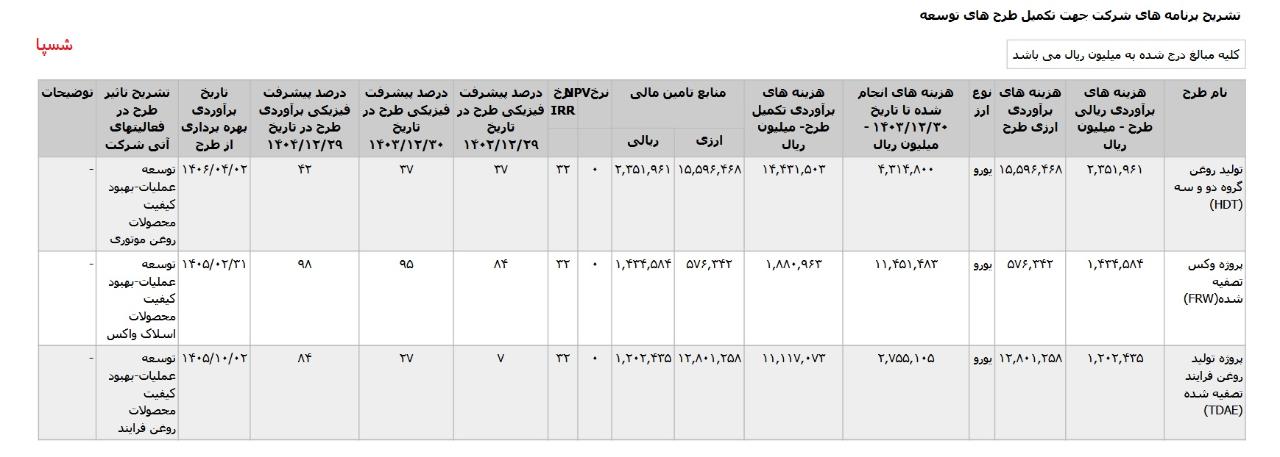

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میان دوره ای دوره 63 ماهه منتهی به 1403.06.31 حسابرسی نشده، تاریخ انتشار در کدال 1403.07.30
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 1.115 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 184 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است.
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 940 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
1 سال پیش
آپدیت

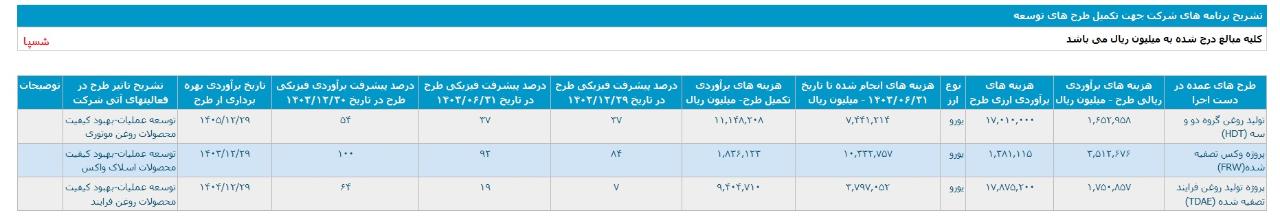

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میان دوره ای دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده، تاریخ انتشار در کدال 1403.04.30
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 1.153 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 433 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است.
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 1.222 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
1 سال پیش
آپدیت

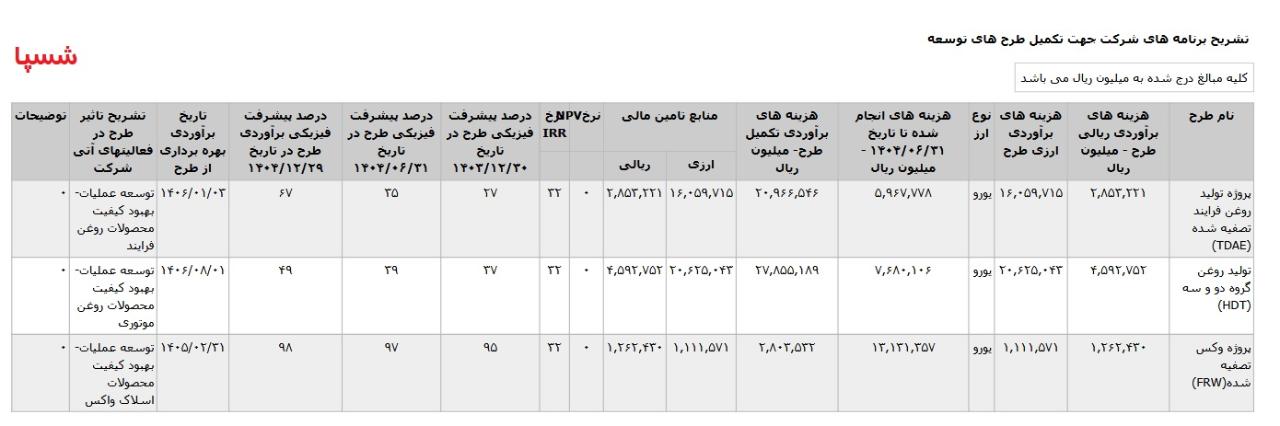

تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی شده ، تاریخ انتشار در کدال 1403.04.14
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 1.303 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
* پروژه وکس تصفيه شدهFRW ،با هزینه ی برآوردی تکمیل طرح معادل 441 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است.
* پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 1.308 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
2 سال پیش
آپدیت
تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.03.22
*توليد روغن گروه دو و سه HDT ،با هزینه ی برآوردی تکمیل طرح معادل 1.285 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
*پروژه وکس تصفيه شدهFRW ، با هزینه ی برآوردی تکمیل طرح معادل 348 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است.
*پروژه توليد روغن فرايند تصفيه شده TDAE ، با هزینه ی برآوردی تکمیل طرح معادل 903 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شسپا
2 سال پیش
آپدیت
تشریح برنامه های #شسپا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.096.30 حسابرسی نشده ، تاریخ انتشار در کدال 1402.10.30
* توليد روغن گروه دو و سه HDT ،که درصد پیشرفت فیزیکی طرح در پایان آذر1402 به 35% افزایش یافته است.
* پروژه وکس تصفيه شدهFRW ،که درصد پیشرفت فیزیکی طرح در پایان آذر1402 معادل 83% افزایش یافته است.
* پروژه توليد روغن فرايند تصفيه شده TDAE ، که درصد پیشرفت فیزیک طرح در پایان آذر1402 به 5% افزایش یافته است.
#طرح_توسعه
