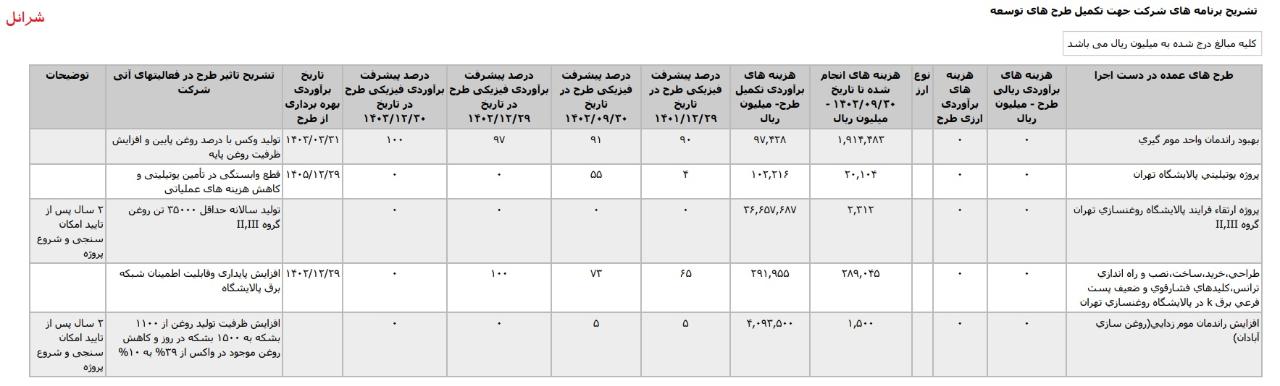

طرح_توسعه_شرانل
5 ماه پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1404.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1404.09.15
* طراحی، خرید ساخت، نصب و راه اندازی ترانس، کلیدهای فشار قوی و ضعیف پست فرعی برق Kدر پالایشگاه روغنسازی تهران ، با هزینه ی برآوردی تکمیل طرح معادل 30 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شرانل
10 ماه پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1404.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.04.31
* طراحی، خرید ساخت، نصب و راه اندازی ترانس، کلیدهای فشار قوی و ضعیف پست فرعی برق Kدر پالایشگاه روغنسازی تهران ، با هزینه ی برآوردی تکمیل طرح معادل 30 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شرانل
11 ماه پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اصلاحیه صورتهای مالی تلفیقی سال مالی منتهی به 1403.12.30 حسابرسی شده ، تاریخ انتشار در کدال 1404.04.09

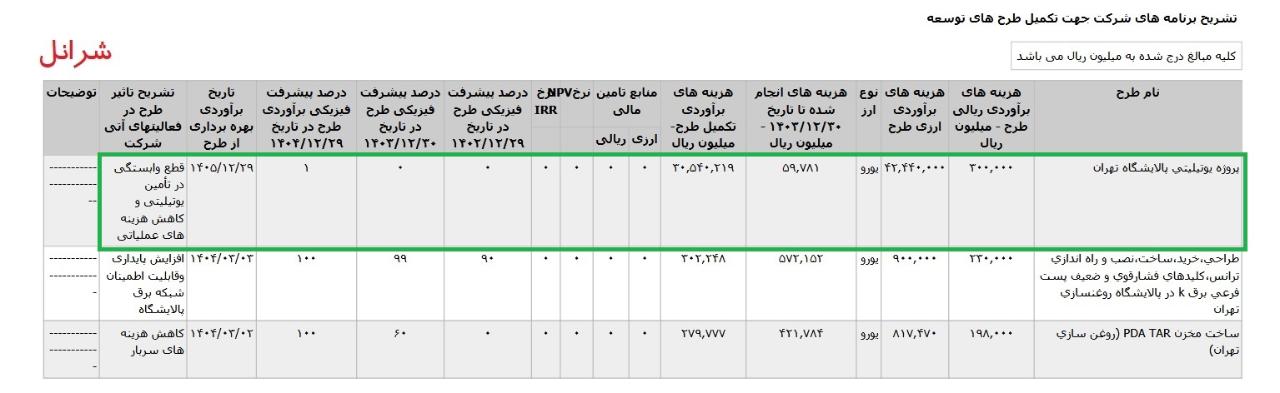

* پروژه يوتيليتي پالايشگاه تهران ، با هزینه ی برآوردی تکمیل طرح معادل 3.054 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شرانل
1 سال پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1403.12.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.03.06
* پروژه يوتيليتي پالايشگاه تهران ، با هزینه ی برآوردی تکمیل طرح معادل 2.495 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شرانل

1 سال پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1403.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1403.10.30
* پروژه يوتيليتي پالايشگاه تهران ، با هزینه ی برآوردی تکمیل طرح معادل 2.495 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شرانل
1 سال پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6ماهه منتهی به 1403.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1403.09.14
* پروژه يوتيليتي پالايشگاه تهران ، با هزینه ی برآوردی تکمیل طرح معادل 2.495 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_شرانل
1 سال پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6ماهه منتهی به 1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30
* پروژه يوتيليتي پالايشگاه تهران ، با هزینه ی برآوردی تکمیل طرح معادل 2.494 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.

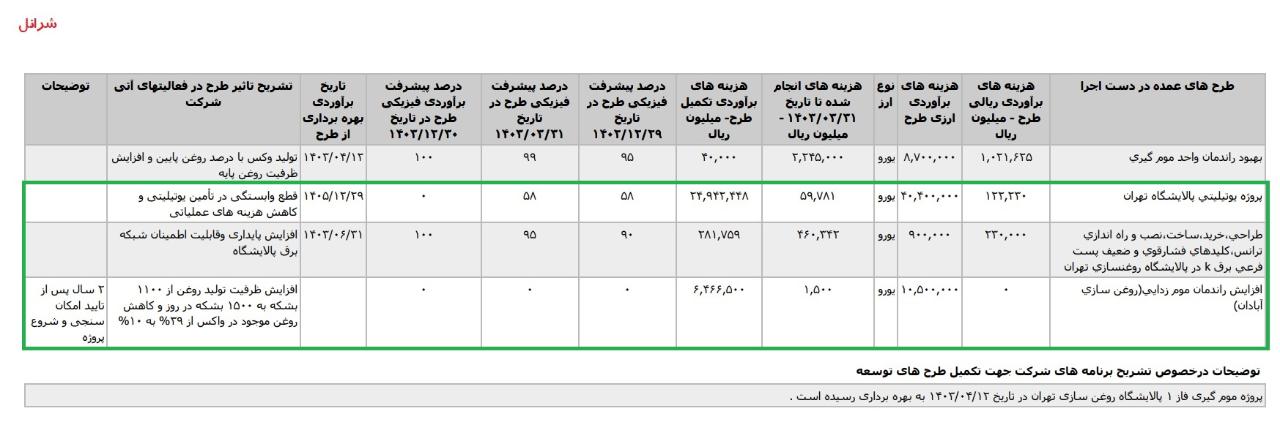

*افزايش راندمان موم زداييروغن سازي آبادان ، با هزینه ی برآوردی تکمیل طرح معادل 647 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است.
#طرح_توسعه
#طرح_توسعه_شرانل
1 سال پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به 1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.04.30
* پروژه يوتيليتي پالايشگاه تهران ، با هزینه ی برآوردی تکمیل طرح معادل 2.494 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.

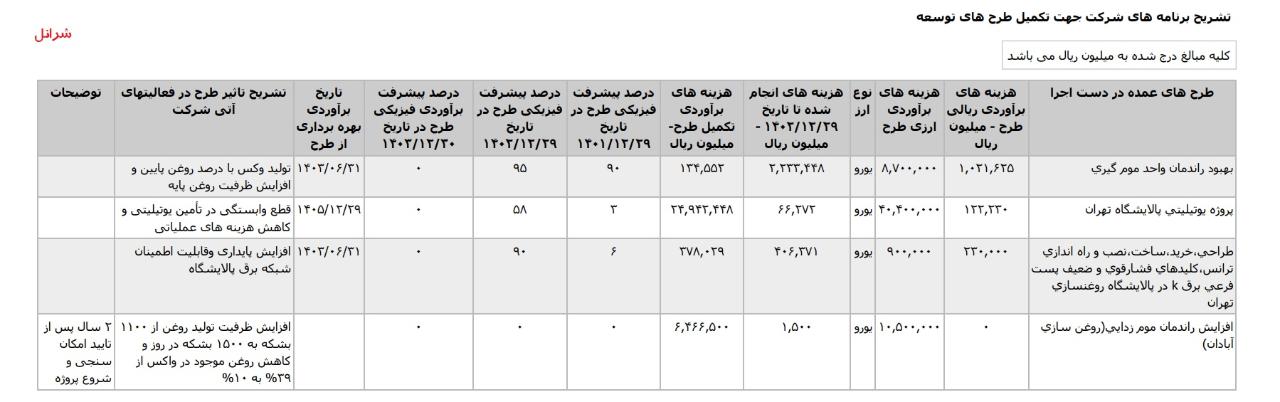

* طراحي،خريد،ساخت،نصب و راه اندازي ترانس،کليدهاي فشارقوي و ضعيف پست فرعي برق k در پالايشگاه روغنسازي تهران ، با هزینه ی برآوردی تکمیل طرح معادل 28 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1403 اعلام شده است.
*افزايش راندمان موم زداييروغن سازي آبادان ، با هزینه ی برآوردی تکمیل طرح معادل 647 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است.
#طرح_توسعه
#طرح_توسعه_شرانل
2 سال پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.03.13

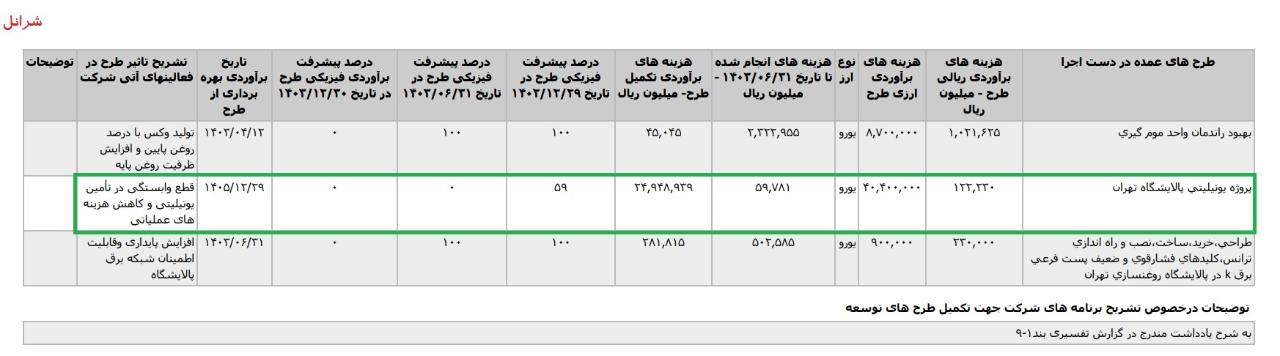

*بهبود راندمان واحد موم گيري ، با هزینه ی برآوردی تکمیل طرح معادل 13 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1403 اعلام شده است.
* پروژه يوتيليتي پالايشگاه تهران ، با هزینه ی برآوردی تکمیل طرح معادل 2.494 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1405 اعلام شده است.
* طراحي،خريد،ساخت،نصب و راه اندازي ترانس،کليدهاي فشارقوي و ضعيف پست فرعي برق k در پالايشگاه روغنسازي تهران ، با هزینه ی برآوردی تکمیل طرح معادل 38 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح شهریور 1405 اعلام شده است.
*افزايش راندمان موم زداييروغن سازي آبادان ، با هزینه ی برآوردی تکمیل طرح معادل 647 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اعلام نشده است.
#طرح_توسعه
#طرح_توسعه_شرانل
2 سال پیش
آپدیت
تشریح برنامه های #شرانل جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1402.09.30 حسابرسی شده ، تاریخ انتشار در کدال 1402.10.28

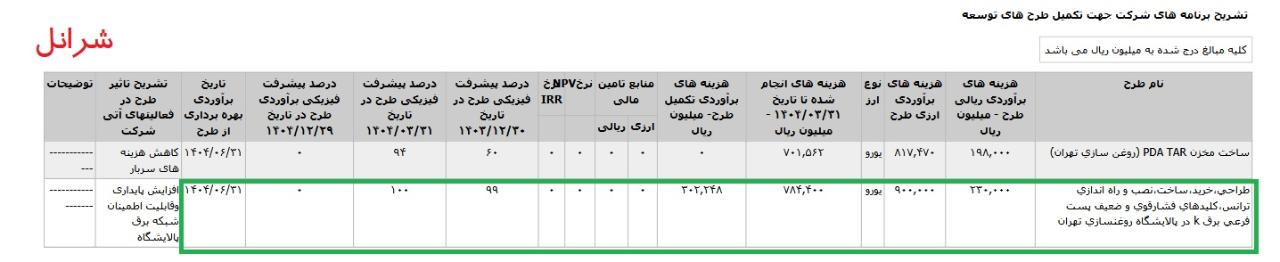

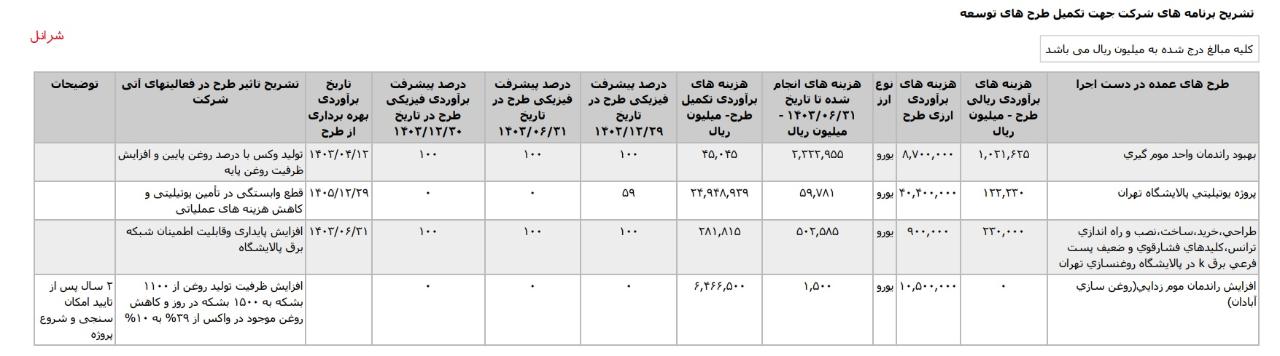

*بهبود راندمان واحد موم گيري ، که درصد پیشرفت فیزیکی طرح در پایان آذر 1402 بدون تغییر به 91% بوده است.تاریخ برآوردی بهره برداری از طرح به خرداد 1403 افزایش یافته است.
* پروژه يوتيليتي پالايشگاه تهران ، که درصد پیشرفت فیزیکی طرح در پایان آذر 1402 به54% رسیده است.
* طراحي،خريد،ساخت،نصب و راه اندازي ترانس،کليدهاي فشارقوي و ضعيف پست فرعي برق k در پالايشگاه روغنسازي تهران ، با تاریخ برآوردی بهره برداری از طرح در اسفندماه 1402 که درصد پیشرفت فیزیکی طرح در آذر1402 معادل73% بوده است.
در تشریح تاثیر طرحدر فهالیتهای آتی شرکت، به افزایش پایداری وقابلیت اطمینان شبکه برق پالایشگاه میتوان اشاره کرد.

#طرح_توسعه
#طرح_توسعه_شرانل
