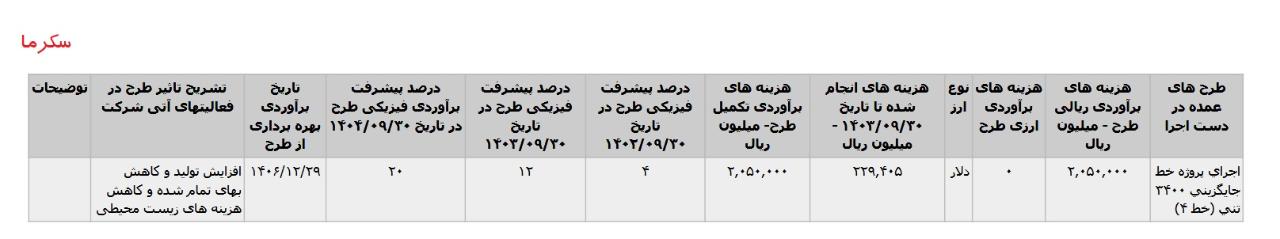

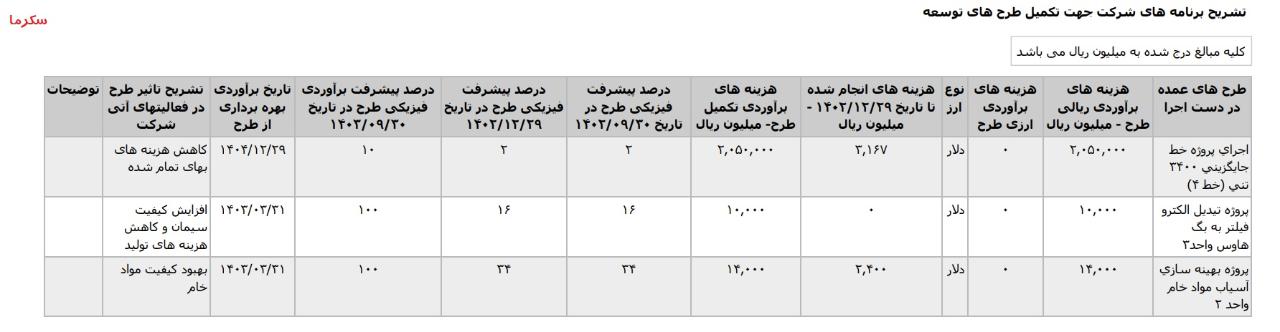

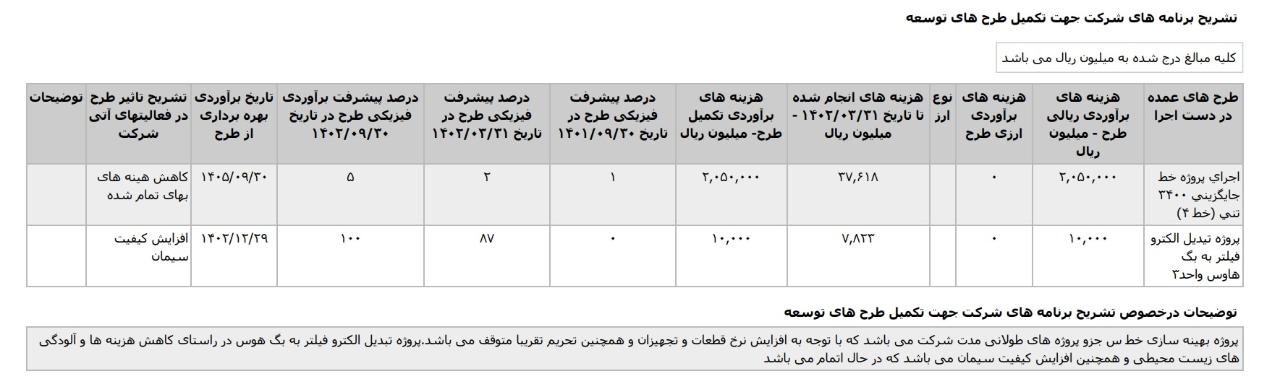

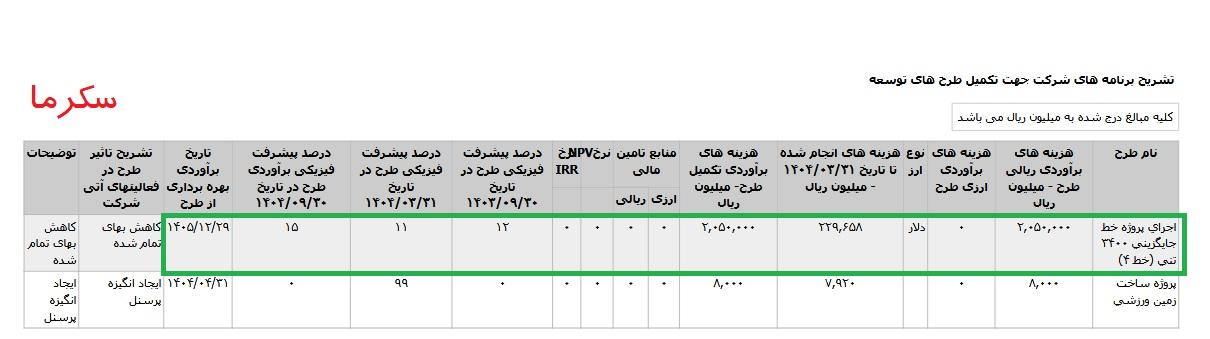

تشریح برنامه های #سکرما جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.12.24
*اجرای پروژه خط جایگزینی 3400تن {خط4} ،با هزینه ی برآوردی تکمیل طرح معادل 205 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1410 اعلام شده است.
* پروژه تبديل سيستم انتقال سيمان از حالت پنوماتيکي به مکانيکي و نصب الواتور و قيف افزودني آهک سيمان، با هزینه ی برآوردی تکمیل طرح معادل 10 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است.
* پروژه طراحي ،ساخت و نصب داکتينگ فيلتر سنگ شکن واحد ۲ و۳ ، با هزینه ی برآوردی تکمیل طرح معادل 11 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است.
*پروژه تعويض شل کوره واحد ۳ ،با هزینه ی برآوردی تکمیل طرح معادل 1121 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_سکرما
تشریح برنامه های #سکرما جهت تکمیل طرح های توسعه
منتشر شده در صورتهای مالی تلفیقی سال مالی منتهی به 1404.09.30 حسابرسی نشده ، تاریخ انتشار در کدال 1404.12.24
*اجرای پروژه خط جایگزینی 3400تن {خط4} ،با هزینه ی برآوردی تکمیل طرح معادل 205 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1410 اعلام شده است.
* پروژه تبديل سيستم انتقال سيمان از حالت پنوماتيکي به مکانيکي و نصب الواتور و قيف افزودني آهک سيمان، با هزینه ی برآوردی تکمیل طرح معادل 10 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است.
* پروژه طراحي ،ساخت و نصب داکتينگ فيلتر سنگ شکن واحد ۲ و۳ ، با هزینه ی برآوردی تکمیل طرح معادل 11 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است.
*پروژه تعويض شل کوره واحد ۳ ،با هزینه ی برآوردی تکمیل طرح معادل 1121 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در آذر1405 اعلام شده است.
#طرح_توسعه
