طرح_توسعه_سدور
3 ماه پیش
آپدیت
تشریح برنامه های #سدور جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به1403.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.07.30

* خط توليد آسياب سيمان فاز ۴ ،با هزینه ی برآوردی تکمیل طرح معادل 645 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_سدور
6 ماه پیش
آپدیت
تشریح برنامه های #سدور جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 3 ماهه منتهی به1403.03.31 حسابرسی نشده ، تاریخ انتشار در کدال 1403.04.30

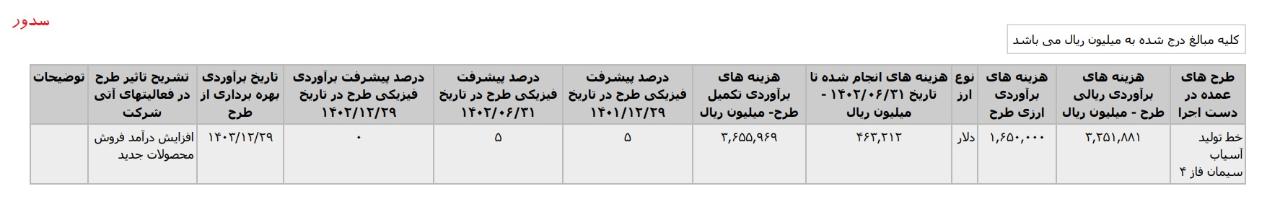

* خط توليد آسياب سيمان فاز ۴ ،با هزینه ی برآوردی تکمیل طرح معادل 366 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1403 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_سدور
9 ماه پیش
تشریح برنامه های #سدور جهت تکمیل طرح های توسعه
منتشر شده در اصلاحیه اطلاعات و صورتهای مالی سال مالی منتهی به 1402.12.29 حسابرسی نشده ، تاریخ انتشار در کدال 1403.01.30

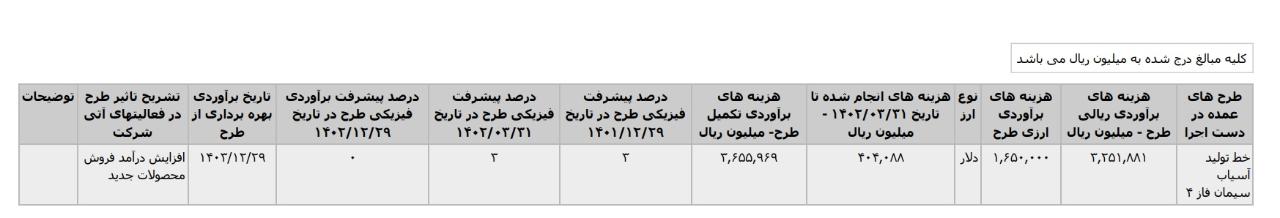

* خط توليد آسياب سيمان فاز ۴ ،با هزینه ی برآوردی تکمیل طرح معادل 550 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند1403 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_سدور
1 سال پیش
آپدیت
تشریح برنامه های #سدور جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای تلفیقی دوره 6 ماهه منتهی به 1402.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1402.08.30

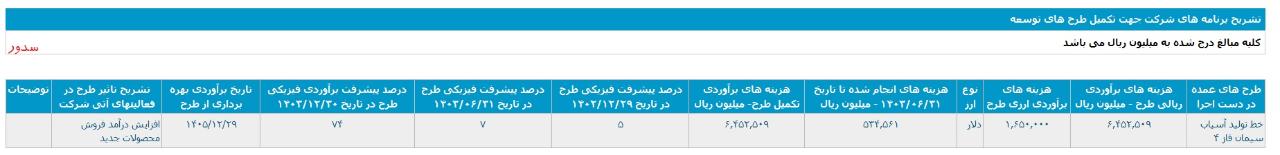

* خط توليد آسياب سيمان فاز ۴ ، که درصد پیشرفت فیزیکی طرح در پایان شهریور1402 به 5% افزایش یافته است.
#طرح_توسعه
#طرح_توسعه_سدور

1 سال پیش
تشریح برنامه های #سدور جهت تکمیل طرح های توسعه

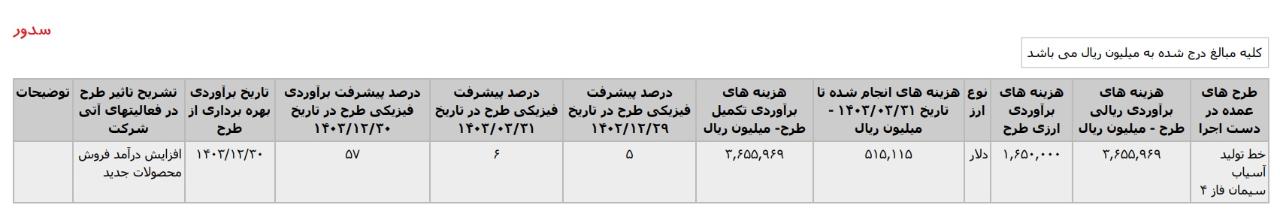

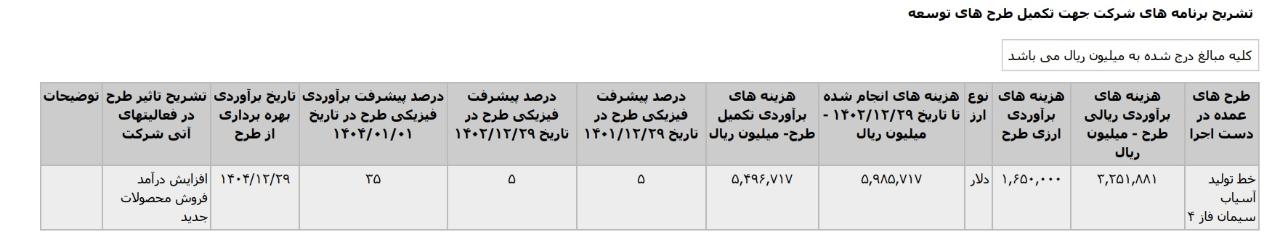

* خط توليد آسياب سيمان فاز ۴ ، با تاریخ برآوردی بهره برداری از طرح در اسفند1403 که درصد پیشرفت فیزیکی طرح در پایان بهار 1402 معادل3% در نظر گرفته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، افزایش درآمد فروش محصولات جدید عنوان شده است.
#طرح_توسعه
#طرح_توسعه_سدور
