تشریح برنامه های #دتماد جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30

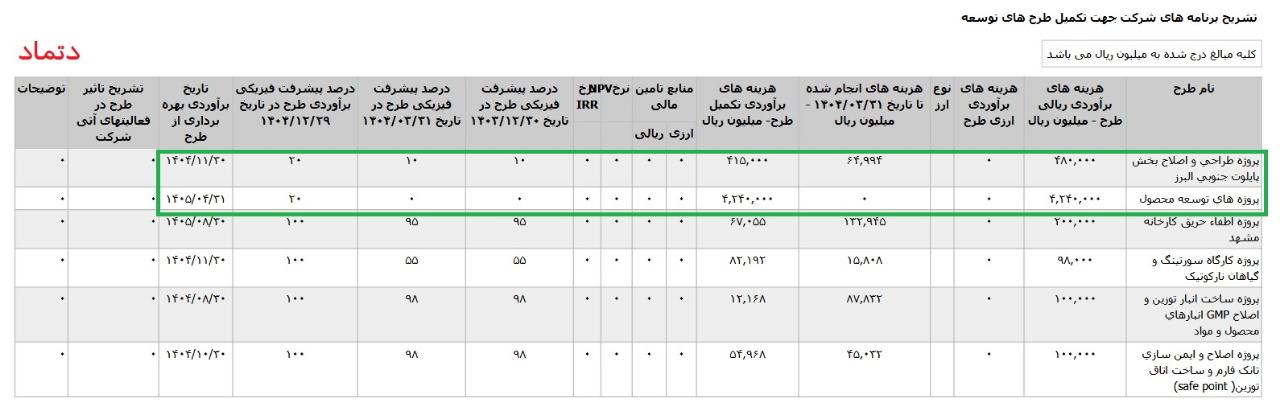

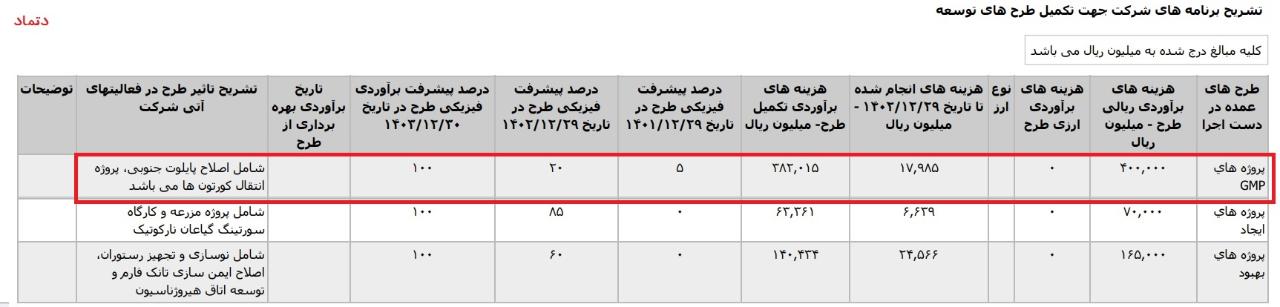

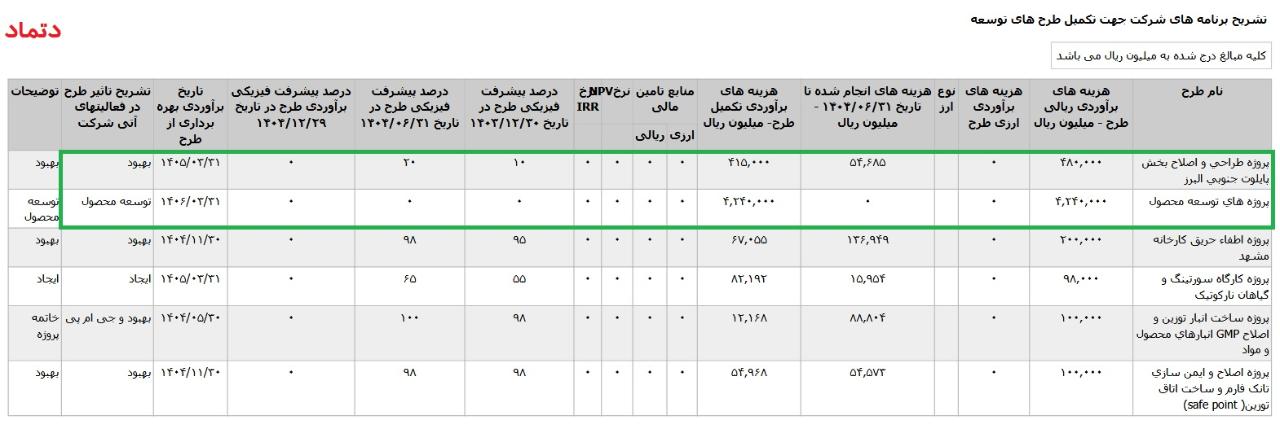

*پروژه طراحی و اصلاح بخش پایلوت جنوبی البرز، با هزینه ی برآوردی تکمیل طرح معادل 42 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد1405 اعلام شده است.

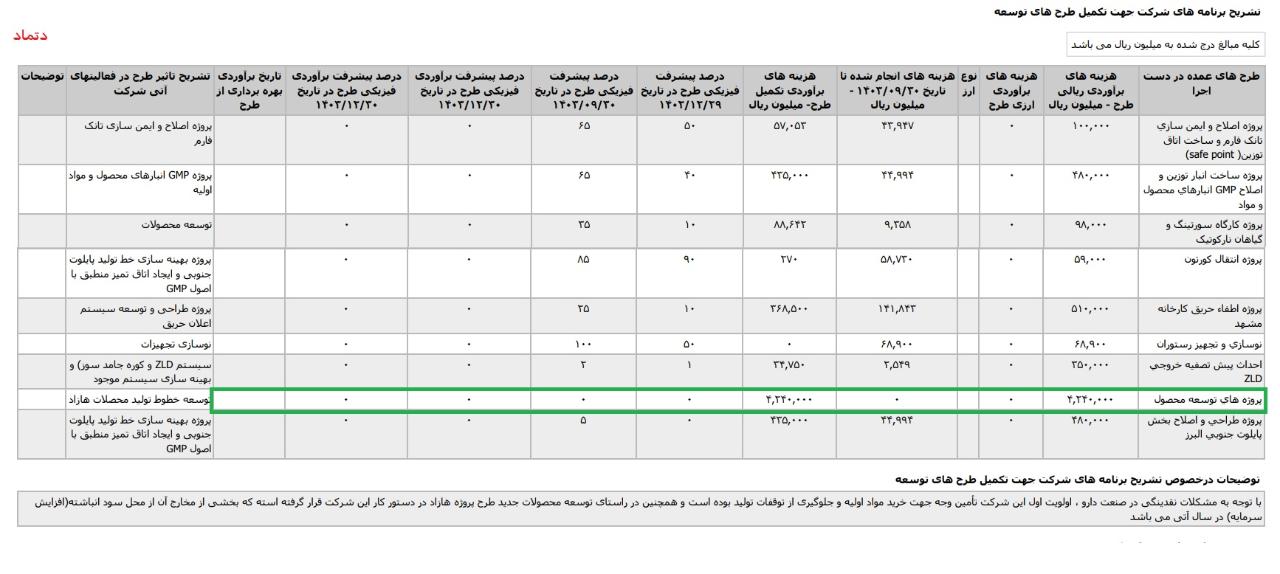

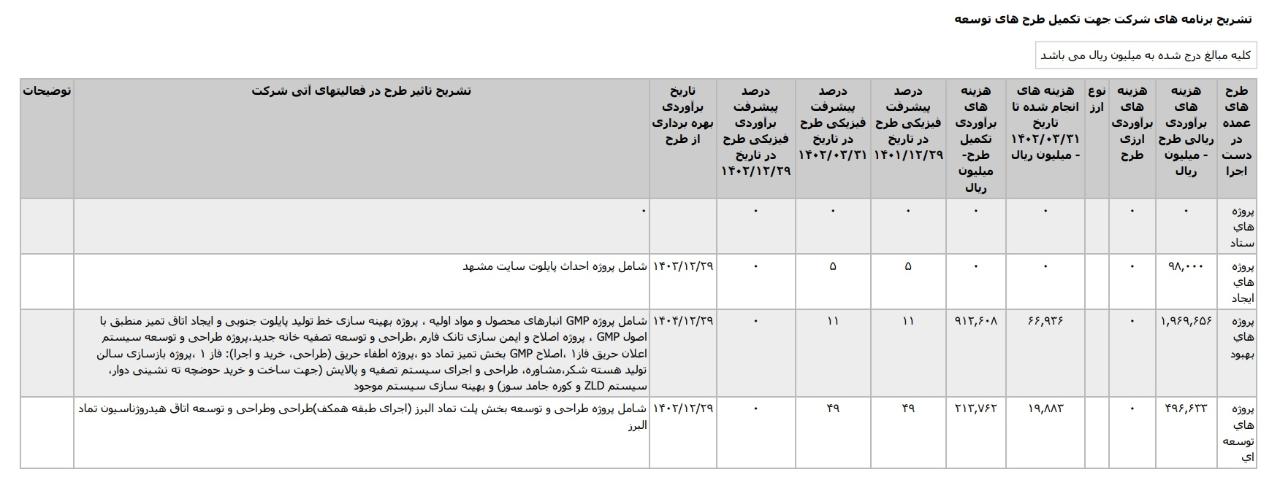

*پروژه های توسعه محصول ،با هزینه ی برآوردی تکمیل طرح معادل 424 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح خرداد 1405 اعلام شده است..
