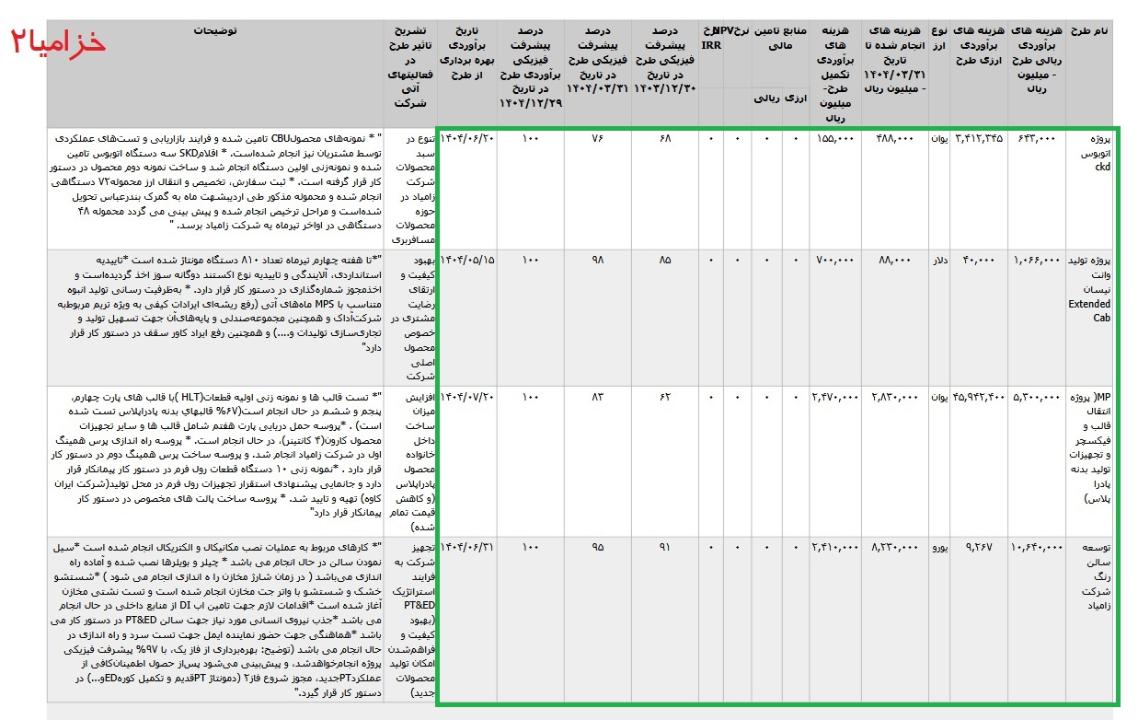

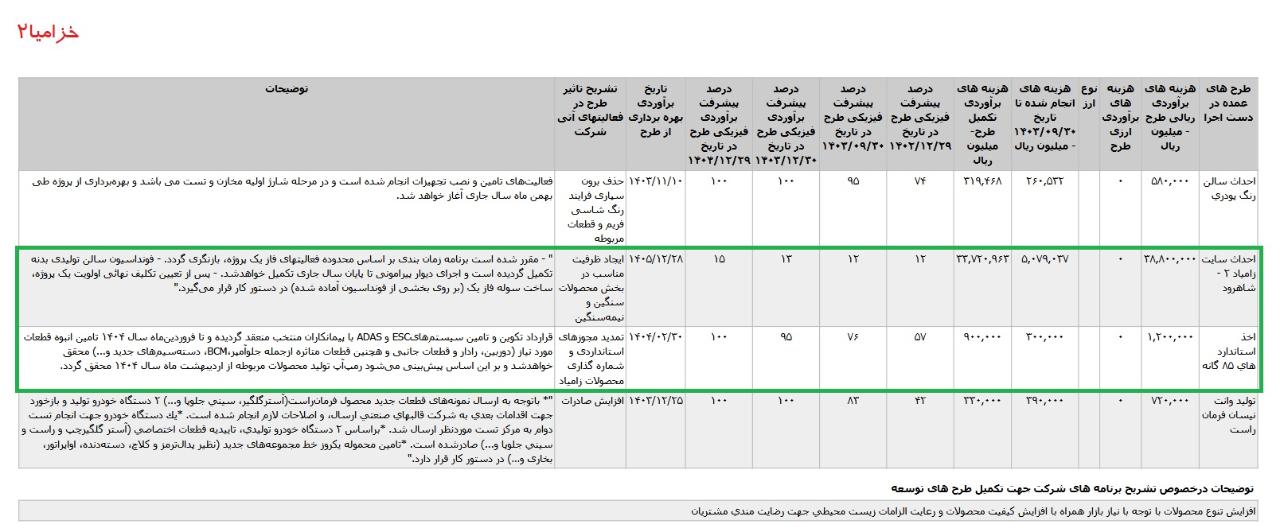

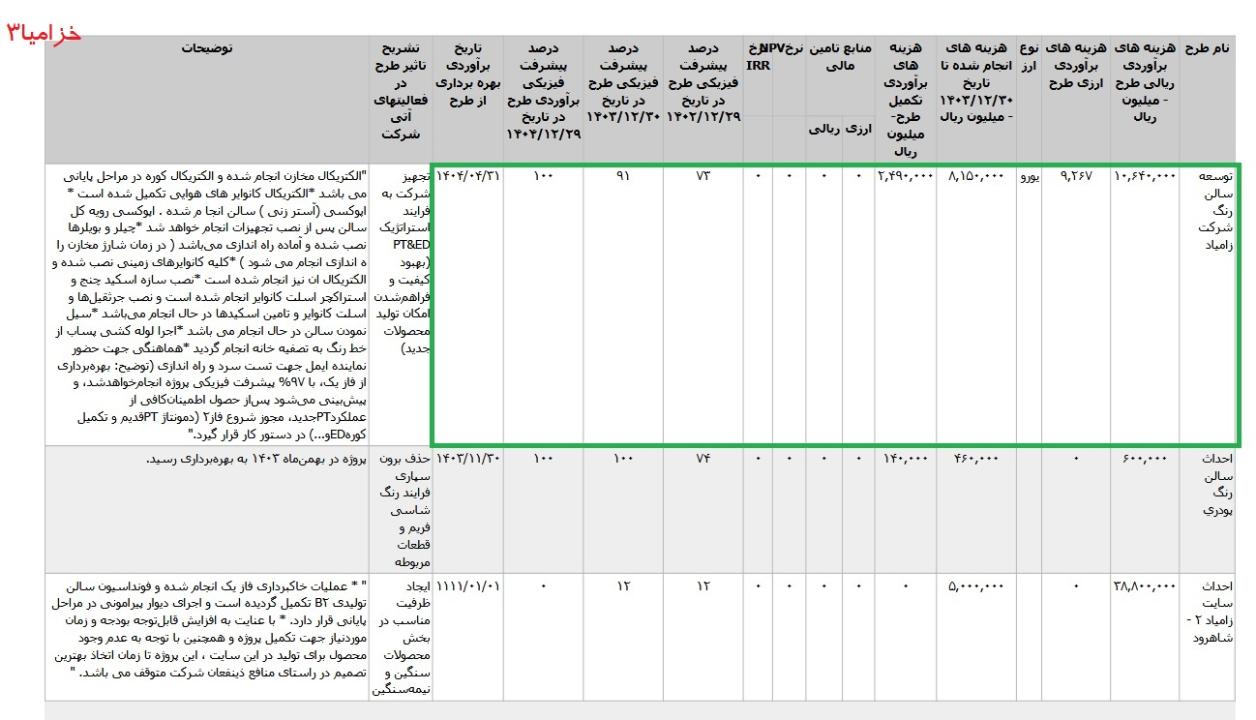

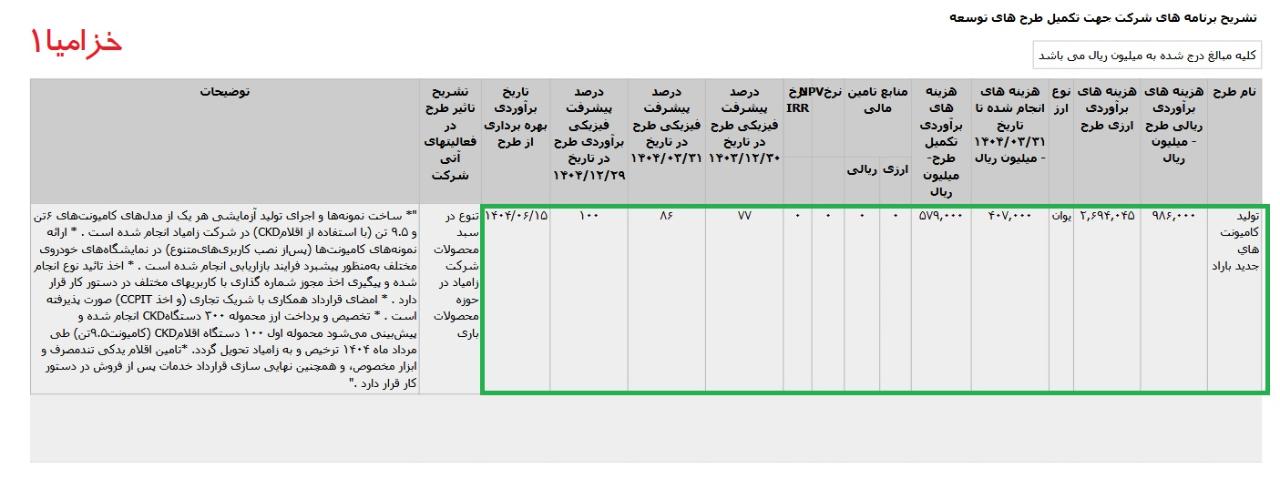

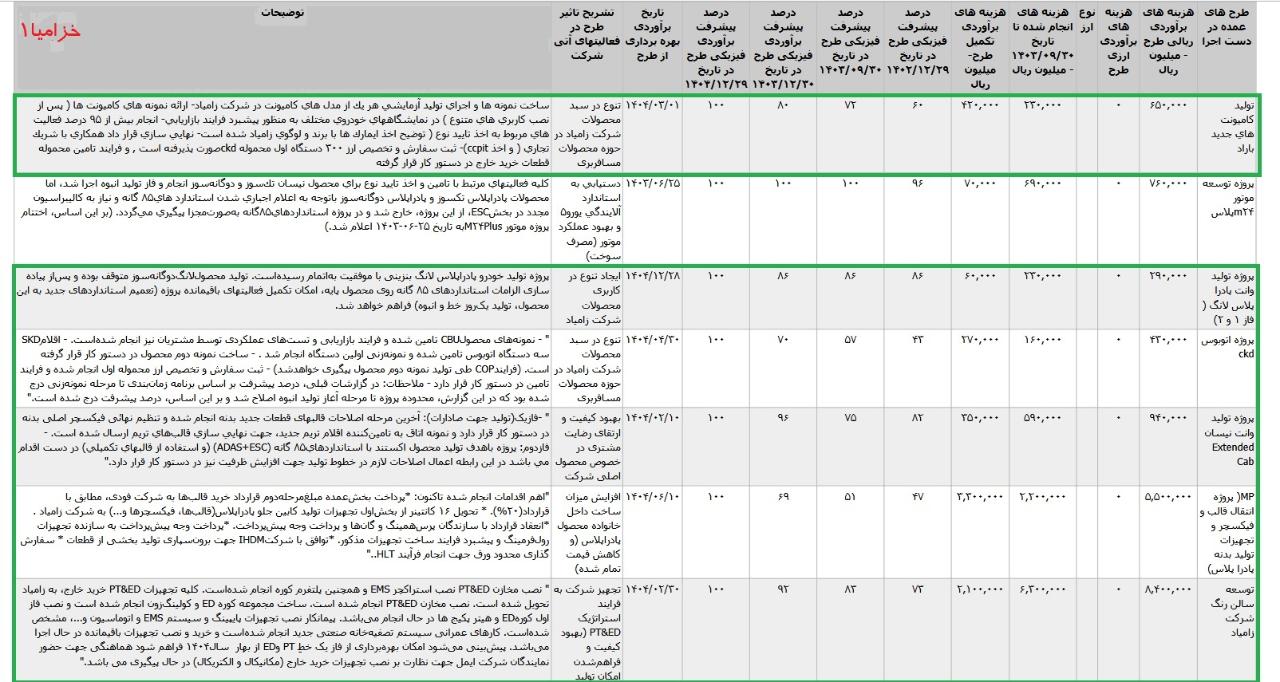

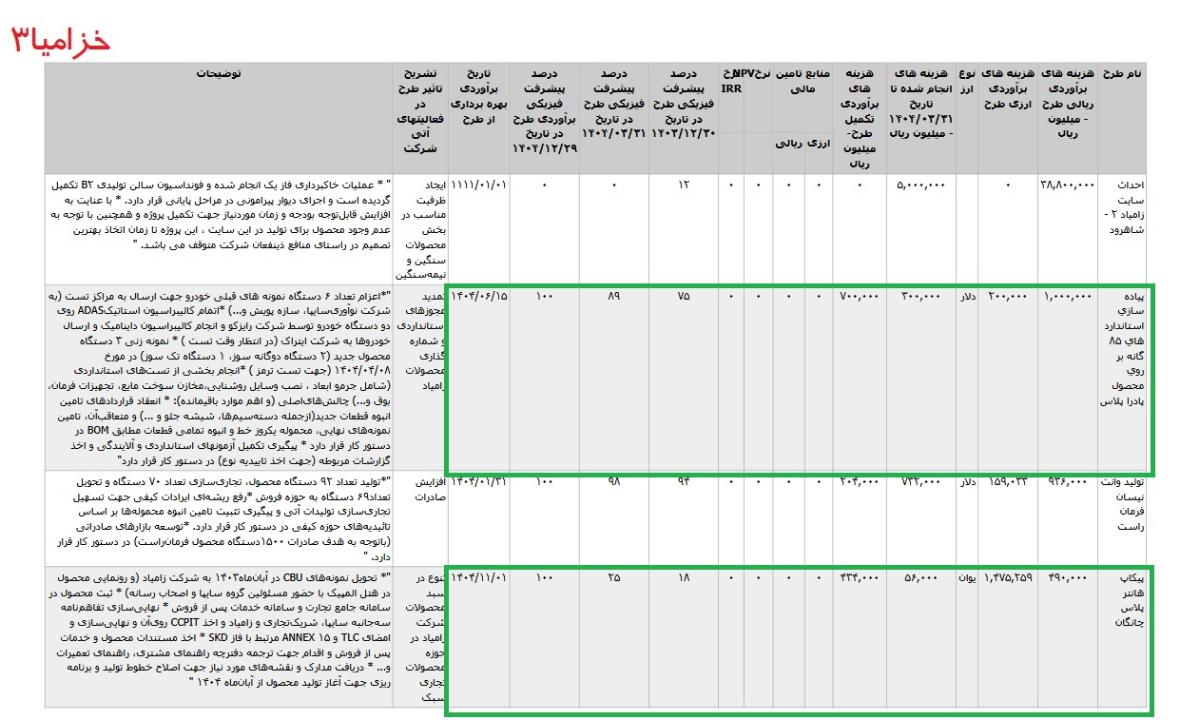

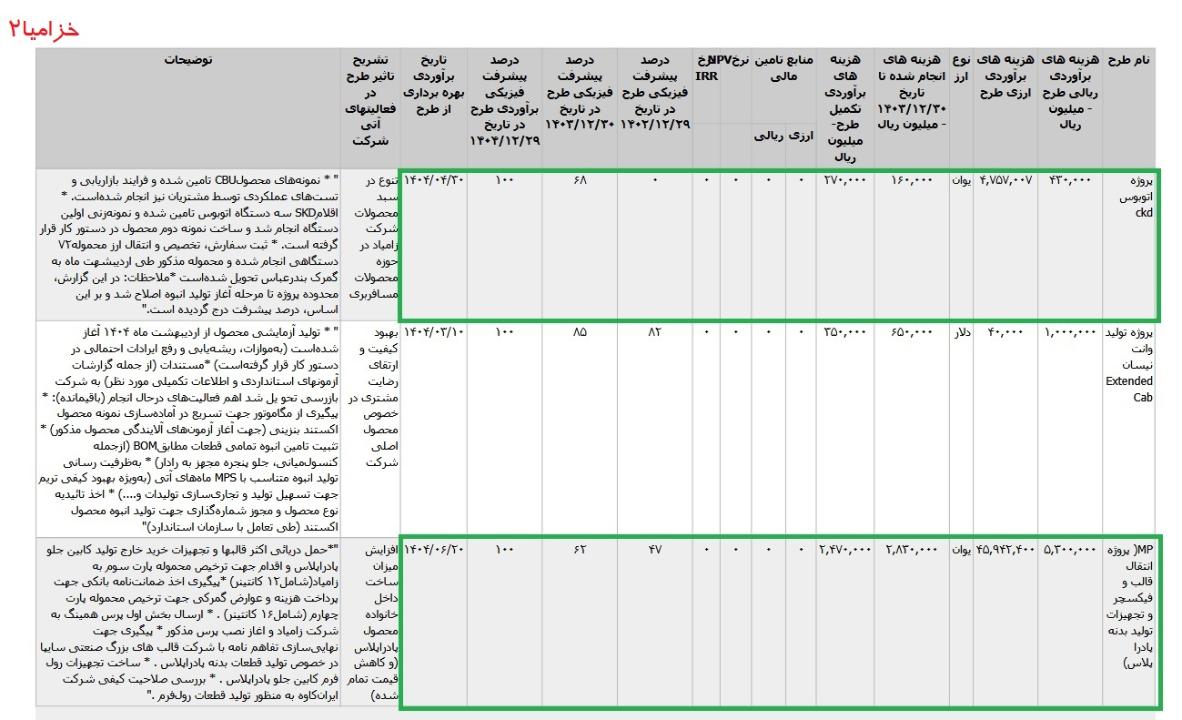

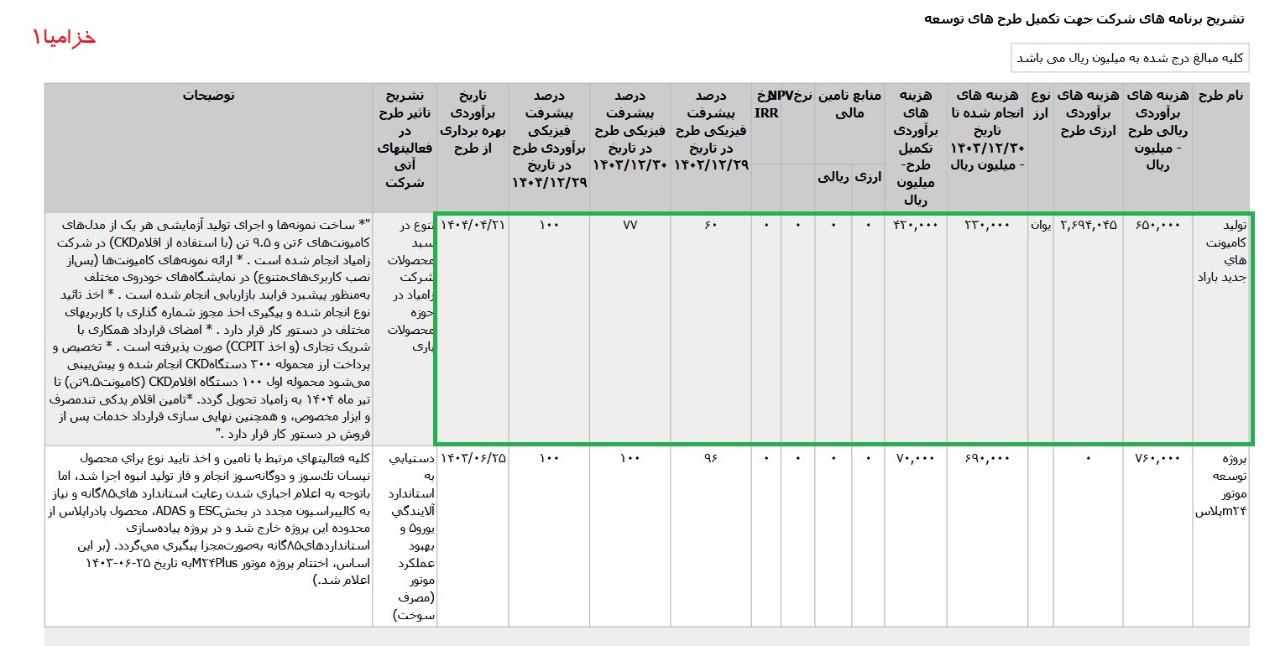

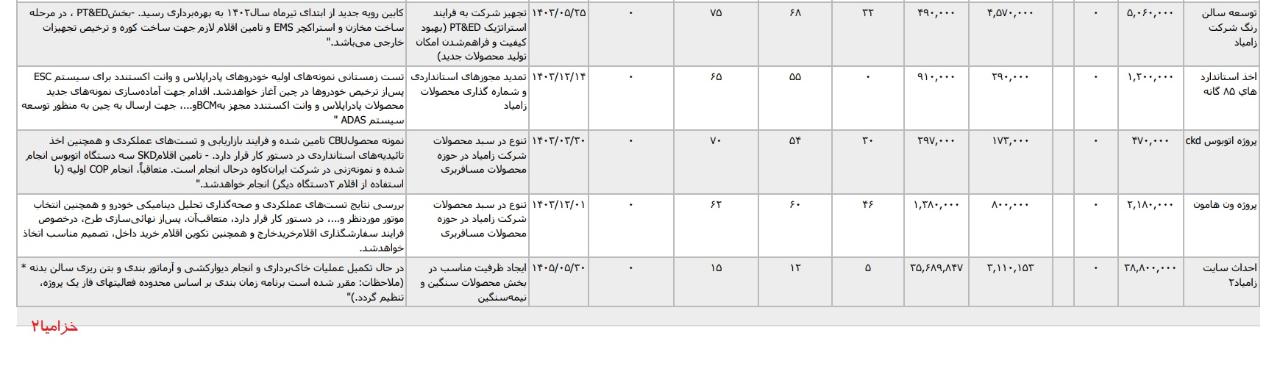

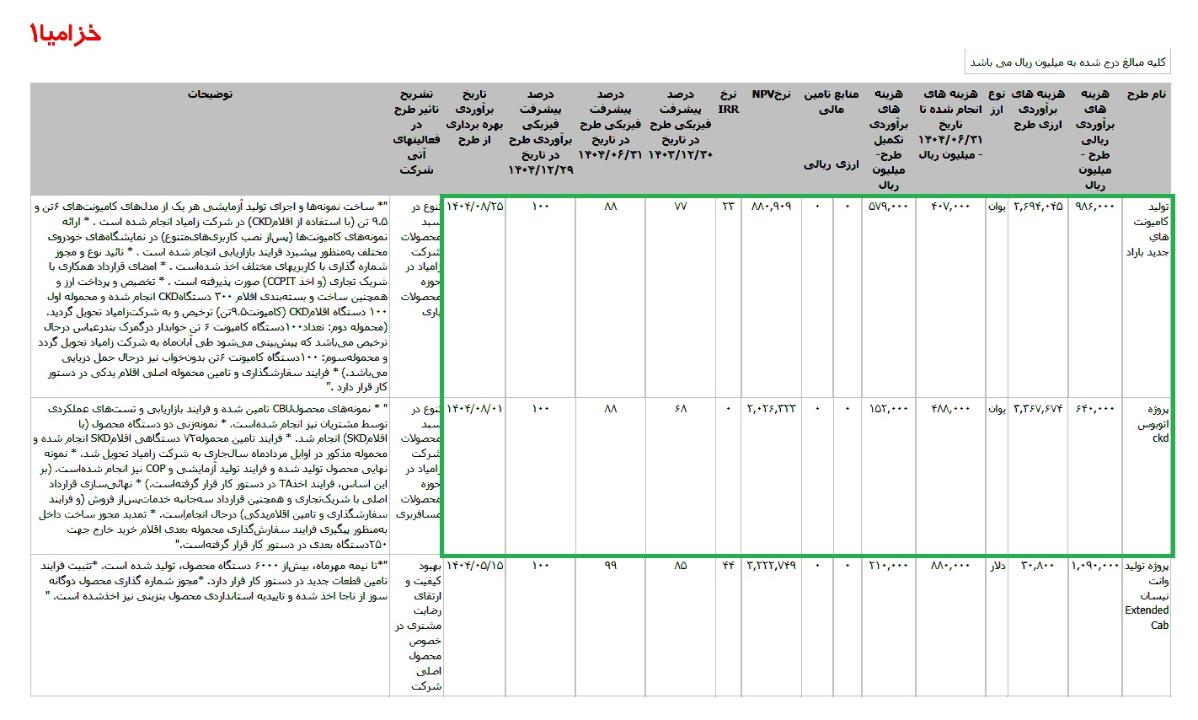

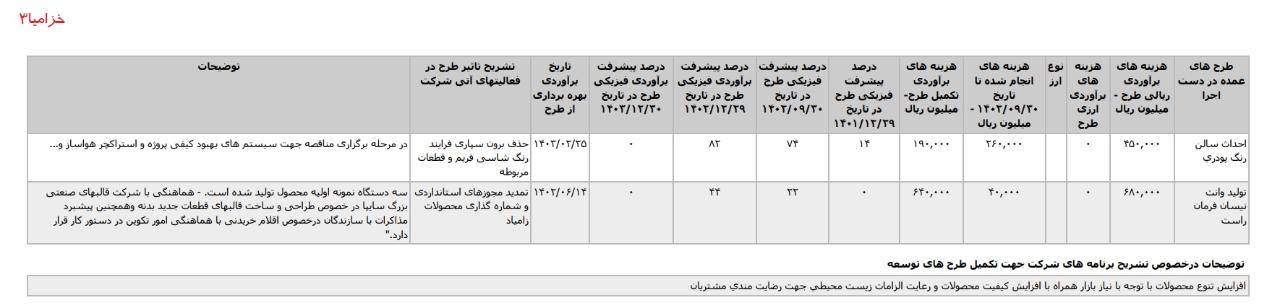

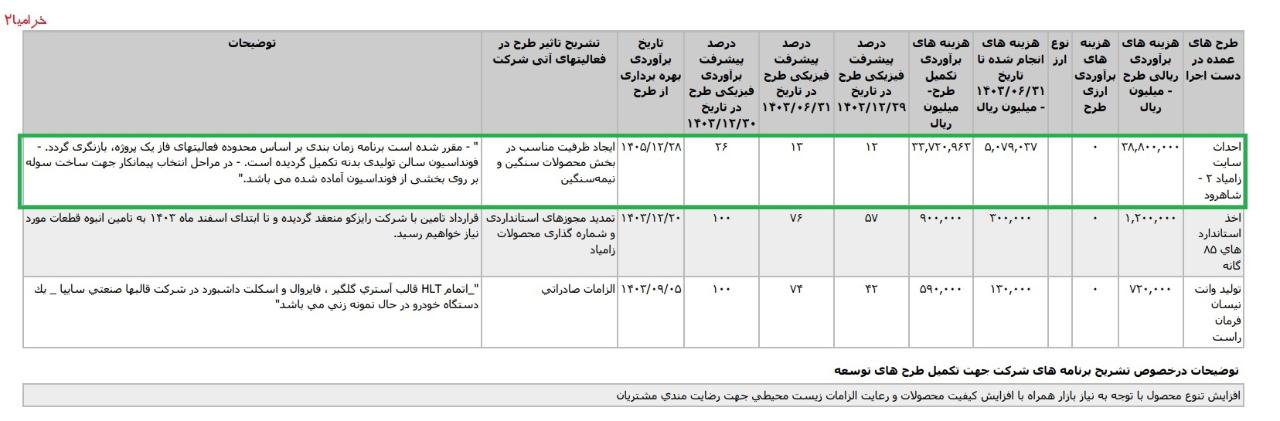

تشریح برنامه های #خزامیا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوه ای 6ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.08.01
*تولید کاميونت هاي جديد باراد ، با هزینه ی برآوردی تکمیل طرح معادل 58 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان 1404 اعلام شده است.
* پروژه اتوبوس ckd،با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است.
* پروژه انتقال قالب و فيکسچر و تجهيزات توليد بدنه پادرا پلاس MP ،با هزینه ی برآوردی تکمیل طرح معادل 190 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1404 اعلام شده است.
* توسعه سالن رنگ شرکت زامياد ، با هزینه ی برآوردی تکمیل طرح معادل 217 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی1404 اعلام شده است.
*پیاده سازی استانداردهای 85 گانه بر روی محصول پادرا پلاس، با هزینه ی برآوردی تکمیل طرح معادل 20میلیارد که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است.
*پیکاب هانتر پلاس چنگان، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_خزامیا
تشریح برنامه های #خزامیا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوه ای 6ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.08.01
*تولید کاميونت هاي جديد باراد ، با هزینه ی برآوردی تکمیل طرح معادل 58 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان 1404 اعلام شده است.
* پروژه اتوبوس ckd،با هزینه ی برآوردی تکمیل طرح معادل 15 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است.
* پروژه انتقال قالب و فيکسچر و تجهيزات توليد بدنه پادرا پلاس MP ،با هزینه ی برآوردی تکمیل طرح معادل 190 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح آذر1404 اعلام شده است.
* توسعه سالن رنگ شرکت زامياد ، با هزینه ی برآوردی تکمیل طرح معادل 217 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح دی1404 اعلام شده است.
*پیاده سازی استانداردهای 85 گانه بر روی محصول پادرا پلاس، با هزینه ی برآوردی تکمیل طرح معادل 20میلیارد که تاریخ برآوردی بهره برداری از طرح آبان1404 اعلام شده است.
*پیکاب هانتر پلاس چنگان، با هزینه ی برآوردی تکمیل طرح معادل 85 میلیارد که تاریخ برآوردی بهره برداری از طرح اسفند 1404 اعلام شده است.
