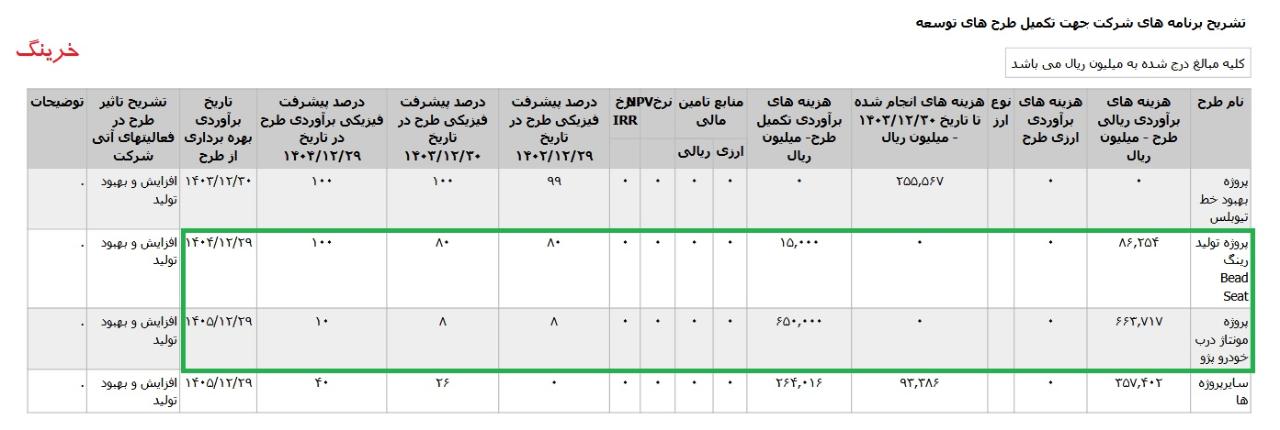

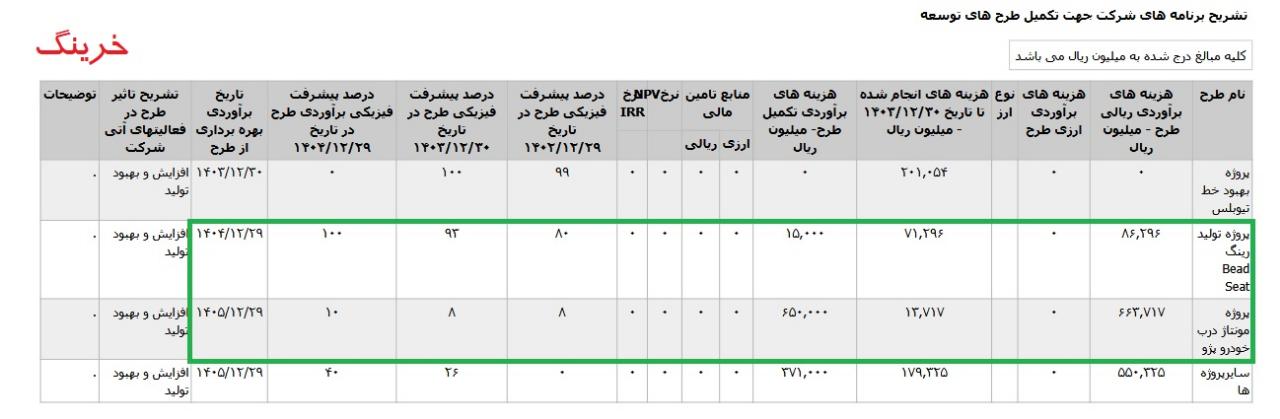

تشریح برنامه های #خرینگ جهت تکمیل طرح های توسعه
منتشر شده در اصلاحیه اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1403.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1403.09.14
*پروژه بهبود خط تيوبلس ،با هزینه ی برآوردی تکمیل طرح معادل 110 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح اسفند1403 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_خرینگ
1 سال پیش

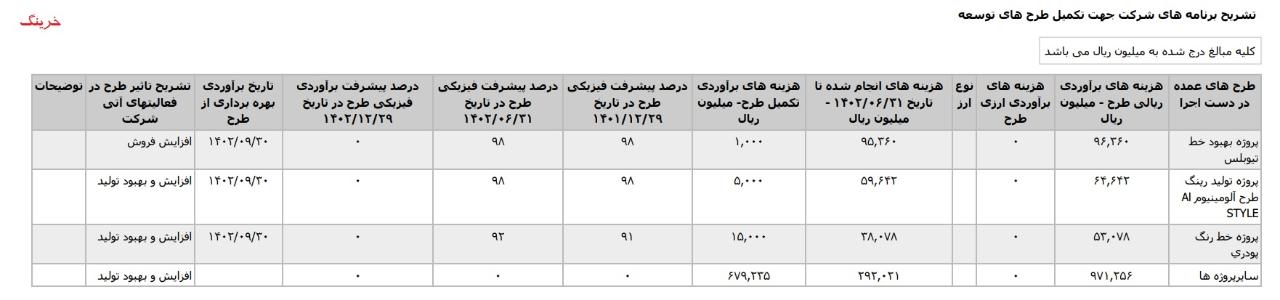

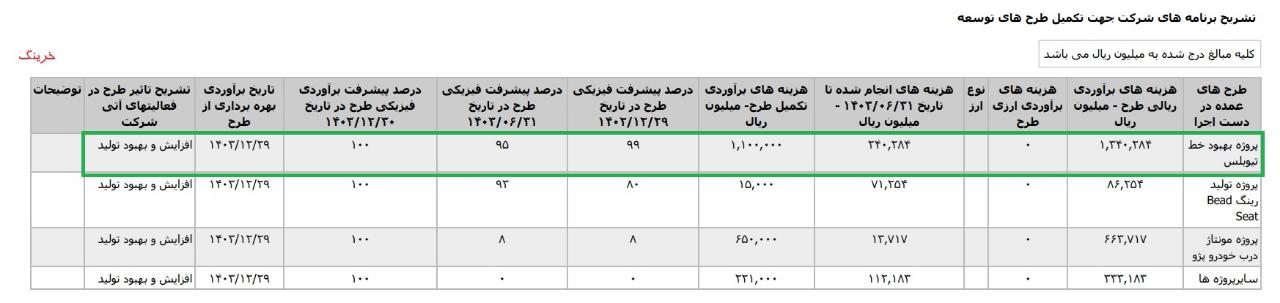

تشریح برنامه های #خرینگ جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6 ماهه منتهی به 1402.06.31 حسابرسی شده ، تاریخ انتشار در کدال 1402.08.30
* پروژه بهبود خط تيوبلس ، با تاریخ برآوردی بهره برداری از طرح در پایان آذر1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل 98% در نظر گرفته شده است.
در تشریح تاثیر طرح در فعالیتهای آتی شرکت، به افزایش فروش اشاره شده است.
*پروژه توليد رينگ طرح آلومينيوم Al STYLE ،با تاریخ برآوردی از طرح در پایان آذر1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل 98%در نظر گرفته شده است.
* پروژه خط رنگ پودري، با تاریخ برآوردی بهره برداری از طرح در آذر1402 که درصد پیشرفت فیزیکی طرح در پایان شهریور 1402 معادل92% در نظر گرفته شده است.
در تشریح تاثیر دو طرح آخر در فعالیتهای آتی شرکت،به افزایش و بهبود تولید اشاره شده است.
