تشریح برنامه های #بمپنا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 9 ماهه منتهی به 1404.06.31 حسابرسی نشده ، تاریخ انتشار در کدال 1404.07.30

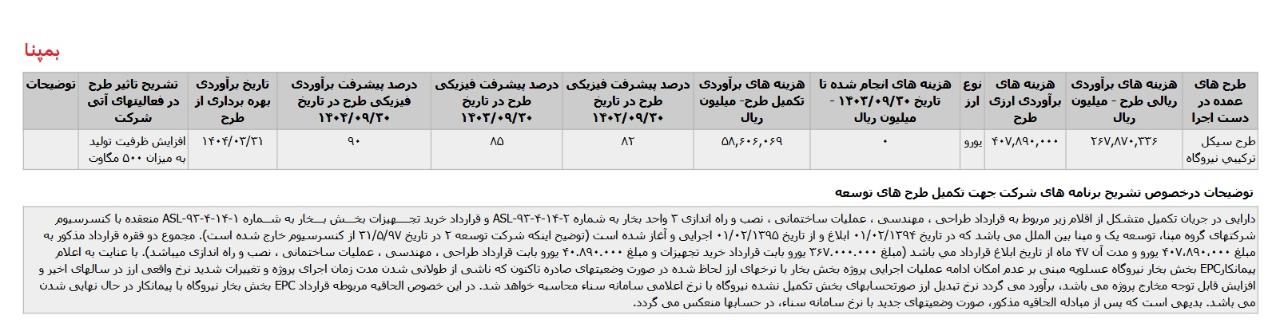

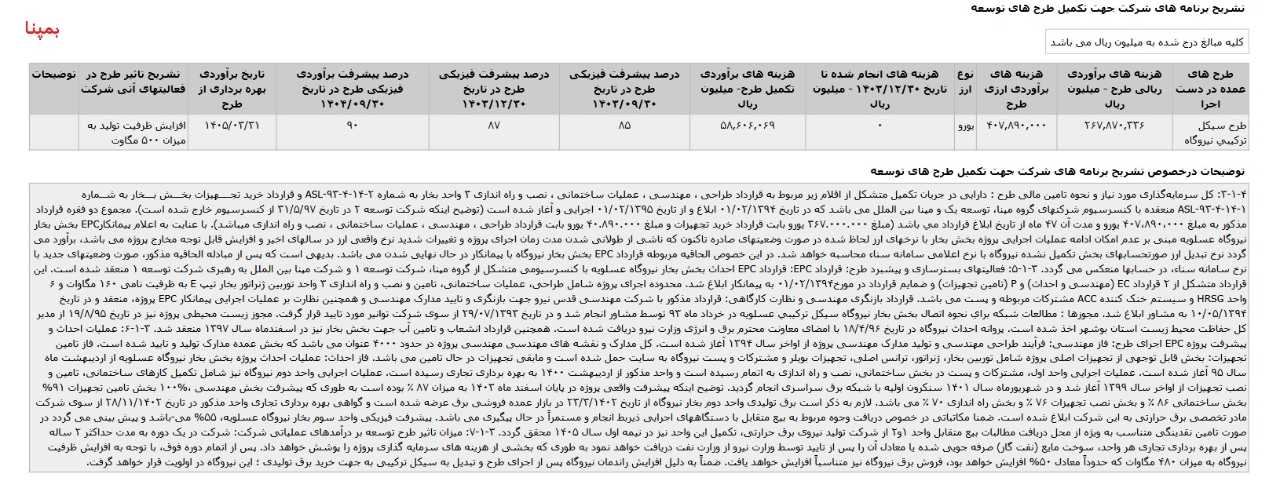

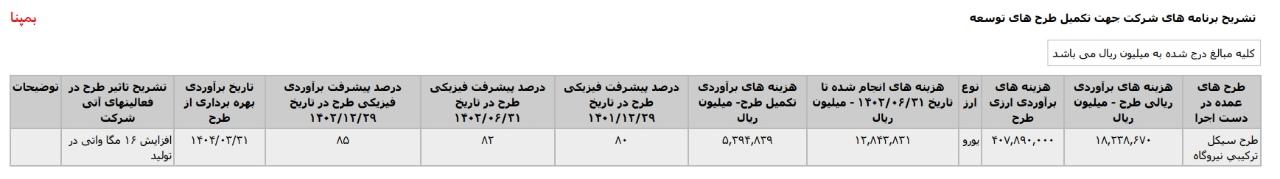

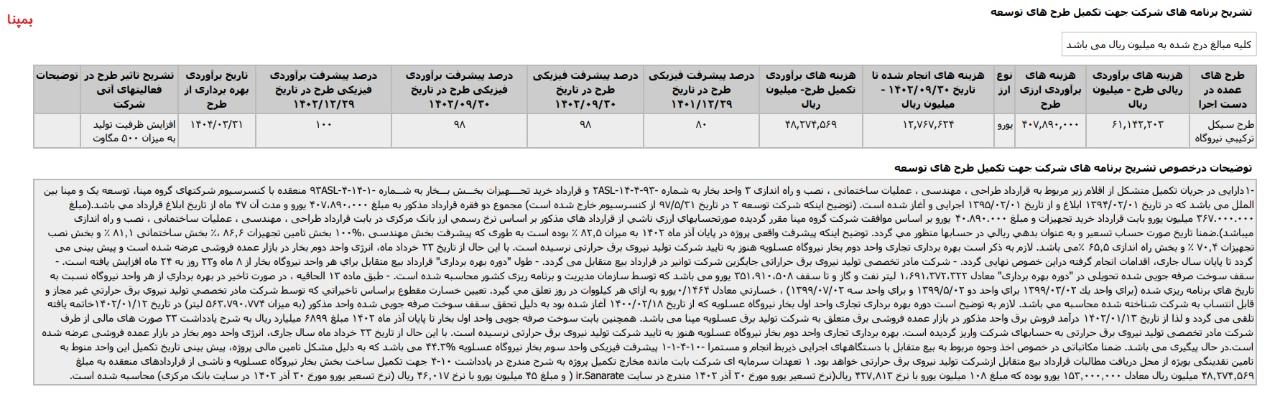

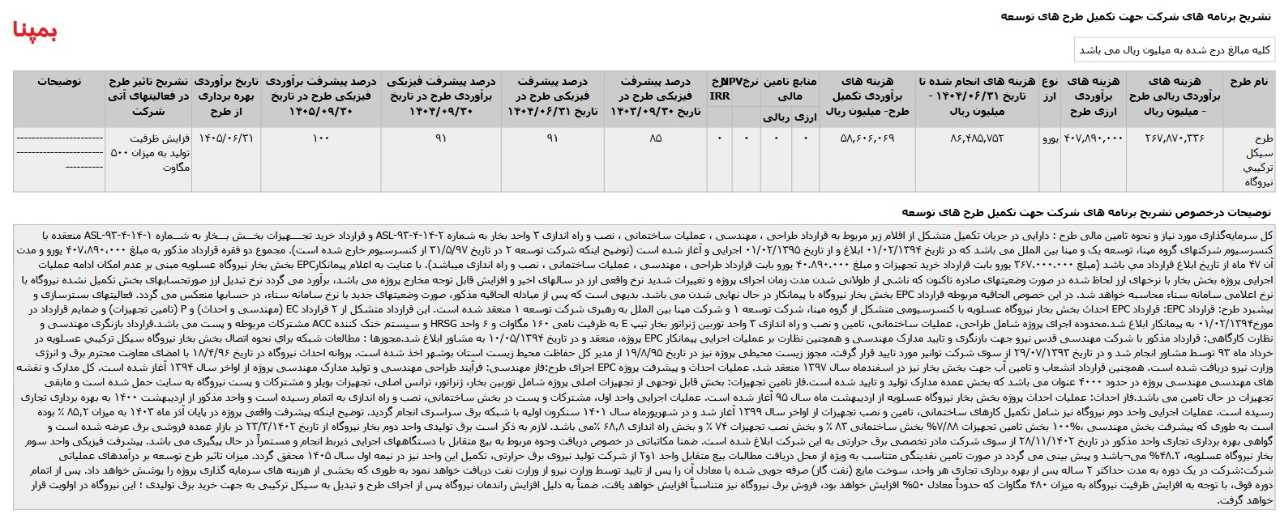

* طرح سيکل ترکيبي نيروگاه ،با هزینه ی برآوردی تکمیل طرح معادل 5.861 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور 1405 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_بمپنا
