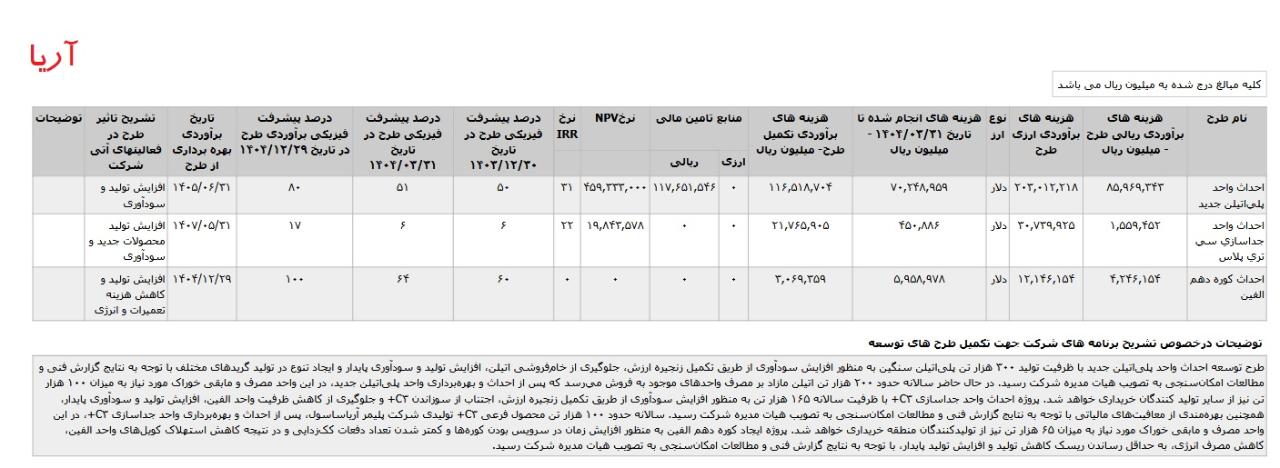

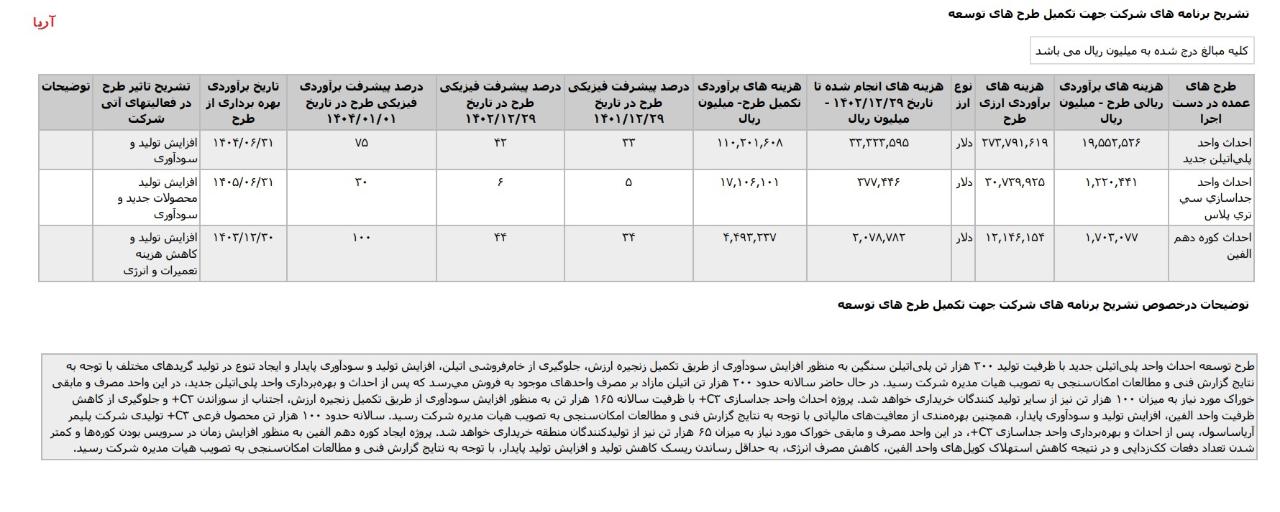

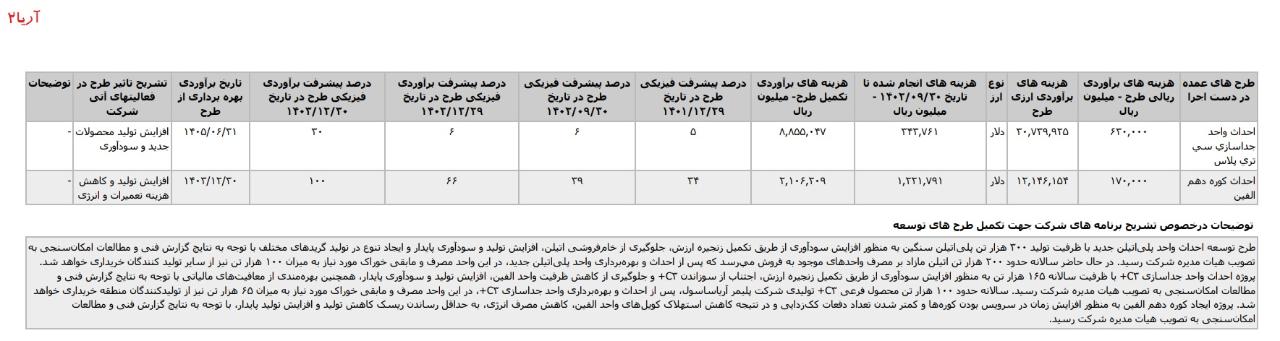

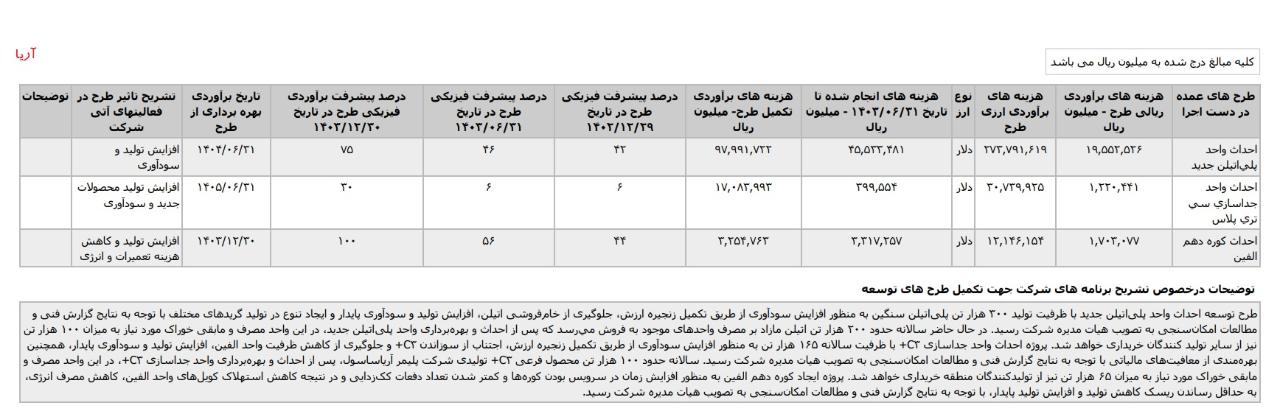

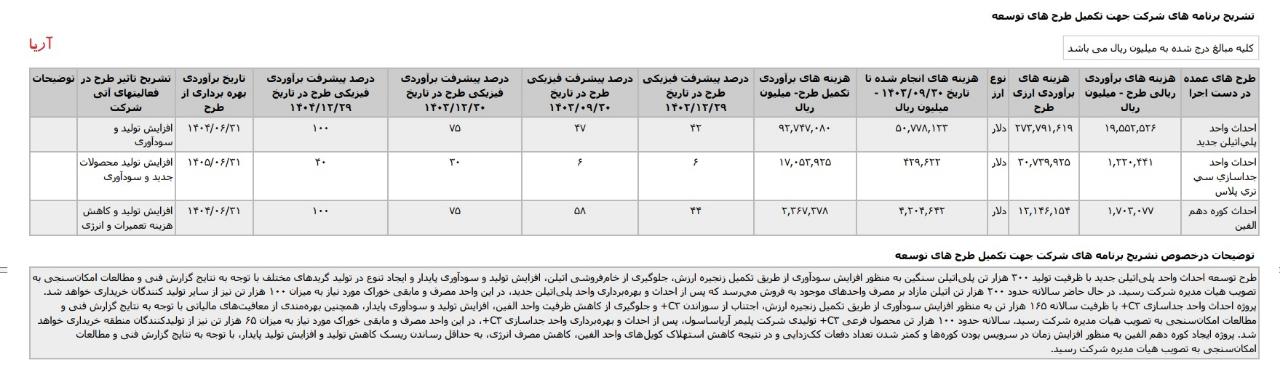

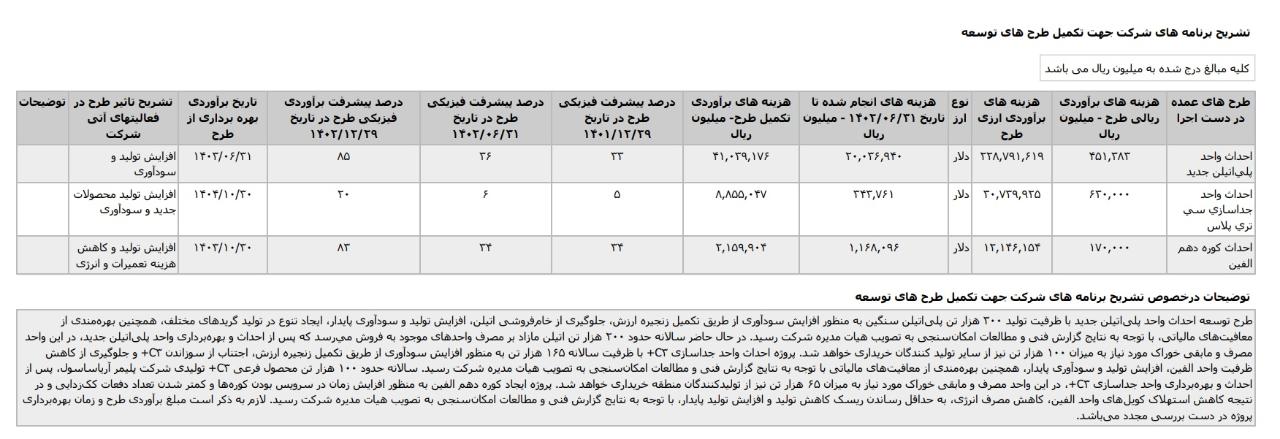

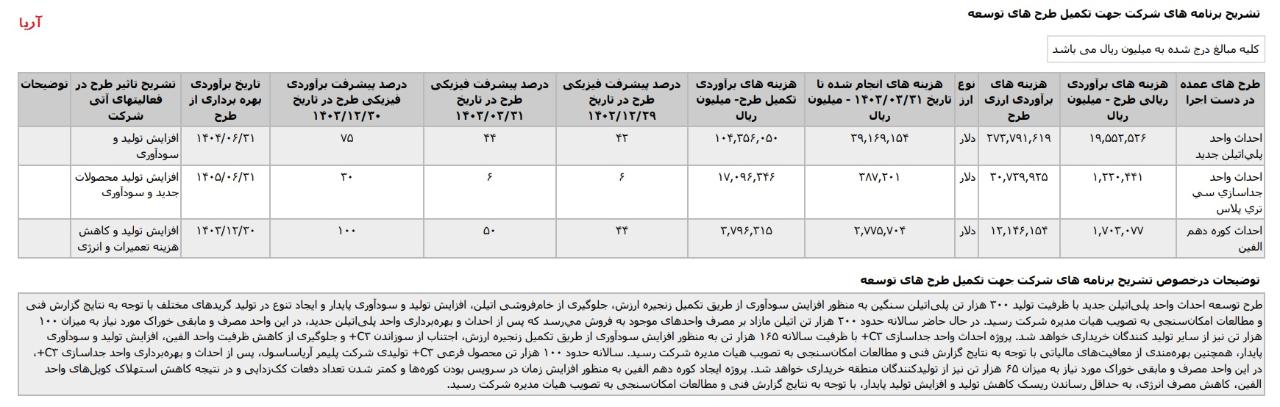

تشریح برنامه های #آریا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6ماهه منتهی به 1404.06.31 حسابرسی شده، تاریخ انتشار در کدال 1404.07.30
* احداث واحد پلياتيلن جديد ،با هزینه ی برآوردی تکمیل طرح معادل 10.696 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور 1405 اعلام شده است.
* احداث واحد جداسازي سي تري پلاس ، با هزینه ی برآوردی تکمیل طرح معادل 2.177 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد ماه 1407 اعلام شده است.
*احداث کوره دهم الفين ،با هزینه ی برآوردی تکمیل طرح معادل 293 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند ماه 1404 اعلام شده است.
#طرح_توسعه
#طرح_توسعه_آریا
تشریح برنامه های #آریا جهت تکمیل طرح های توسعه
منتشر شده در اطلاعات و صورتهای مالی میاندوره ای دوره 6ماهه منتهی به 1404.06.31 حسابرسی شده، تاریخ انتشار در کدال 1404.07.30
* احداث واحد پلياتيلن جديد ،با هزینه ی برآوردی تکمیل طرح معادل 10.696 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در شهریور 1405 اعلام شده است.
* احداث واحد جداسازي سي تري پلاس ، با هزینه ی برآوردی تکمیل طرح معادل 2.177 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در مرداد ماه 1407 اعلام شده است.
*احداث کوره دهم الفين ،با هزینه ی برآوردی تکمیل طرح معادل 293 میلیارد تومان که تاریخ برآوردی بهره برداری از طرح در اسفند ماه 1404 اعلام شده است.
